第十一章 钢结构涂装方案11

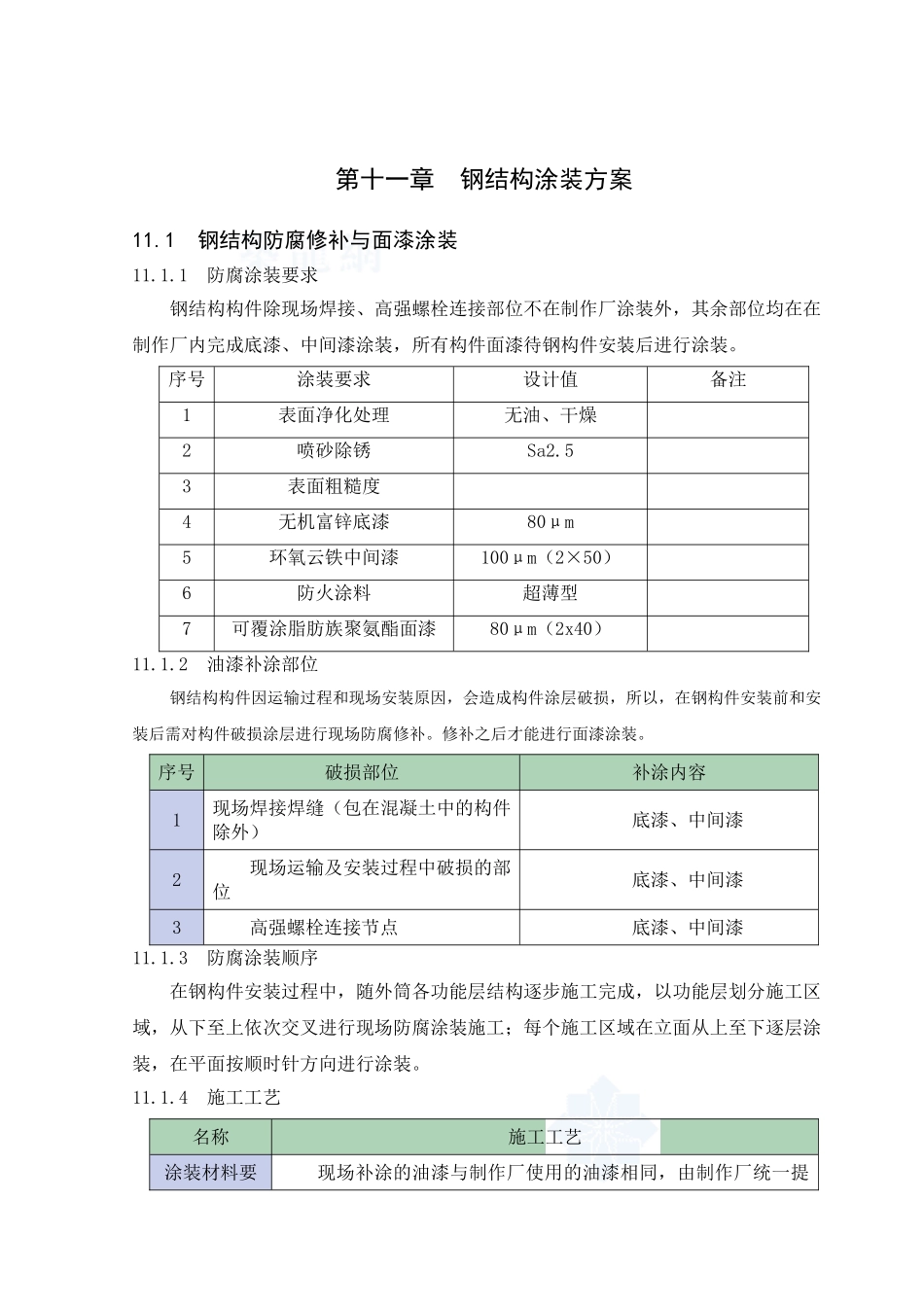

1 钢结构防腐修补与面漆涂装11
1 防腐涂装要求钢结构构件除现场焊接、高强螺栓连接部位不在制作厂涂装外,其余部位均在在制作厂内完成底漆、中间漆涂装,所有构件面漆待钢构件安装后进行涂装
序号涂装要求设计值备注1表面净化处理无油、干燥2喷砂除锈Sa2
53表面粗糙度4无机富锌底漆80μm5环氧云铁中间漆100μm(2×50)6防火涂料超薄型7可覆涂脂肪族聚氨酯面漆80μm(2x40)11
2 油漆补涂部位钢结构构件因运输过程和现场安装原因,会造成构件涂层破损,所以,在钢构件安装前和安装后需对构件破损涂层进行现场防腐修补
修补之后才能进行面漆涂装
序号破损部位补涂内容1现场焊接焊缝(包在混凝土中的构件除外)底漆、中间漆2现场运输及安装过程中破损的部位底漆、中间漆3高强螺栓连接节点底漆、中间漆11
3 防腐涂装顺序在钢构件安装过程中,随外筒各功能层结构逐步施工完成,以功能层划分施工区域,从下至上依次交叉进行现场防腐涂装施工;每个施工区域在立面从上至下逐层涂装,在平面按顺时针方向进行涂装

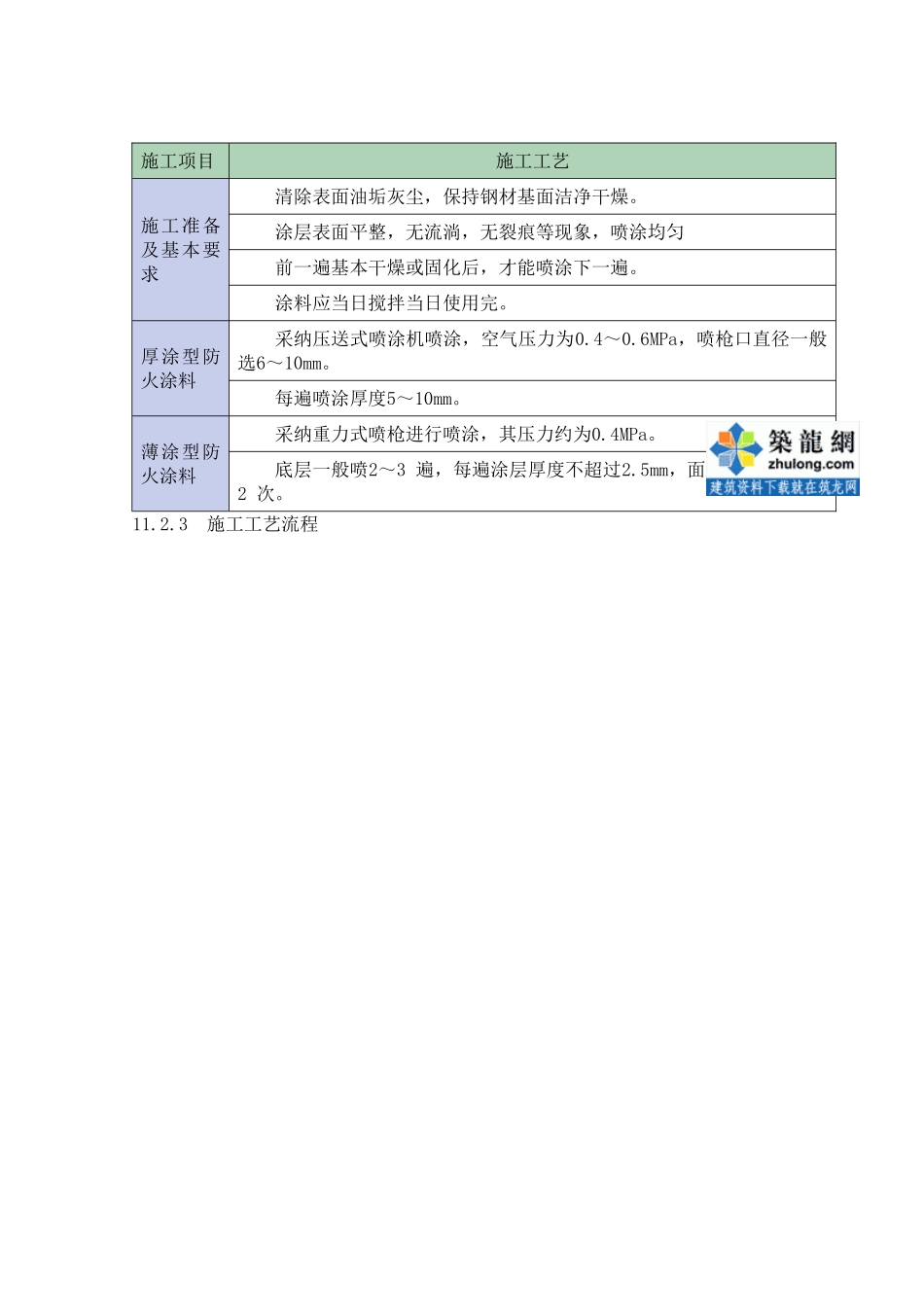

4 施工工艺名称施工工艺涂装材料要现场补涂的油漆与制作厂使用的油漆相同,由制作厂统一提名称施工工艺求供,随钢构件分批进场

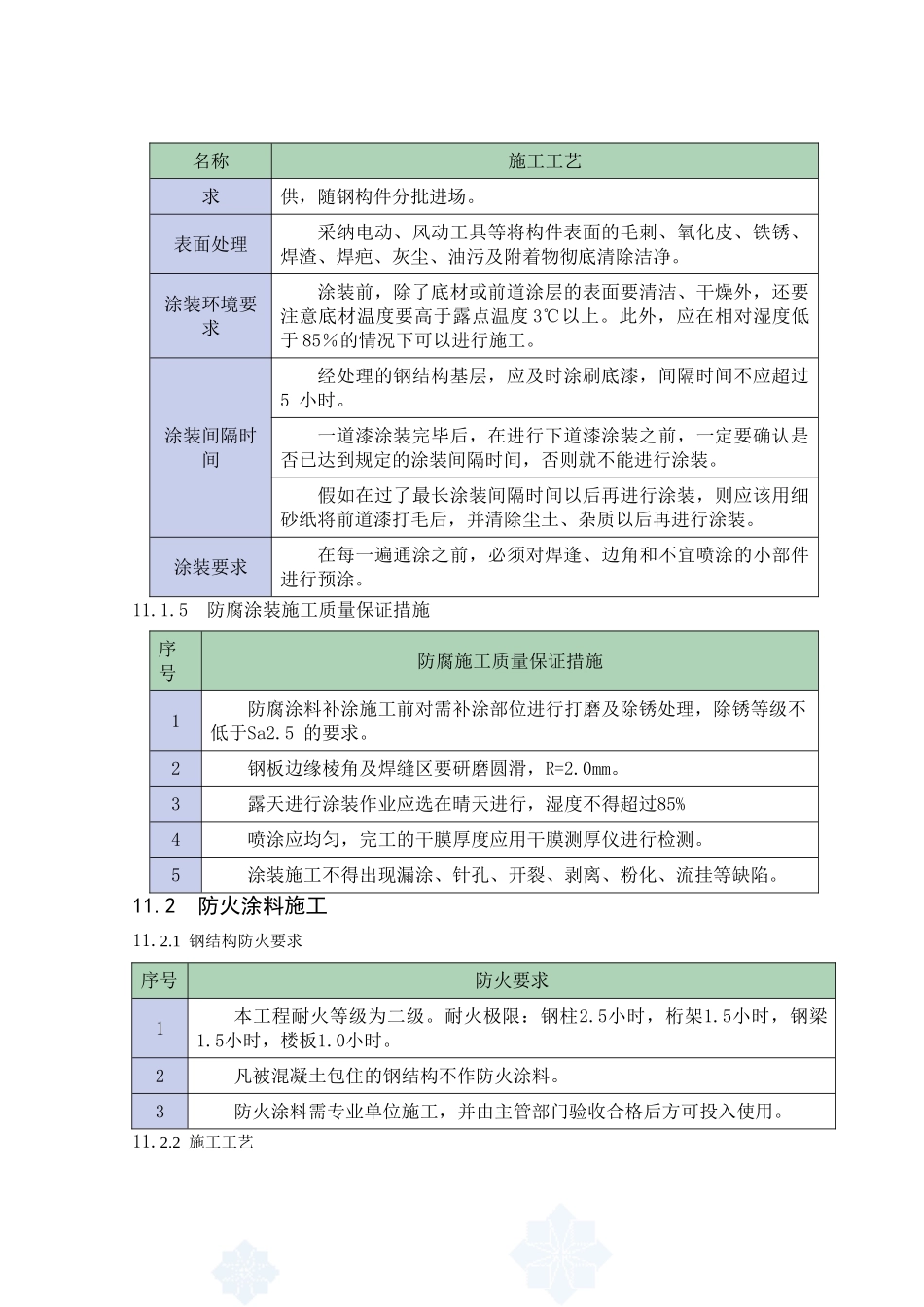

表面处理采纳电动、风动工具等将构件表面的毛刺、氧化皮、铁锈、焊渣、焊疤、灰尘、油污及附着物彻底清除洁净
涂装环境要求涂装前,除了底材或前道涂层的表面要清洁、干燥外,还要注意底材温度要高于露点温度 3℃以上
此外,应在相对湿度低于 85%的情况下可以进行施工
涂装间隔时间经处理的钢结构基层,应及时涂刷底漆,间隔时间不应超过5 小时
一道漆涂装完毕后,在进行下道漆涂装之前,一定要确认是否已达到规定的涂装间隔时间,否则就不能进行涂装
假如在过了最长涂装间隔时间以后再进行涂装,则应该用细砂纸将前道漆打毛后,并清除尘土、杂质以后再进行涂
