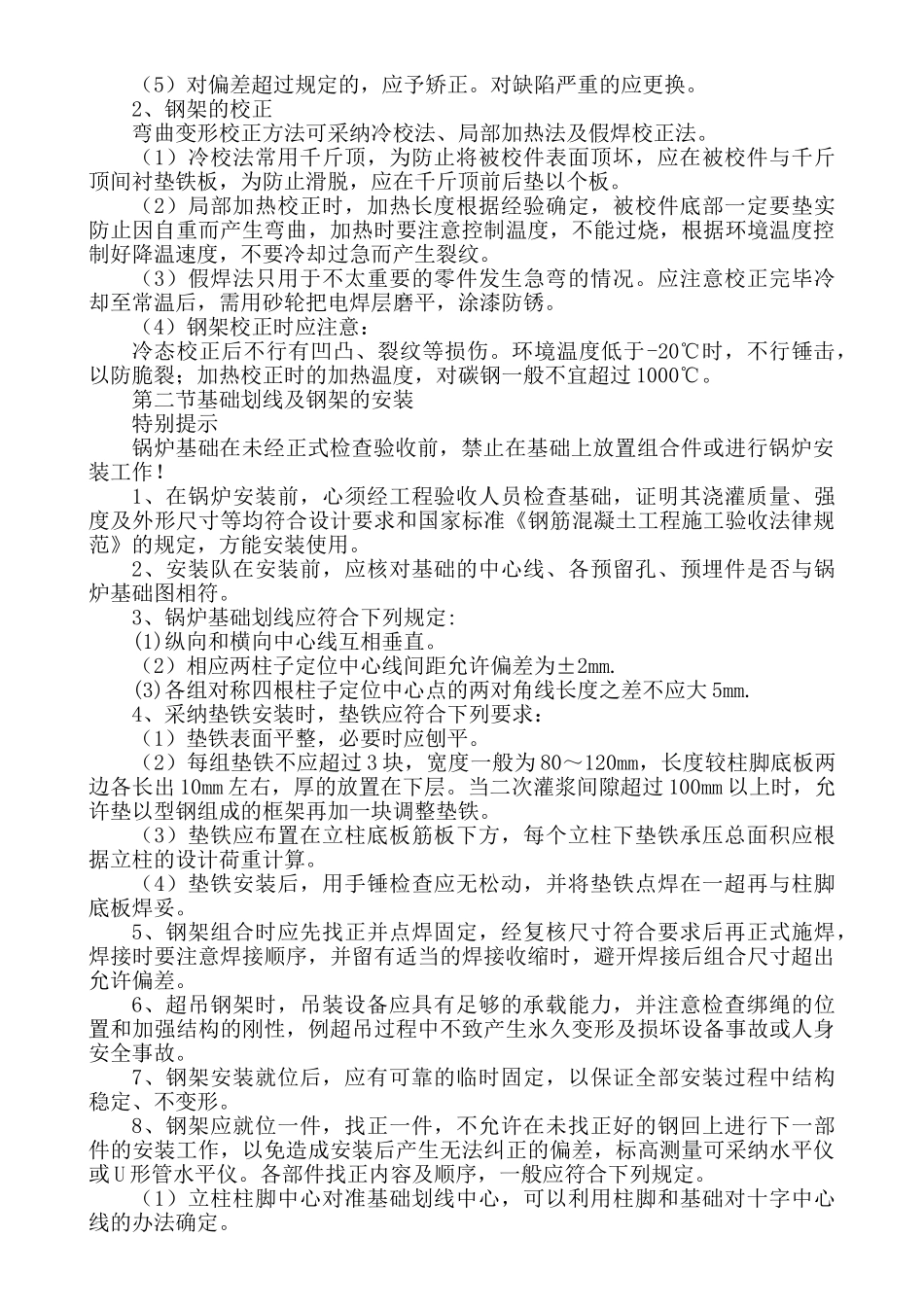

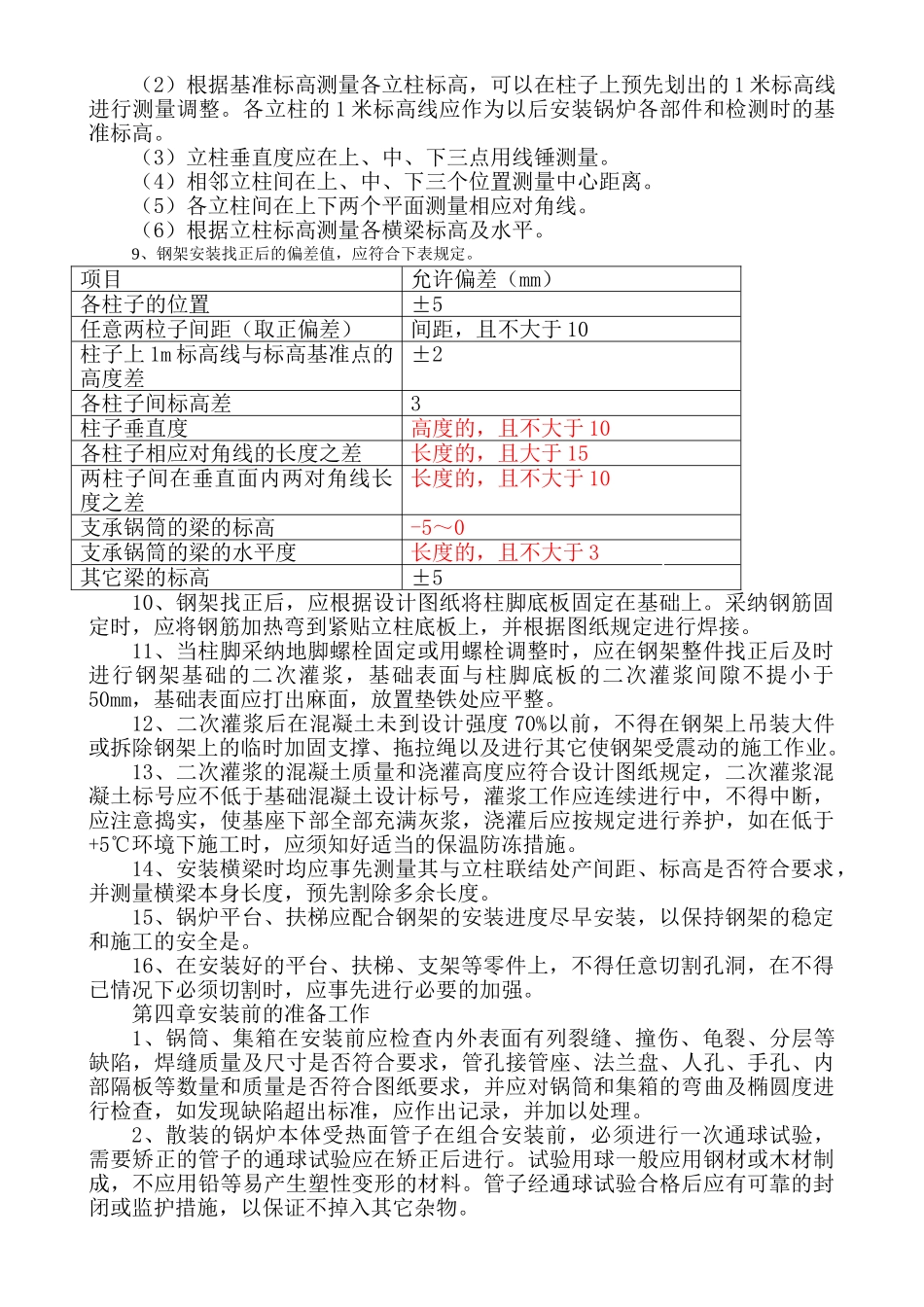

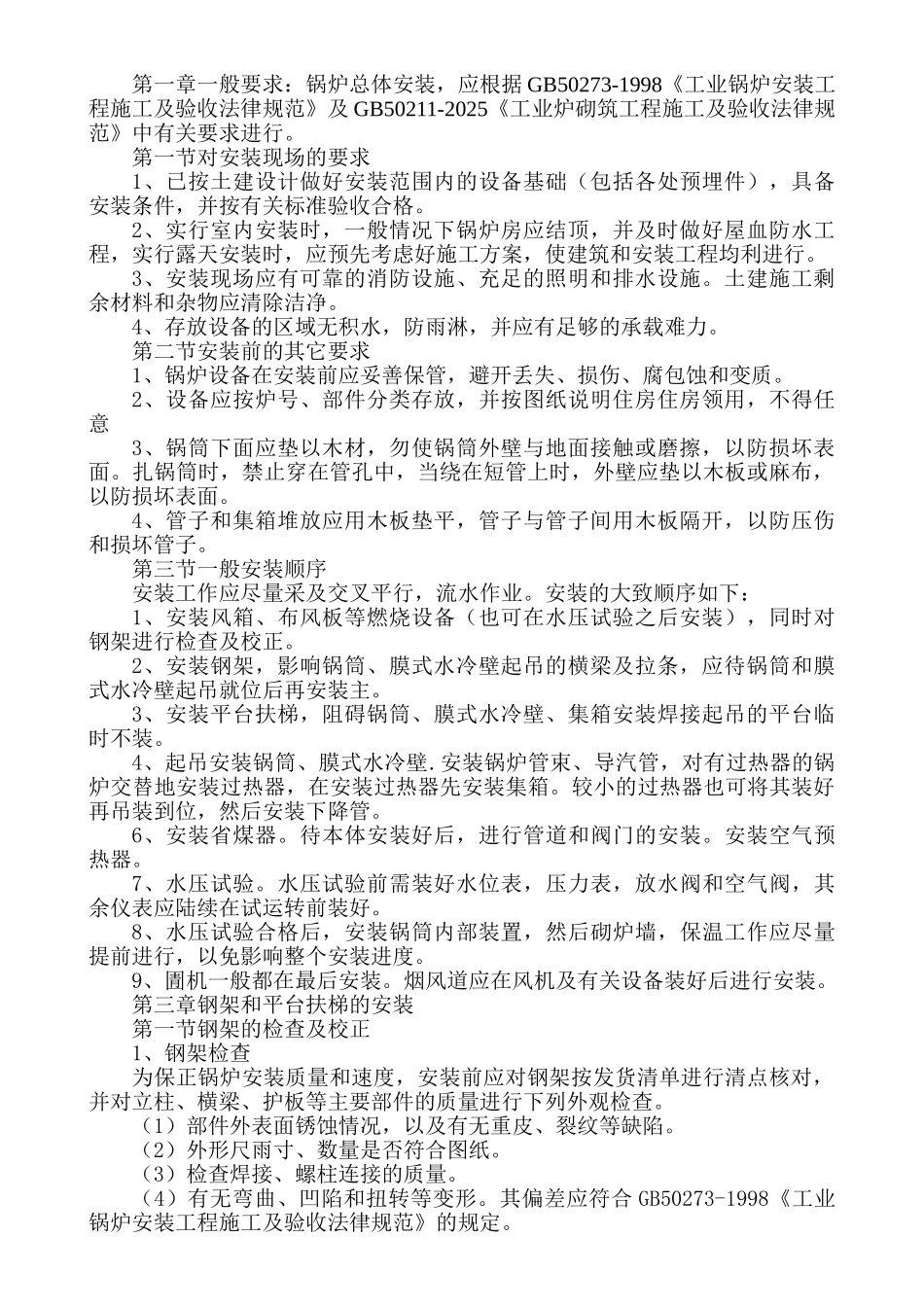

第一章一般要求:锅炉总体安装,应根据 GB50273-1998《工业锅炉安装工程施工及验收法律规范》及 GB50211-2025《工业炉砌筑工程施工及验收法律规范》中有关要求进行
第一节对安装现场的要求1、已按土建设计做好安装范围内的设备基础(包括各处预埋件),具备安装条件,并按有关标准验收合格
2、实行室内安装时,一般情况下锅炉房应结顶,并及时做好屋血防水工程,实行露天安装时,应预先考虑好施工方案,使建筑和安装工程均利进行
3、安装现场应有可靠的消防设施、充足的照明和排水设施
土建施工剩余材料和杂物应清除洁净
4、存放设备的区域无积水,防雨淋,并应有足够的承载难力
第二节安装前的其它要求1、锅炉设备在安装前应妥善保管,避开丢失、损伤、腐包蚀和变质
2、设备应按炉号、部件分类存放,并按图纸说明住房住房领用,不得任意3、锅筒下面应垫以木材,勿使锅筒外壁与地面接触或磨擦,以防损坏表面
扎锅筒时,禁止穿在管孔中,当绕在短管上时,外壁应垫以木板或麻布,以防损坏表面
4、管子和集箱堆放应用木板垫平,管子与管子间用木板隔开,以防压伤和损坏管子
第三节一般安装顺序安装工作应尽量采及交叉平行,流水作业
安装的大致顺序如下:1、安装风箱、布风板等燃烧设备(也可在水压试验之后安装),同时对钢架进行检查及校正
2、安装钢架,影响锅筒、膜式水冷壁起吊的横梁及拉条,应待锅筒和膜式水冷壁起吊就位后再安装主
3、安装平台扶梯,阻碍锅筒、膜式水冷壁、集箱安装焊接起吊的平台临时不装
4、起吊安装锅筒、膜式水冷壁
安装锅炉管束、导汽管,对有过热器的锅炉交替地安装过热器,在安装过热器先安装集箱
较小的过热器也可将其装好再吊装到位,然后安装下降管
6、安装省煤器
待本体安装好后,进行管道和阀门的安装
安装空气预热器
7、水压试验
水压试验前需装好水位表,压力表,放水阀和空气阀,其余仪表应陆续在试运转前装好
