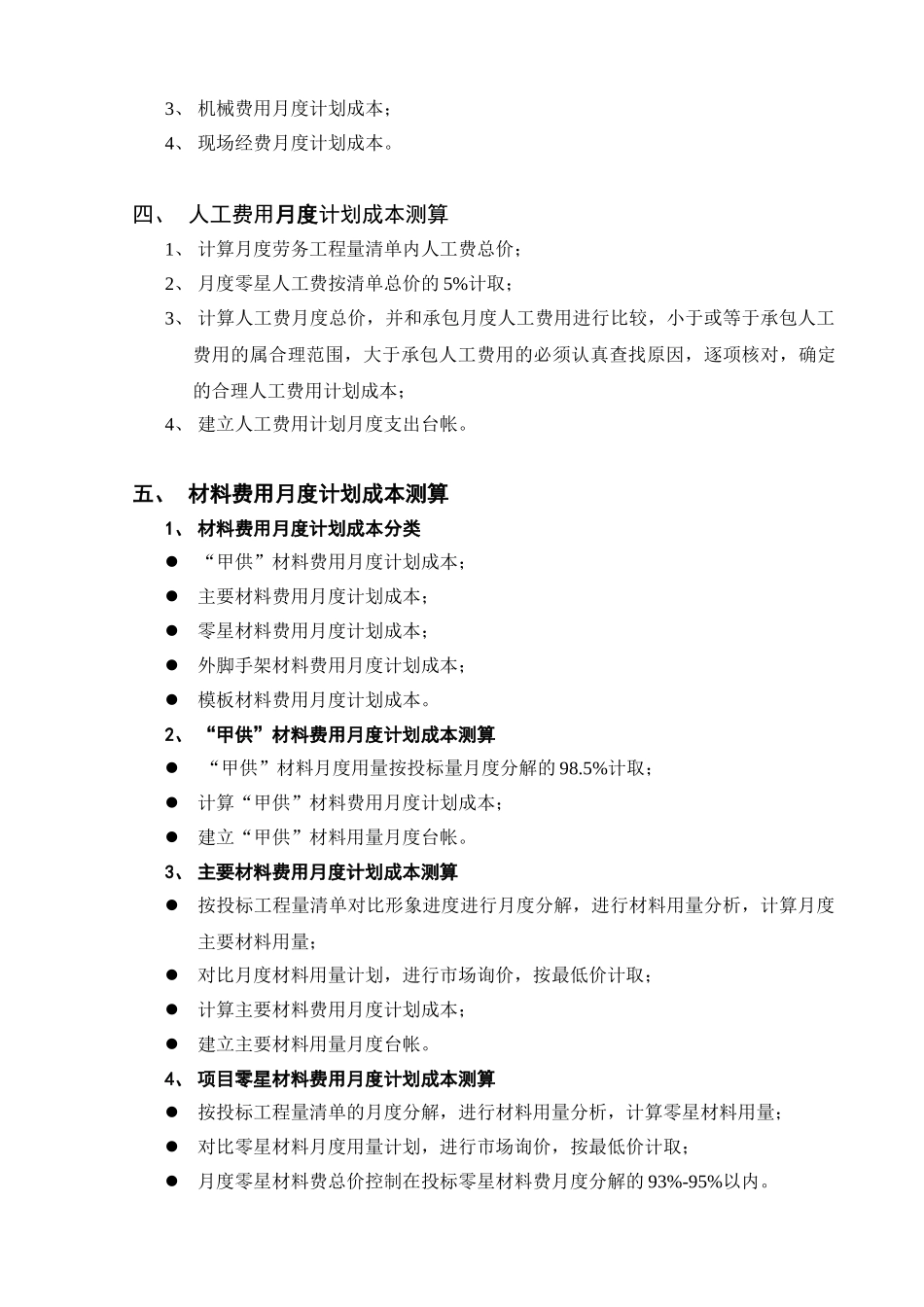

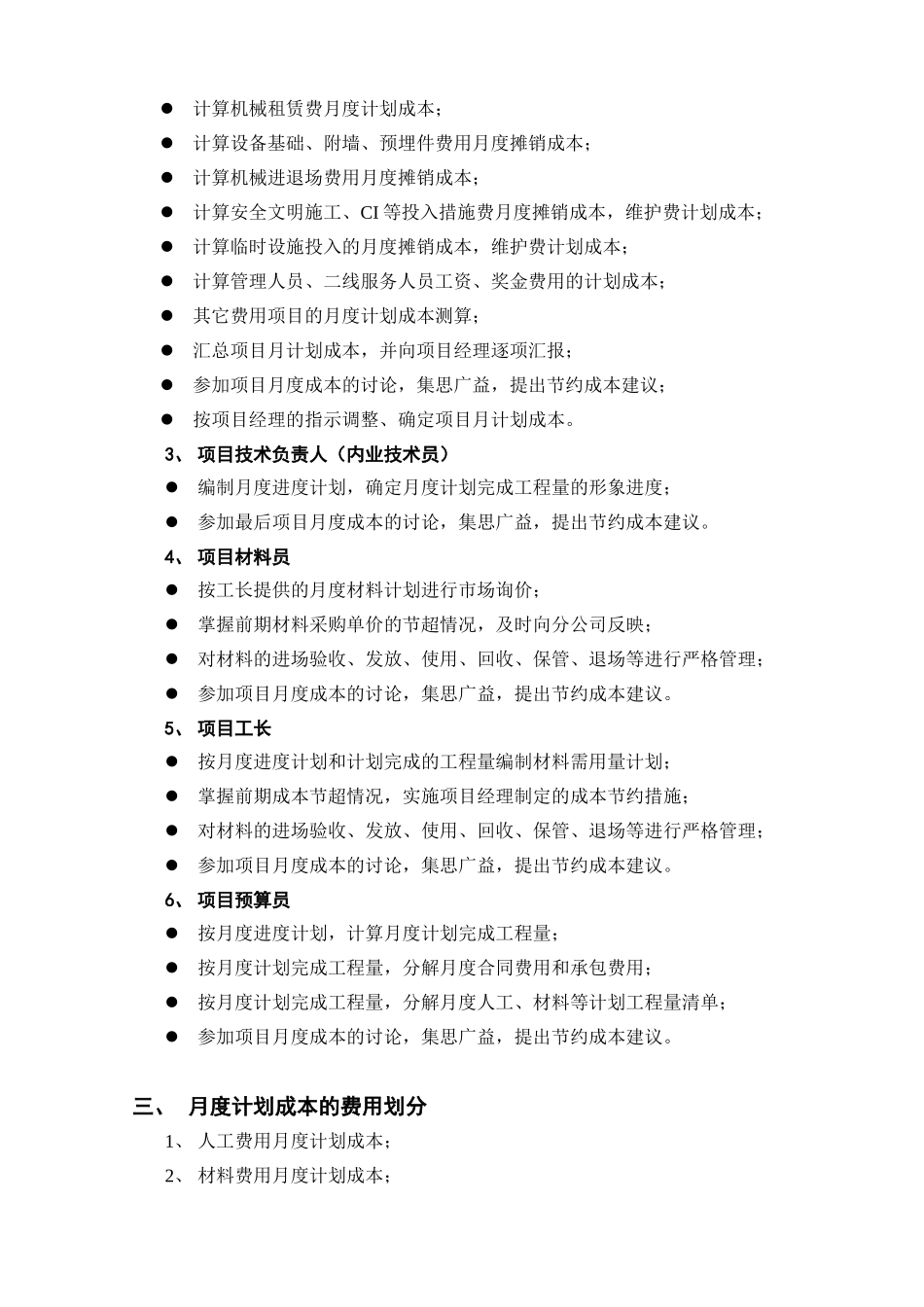

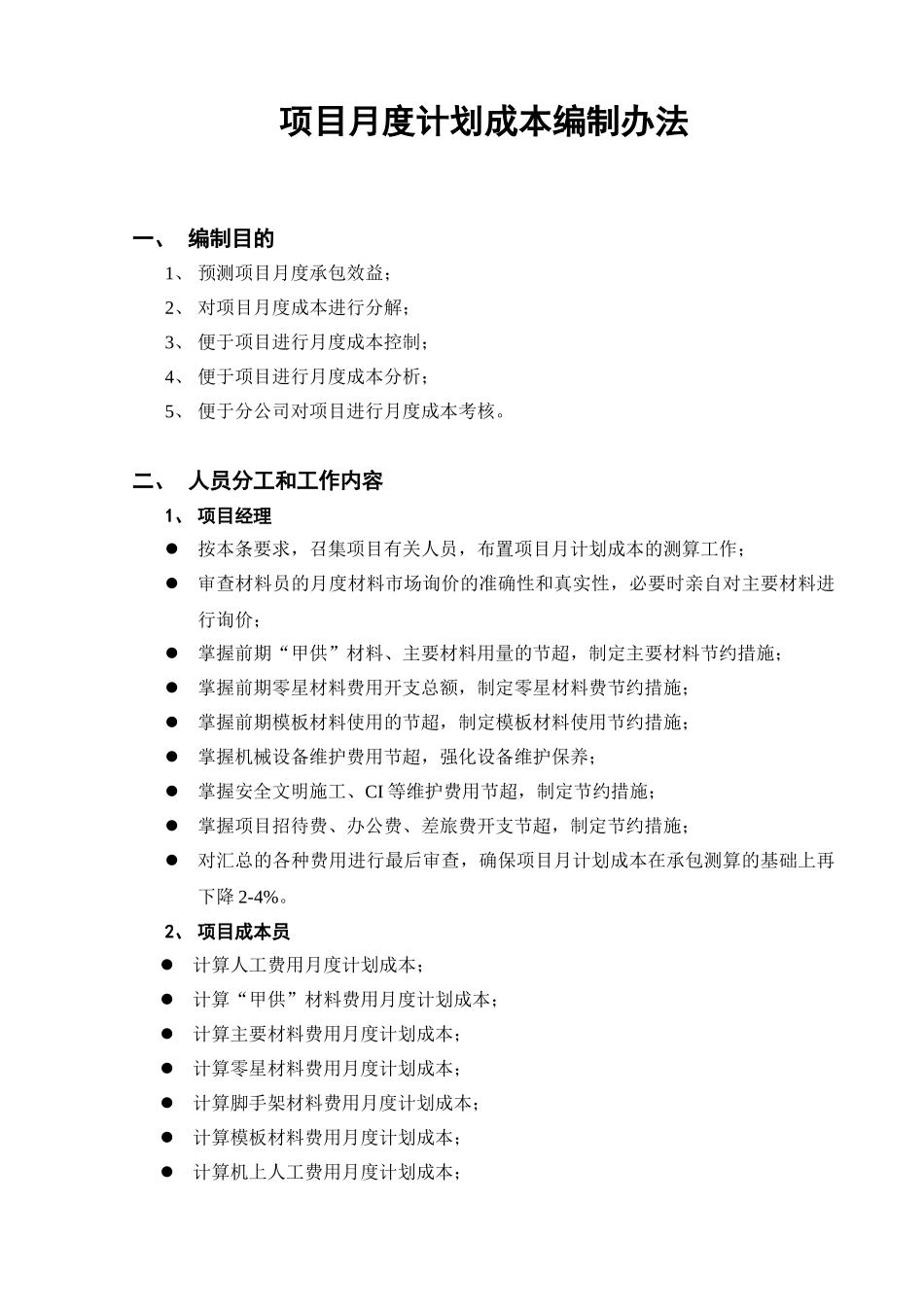

项目月度计划成本编制办法一、 编制目的1、 预测项目月度承包效益;2、 对项目月度成本进行分解;3、 便于项目进行月度成本控制;4、 便于项目进行月度成本分析;5、 便于分公司对项目进行月度成本考核。二、 人员分工和工作内容1、 项目经理按本条要求,召集项目有关人员,布置项目月计划成本的测算工作;审查材料员的月度材料市场询价的准确性和真实性,必要时亲自对主要材料进行询价;掌握前期“甲供”材料、主要材料用量的节超,制定主要材料节约措施;掌握前期零星材料费用开支总额,制定零星材料费节约措施;掌握前期模板材料使用的节超,制定模板材料使用节约措施;掌握机械设备维护费用节超,强化设备维护保养;掌握安全文明施工、CI 等维护费用节超,制定节约措施;掌握项目招待费、办公费、差旅费开支节超,制定节约措施;对汇总的各种费用进行最后审查,确保项目月计划成本在承包测算的基础上再下降 2-4%。2、 项目成本员计算人工费用月度计划成本;计算“甲供”材料费用月度计划成本;计算主要材料费用月度计划成本;计算零星材料费用月度计划成本;计算脚手架材料费用月度计划成本;计算模板材料费用月度计划成本;计算机上人工费用月度计划成本;计算机械租赁费月度计划成本;计算设备基础、附墙、预埋件费用月度摊销成本;计算机械进退场费用月度摊销成本;计算安全文明施工、CI 等投入措施费月度摊销成本,维护费计划成本;计算临时设施投入的月度摊销成本,维护费计划成本;计算管理人员、二线服务人员工资、奖金费用的计划成本;其它费用项目的月度计划成本测算;汇总项目月计划成本,并向项目经理逐项汇报;参加项目月度成本的讨论,集思广益,提出节约成本建议;按项目经理的指示调整、确定项目月计划成本。3、 项目技术负责人(内业技术员)编制月度进度计划,确定月度计划完成工程量的形象进度;参加最后项目月度成本的讨论,集思广益,提出节约成本建议。4、 项目材料员按工长提供的月度材料计划进行市场询价;掌握前期材料采购单价的节超情况,及时向分公司反映;对材料的进场验收、发放、使用、回收、保管、退场等进行严格管理;参加项目月度成本的讨论,集思广益,提出节约成本建议。5、 项目工长按月度进度计划和计划完成的工程量编制材料需用量计划;掌握前期成本节超情况,实施项目经理制定的成本节约措施;对材料的进场验收...
