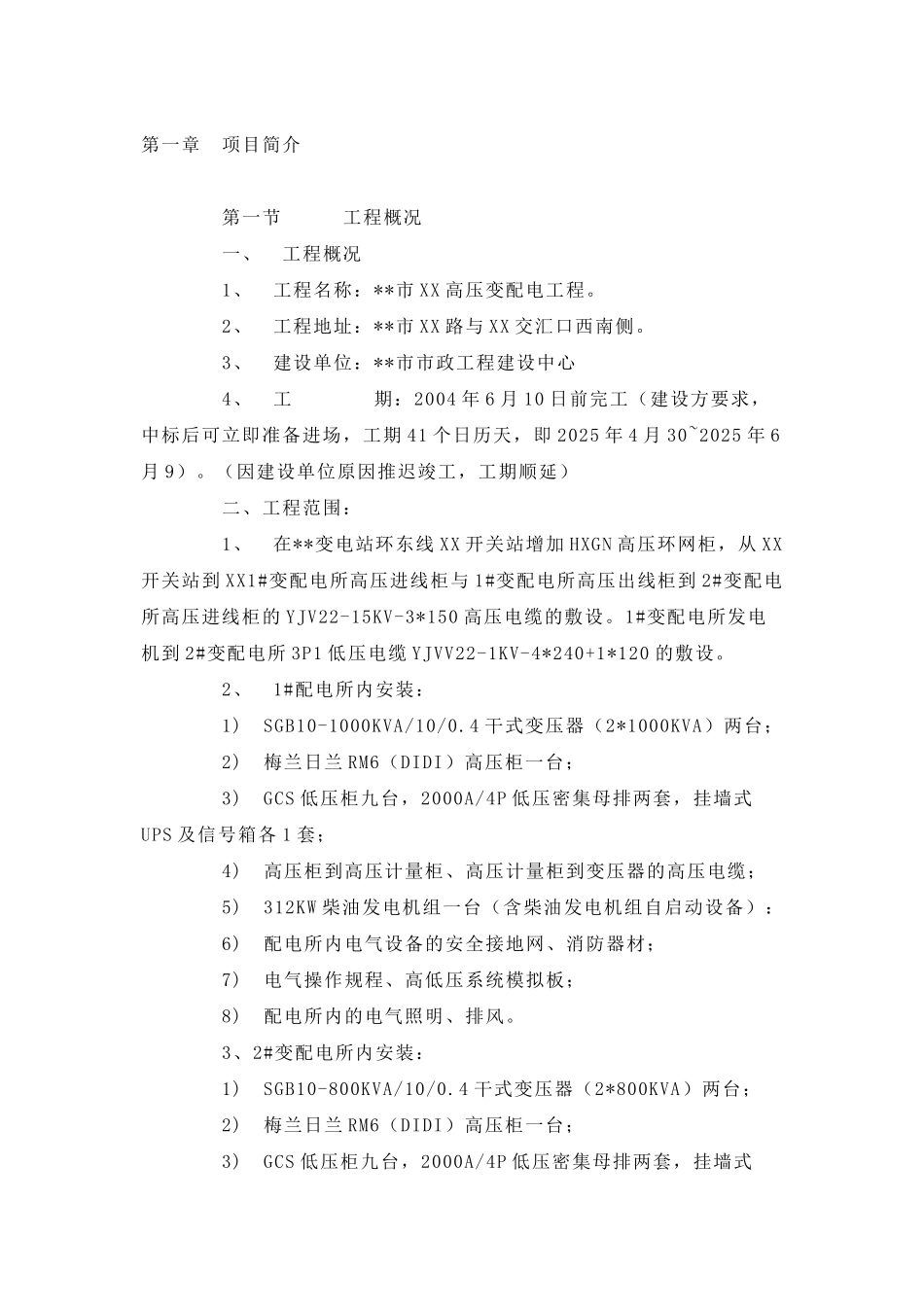

第一章 项目简介 第一节 工程概况 一、 工程概况 1、 工程名称:**市 XX 高压变配电工程。 2、 工程地址:**市 XX 路与 XX 交汇口西南侧。 3、 建设单位:**市市政工程建设中心 4、 工 期:2004 年 6 月 10 日前完工(建设方要求,中标后可立即准备进场,工期 41 个日历天,即 2025 年 4 月 30~2025 年 6月 9)。(因建设单位原因推迟竣工,工期顺延) 二、工程范围: 1、 在**变电站环东线 XX 开关站增加 HXGN 高压环网柜,从 XX开关站到 XX1#变配电所高压进线柜与 1#变配电所高压出线柜到 2#变配电所高压进线柜的 YJV22-15KV-3*150 高压电缆的敷设。1#变配电所发电机到 2#变配电所 3P1 低压电缆 YJVV22-1KV-4*240+1*120 的敷设。 2、 1#配电所内安装: 1) SGB10-1000KVA/10/0.4 干式变压器(2*1000KVA)两台; 2) 梅兰日兰 RM6(DIDI)高压柜一台; 3) GCS 低压柜九台,2000A/4P 低压密集母排两套,挂墙式UPS 及信号箱各 1 套; 4) 高压柜到高压计量柜、高压计量柜到变压器的高压电缆; 5) 312KW 柴油发电机组一台(含柴油发电机组自启动设备): 6) 配电所内电气设备的安全接地网、消防器材; 7) 电气操作规程、高低压系统模拟板; 8) 配电所内的电气照明、排风。 3、2#变配电所内安装: 1) SGB10-800KVA/10/0.4 干式变压器(2*800KVA)两台; 2) 梅兰日兰 RM6(DIDI)高压柜一台; 3) GCS 低压柜九台,2000A/4P 低压密集母排两套,挂墙式UPS 及信号箱各 1 套; 4) 高压柜到高压计量柜、高压计量柜到变压器的高压电缆; 5) 配电所内电气设备的安全接地网、消防器材; 6) 电气操作规程、高低压系统模拟板; 7) 配电所内的电气照明、排风。 三、工程保修期: 1、 综合验收合格并交付使用之日起计两年。 第二节 施工的总体设想 **市**XX 是**市 XX 旅游风景区新增景观,改善旅游风景区景观、商业环境。为了给**市增加一道漂亮的风景线,我公司一定尽自己最大的努力,按质按量按时的完成该项工程,为进展**做出一份贡献。根据该项工程的特点结合我公司自身情况,考虑从以下几方面入手以保证工程的顺利完工。 1、施工前准备:为了能按质按量准时完成工程,必需作好开工前准备,首先是确定以总经理为首的可靠的项目管理小组,认真学习图纸并认真考察现场结合自身特点,制定出可行的、全面的、细致的施工方案,组织相应的人力、物资...
