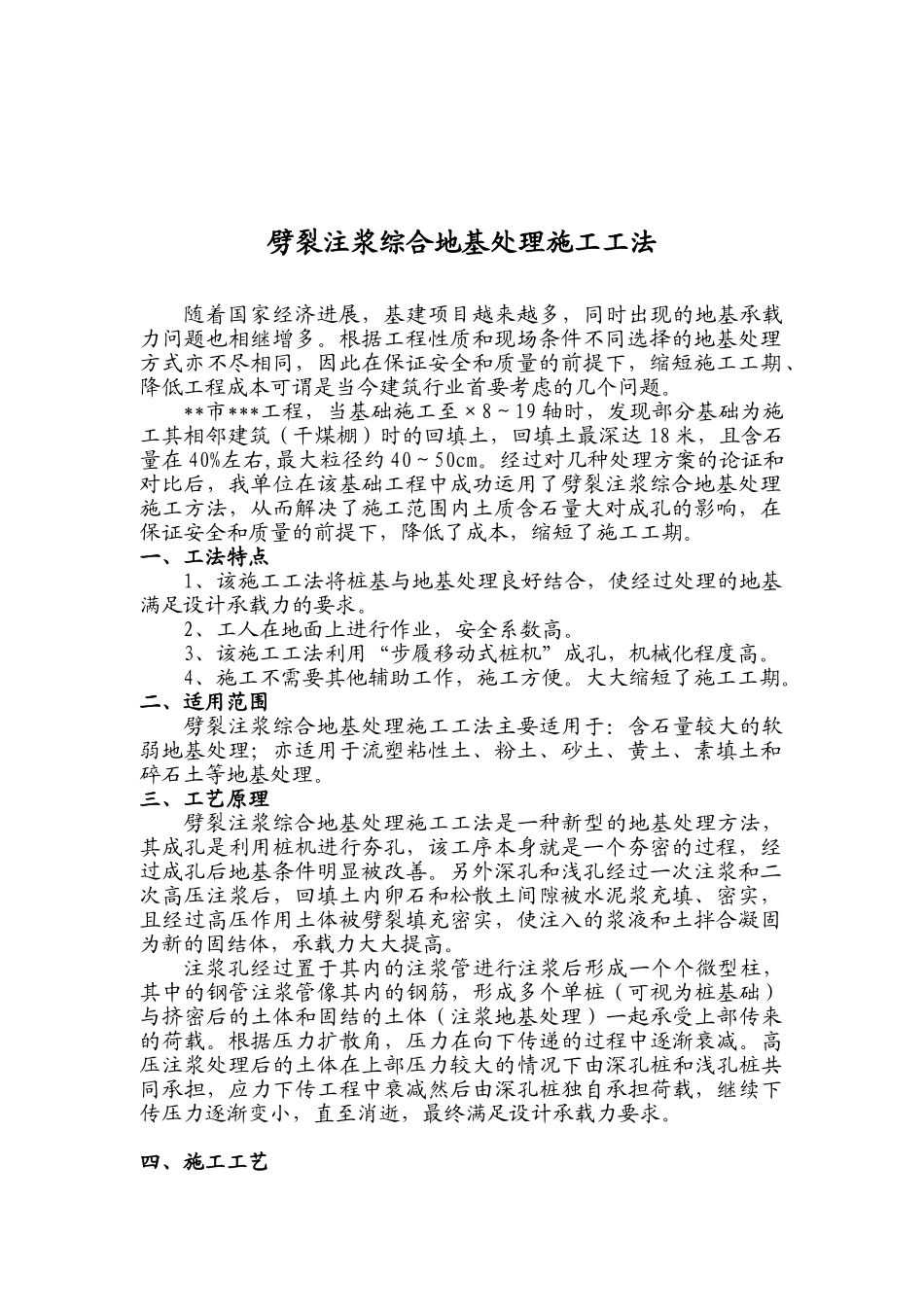

劈裂注浆综合地基处理施工工法随着国家经济进展,基建项目越来越多,同时出现的地基承载力问题也相继增多
根据工程性质和现场条件不同选择的地基处理方式亦不尽相同,因此在保证安全和质量的前提下,缩短施工工期、降低工程成本可谓是当今建筑行业首要考虑的几个问题
**市***工程,当基础施工至×8~19 轴时,发现部分基础为施工其相邻建筑(干煤棚)时的回填土,回填土最深达 18 米,且含石量在 40%左右,最大粒径约 40~50cm
经过对几种处理方案的论证和对比后,我单位在该基础工程中成功运用了劈裂注浆综合地基处理施工方法,从而解决了施工范围内土质含石量大对成孔的影响,在保证安全和质量的前提下,降低了成本,缩短了施工工期
一、工法特点1、该施工工法将桩基与地基处理良好结合,使经过处理的地基满足设计承载力的要求
2、工人在地面上进行作业,安全系数高
3、该施工工法利用“步履移动式桩机”成孔,机械化程度高
4、施工不需要其他辅助工作,施工方便
大大缩短了施工工期
二、适用范围劈裂注浆综合地基处理施工工法主要适用于:含石量较大的软弱地基处理;亦适用于流塑粘性土、粉土、砂土、黄土、素填土和碎石土等地基处理
三、工艺原理劈裂注浆综合地基处理施工工法是一种新型的地基处理方法,其成孔是利用桩机进行夯孔,该工序本身就是一个夯密的过程,经过成孔后地基条件明显被改善
另外深孔和浅孔经过一次注浆和二次高压注浆后,回填土内卵石和松散土间隙被水泥浆充填、密实,且经过高压作用土体被劈裂填充密实,使注入的浆液和土拌合凝固为新的固结体,承载力大大提高
注浆孔经过置于其内的注浆管进行注浆后形成一个个微型柱,其中的钢管注浆管像其内的钢筋,形成多个单桩(可视为桩基础)与挤密后的土体和固结的土体(注浆地基处理)一起承受上部传来的荷载
根据压力扩散角,压力在向下传递的过程中逐渐衰减

高压注浆处理后的土体在上部压力较大的情况下由
