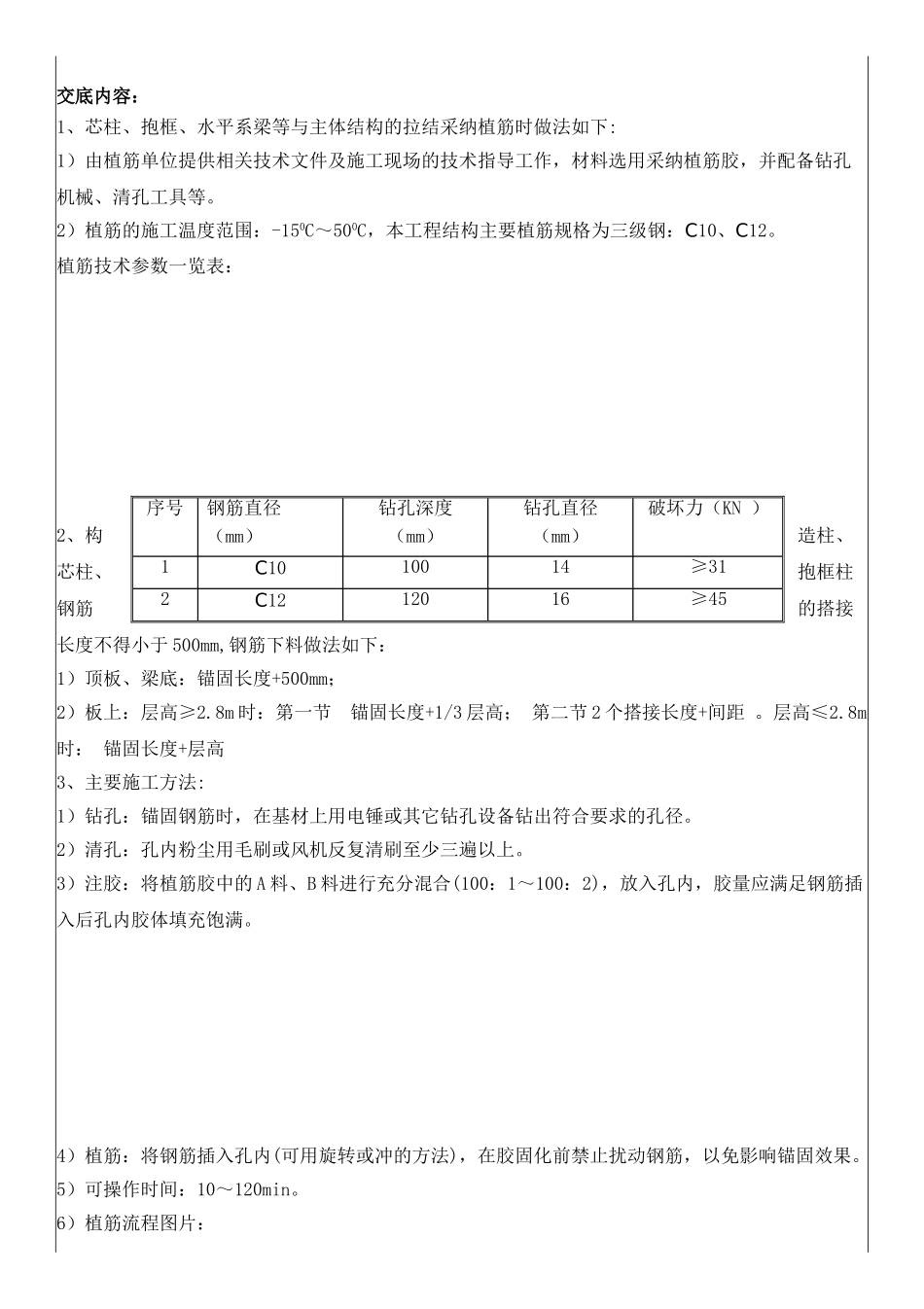

交底内容:1、芯柱、抱框、水平系梁等与主体结构的拉结采纳植筋时做法如下:1)由植筋单位提供相关技术文件及施工现场的技术指导工作,材料选用采纳植筋胶,并配备钻孔机械、清孔工具等。2)植筋的施工温度范围:-150C~500C,本工程结构主要植筋规格为三级钢:C10、C12。植筋技术参数一览表:2、构造柱、芯柱、抱框柱钢筋的搭接长度不得小于 500mm,钢筋下料做法如下:1)顶板、梁底:锚固长度+500mm;2)板上:层高≥2.8m 时:第一节 锚固长度+1/3 层高; 第二节 2 个搭接长度+间距 。层高≤2.8m 时: 锚固长度+层高3、主要施工方法:1)钻孔:锚固钢筋时,在基材上用电锤或其它钻孔设备钻出符合要求的孔径。2)清孔:孔内粉尘用毛刷或风机反复清刷至少三遍以上。3)注胶:将植筋胶中的 A 料、B 料进行充分混合(100:1~100:2),放入孔内,胶量应满足钢筋插入后孔内胶体填充饱满。4)植筋:将钢筋插入孔内(可用旋转或冲的方法),在胶固化前禁止扰动钢筋,以免影响锚固效果。5)可操作时间:10~120min。6)植筋流程图片:序号钢筋直径(mm)钻孔深度(mm)钻孔直径(mm)破坏力(KN )1C1010014≥312C1212016≥454、注意事项:1)打孔、清孔:按图集要求的锚固深度进行打孔,孔径保证每侧钢筋间隙大于 2mm。用气泵清孔,孔内洁净无灰尘。2)植筋胶量要保证孔内饱满、轻轻把钢筋螺旋拧入,使孔口稍有胶体溢出为宜,在胶固化期间 24 小时以内不得碰撞钢筋。3)植筋完成后 24小以后,约同甲方及监理工程师见证,做植筋拉拔试验。
