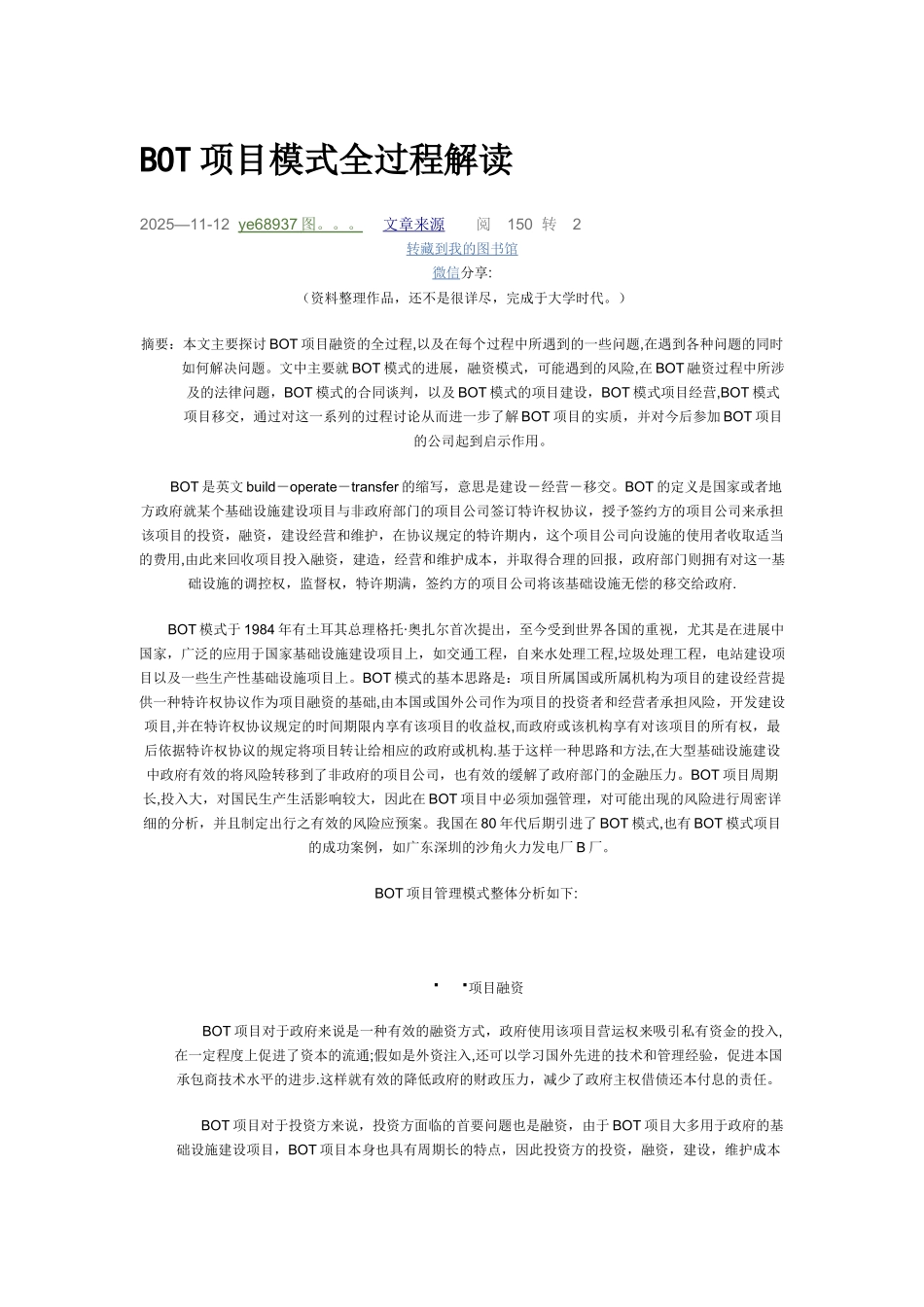

BOT 项目模式全过程解读2025—11-12 ye68937 图
文章来源 阅 150 转 2 转藏到我的图书馆微信分享: (资料整理作品,还不是很详尽,完成于大学时代
)摘要:本文主要探讨 BOT 项目融资的全过程,以及在每个过程中所遇到的一些问题,在遇到各种问题的同时如何解决问题
文中主要就 BOT 模式的进展,融资模式,可能遇到的风险,在 BOT 融资过程中所涉及的法律问题,BOT 模式的合同谈判,以及 BOT 模式的项目建设,BOT 模式项目经营,BOT 模式项目移交,通过对这一系列的过程讨论从而进一步了解 BOT 项目的实质,并对今后参加 BOT 项目的公司起到启示作用
BOT 是英文 build-operate-transfer 的缩写,意思是建设-经营-移交
BOT 的定义是国家或者地方政府就某个基础设施建设项目与非政府部门的项目公司签订特许权协议,授予签约方的项目公司来承担该项目的投资,融资,建设经营和维护,在协议规定的特许期内,这个项目公司向设施的使用者收取适当的费用,由此来回收项目投入融资,建造,经营和维护成本,并取得合理的回报,政府部门则拥有对这一基础设施的调控权,监督权,特许期满,签约方的项目公司将该基础设施无偿的移交给政府
BOT 模式于 1984 年有土耳其总理格托·奥扎尔首次提出,至今受到世界各国的重视,尤其是在进展中国家,广泛的应用于国家基础设施建设项目上,如交通工程,自来水处理工程,垃圾处理工程,电站建设项目以及一些生产性基础设施项目上
BOT 模式的基本思路是:项目所属国或所属机构为项目的建设经营提供一种特许权协议作为项目融资的基础,由本国或国外公司作为项目的投资者和经营者承担风险,开发建设项目,并在特许权协议规定的时间期限内享有该项目的收益权,而政府或该机构享有对该项目的所有权,最后依据特许权协议的规定将项目转让给相应的政府或机
