XXX 矿主井 2#车主提升绳更换施工安全技术措施编制单位:XXXXXXXXXX 编制时间:XXXXXXXXXXX 主井 2#车主提升绳更换施工安全技术措施一、工程概况XXX 主井 2#车主提升绳使用年限已到,需进行更换
主提升绳共 4 根,其规格型号为 6*28-¢42—1770,绳径 φ42mm,左右同向捻各二根,每根长 1150m,每根绳重 Q=8395Kg,为确保施工安全顺利,特编制此施工措施
二、施工准备1、负责施工的管理人员及技术人员应事先深化现场,了解现场情况,确定施工方案,并编制施工安全技术措施
2、准备施工用的机具、材料和加工件,如钢丝绳套,卸扣、钢丝绳卡,各种板卡、手拉葫芦,滑车组等
3、清除现场一切有碍施工的物件及杂物,如井口栅栏、井口套架围板等

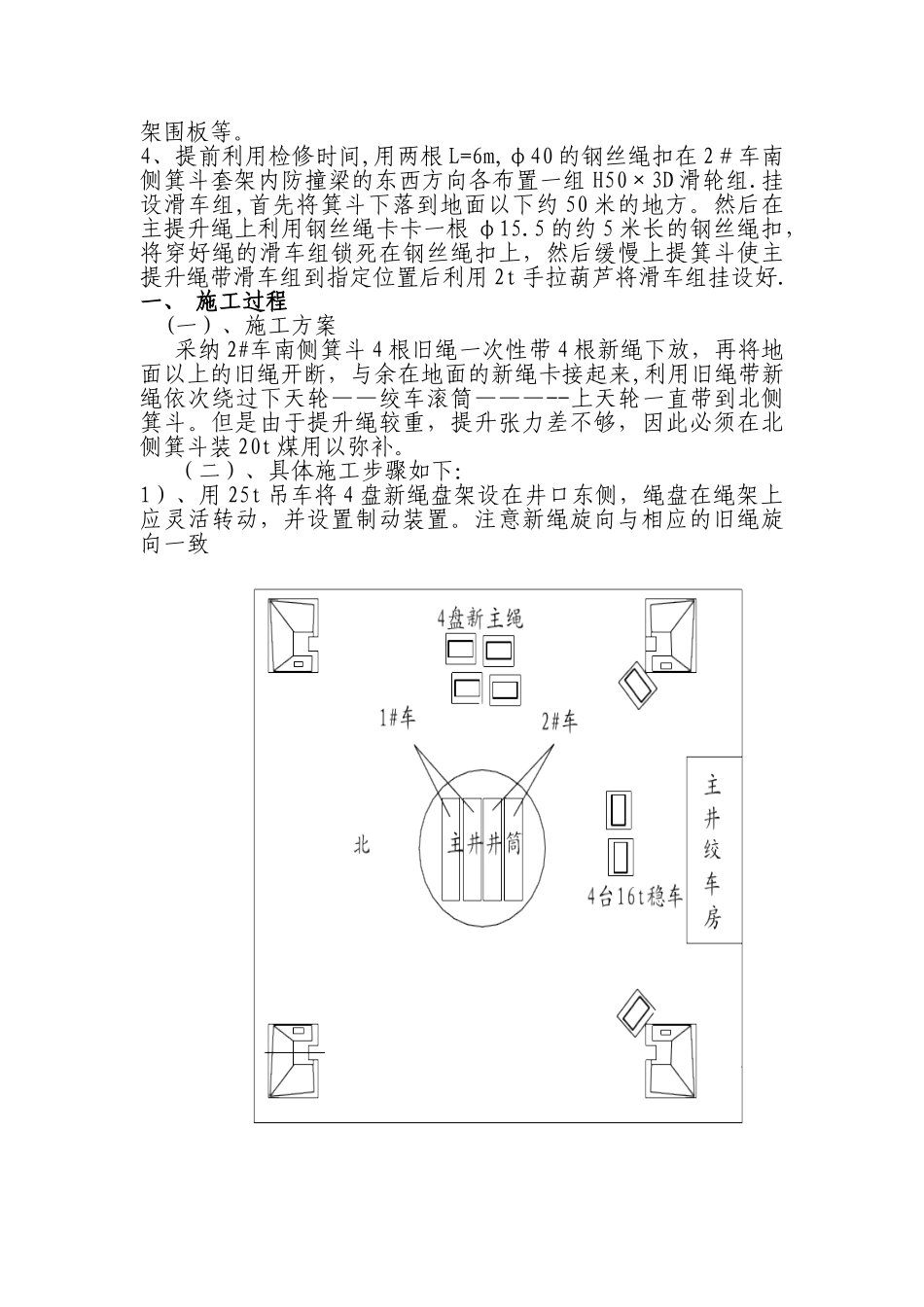

4、提前利用检修时间,用两根 L=6m,φ40 的钢丝绳扣在 2#车南侧箕斗套架内防撞梁的东西方向各布置一组 H50×3D 滑轮组
挂设滑车组,首先将箕斗下落到地面以下约 50 米的地方
然后在主提升绳上利用钢丝绳卡卡一根 φ15
5 的约 5 米长的钢丝绳扣,将穿好绳的滑车组锁死在钢丝绳扣上,然后缓慢上提箕斗使主提升绳带滑车组到指定位置后利用 2t 手拉葫芦将滑车组挂设好
一、 施工过程(一)、施工方案采纳 2#车南侧箕斗 4 根旧绳一次性带 4 根新绳下放,再将地面以上的旧绳开断,与余在地面的新绳卡接起来,利用旧绳带新绳依次绕过下天轮——绞车滚筒———--上天轮一直带到北侧箕斗
但是由于提升绳较重,提升张力差不够,因此必须在北侧箕斗装 20t 煤用以弥补
(二)、具体施工步骤如下:1)、用 25t 吊车将 4 盘新绳盘架设在井口东侧,绳盘在绳架上应灵活转动,并设置制动装置

注意新绳旋向与相应的旧绳旋向一致2)、将 2#车南侧箕斗提升到井口,利用箕斗上站人,在套架离地面+6m 左右的套架横梁上焊接固定放绳
