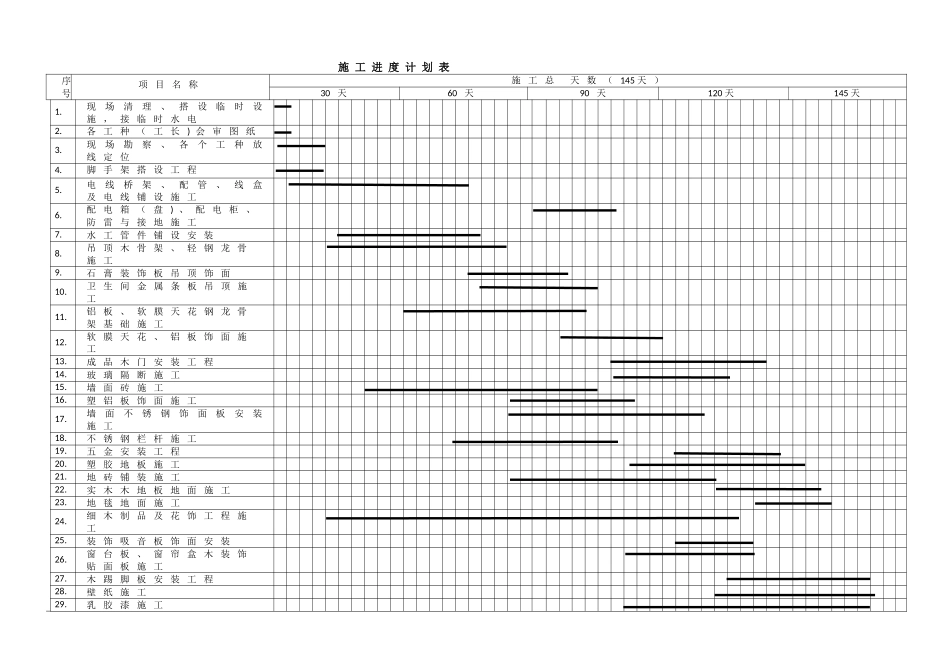

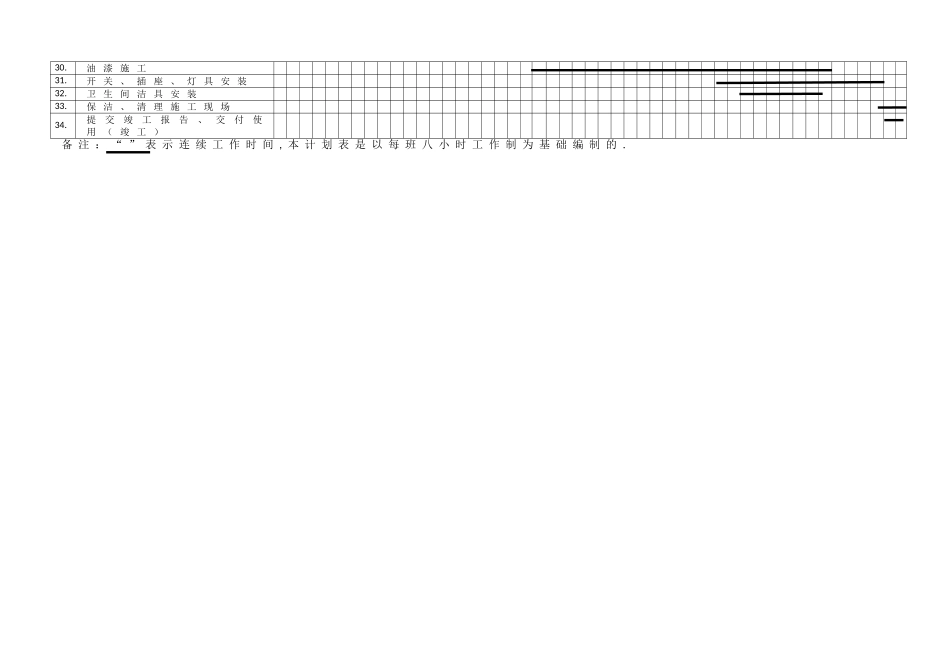

施 工 进 度 计 划 表序号项 目 名 称施 工 总 天 数 ( 145 天 )30 天60 天90 天120 天145 天1.现场清理、搭设临时设施 , 接 临 时 水 电2.各 工 种 ( 工 长 ) 会 审 图 纸3.现场勘察、各个工种放线 定 位4.脚 手 架 搭 设 工 程5.电线桥架、配管、线盒及 电 线 铺 设 施 工6.配 电 箱 ( 盘 ) 、 配 电 柜 、防 雷 与 接 地 施 工7.水 工 管 件 铺 设 安 装8.吊 顶 木 骨 架 、 轻 钢 龙 骨施 工9.石 膏 装 饰 板 吊 顶 饰 面10.卫 生 间 金 属 条 板 吊 顶 施工11.铝 板 、 软 膜 天 花 钢 龙 骨架 基 础 施 工12.软 膜 天 花 、 铝 板 饰 面 施工 13.成 品 木 门 安 装 工 程14.玻 璃 隔 断 施 工 15.墙 面 砖 施 工 16.塑 铝 板 饰 面 施 工17.墙面不锈钢饰面板安装施 工18.不 锈 钢 栏 杆 施 工19.五 金 安 装 工 程20.塑 胶 地 板 施 工 21.地 砖 铺 装 施 工 22.实 木 木 地 板 地 面 施 工 23.地 毯 地 面 施 工 24.细 木 制 品 及 花 饰 工 程 施工25.装 饰 吸 音 板 饰 面 安 装26.窗 台 板 、 窗 帘 盒 木 装 饰贴 面 板 施 工27.木 踢 脚 板 安 装 工 程28.壁 纸 施 工29.乳 胶 漆 施 工30.油 漆 施 工31.开 关 、 插 座 、 灯 具 安 装32.卫 生 间 洁 具 安 装33.保 洁 、 清 理 施 工 现 场34.提交竣工报告、交付使用 ( 竣 工 )备 注 : “ ” 表 示 连 续 工 作 时 间 , 本 计 划 表 是 以 每 班 八 小 时 工 作 制 为 基 础 编 制 的 .
