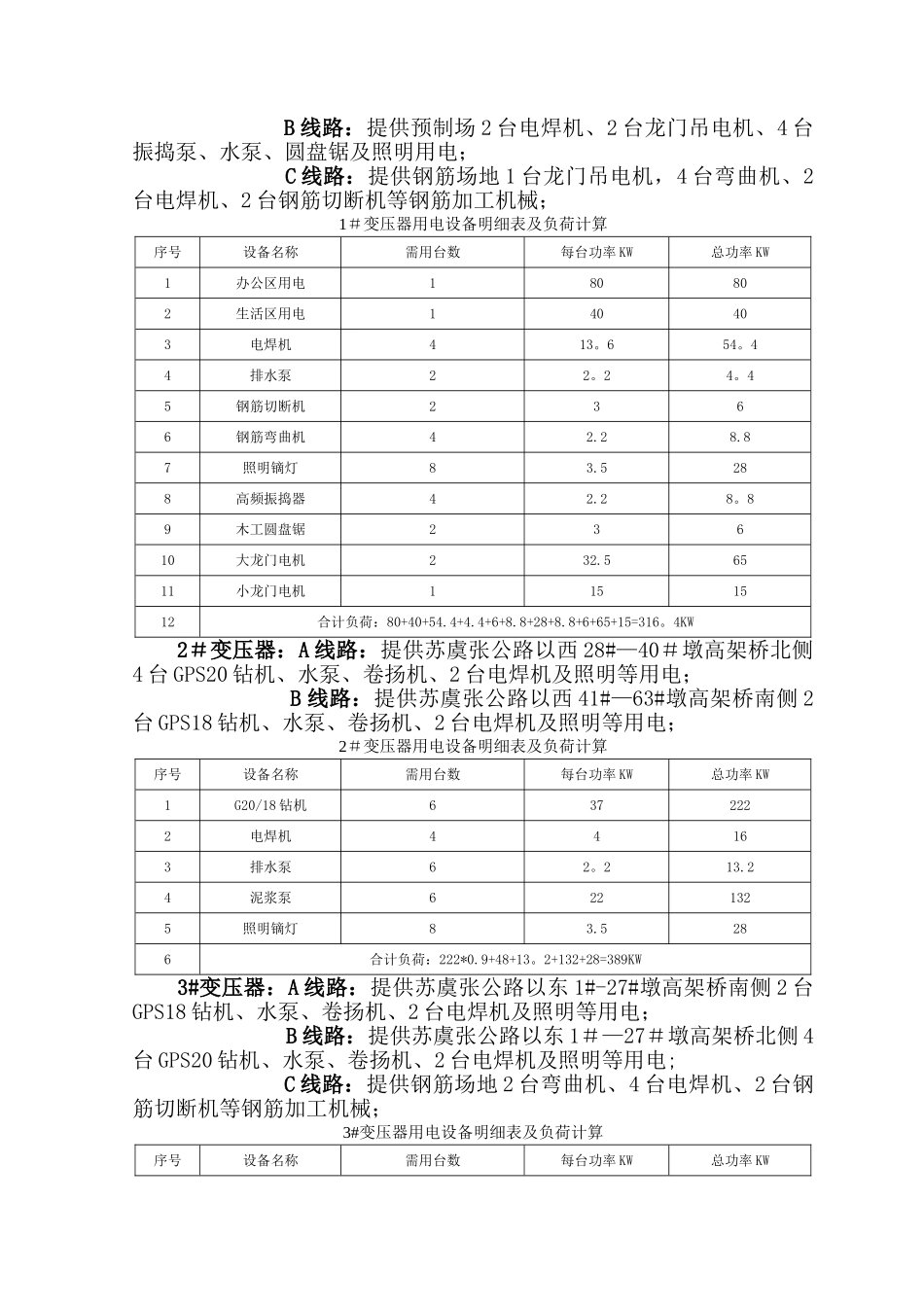

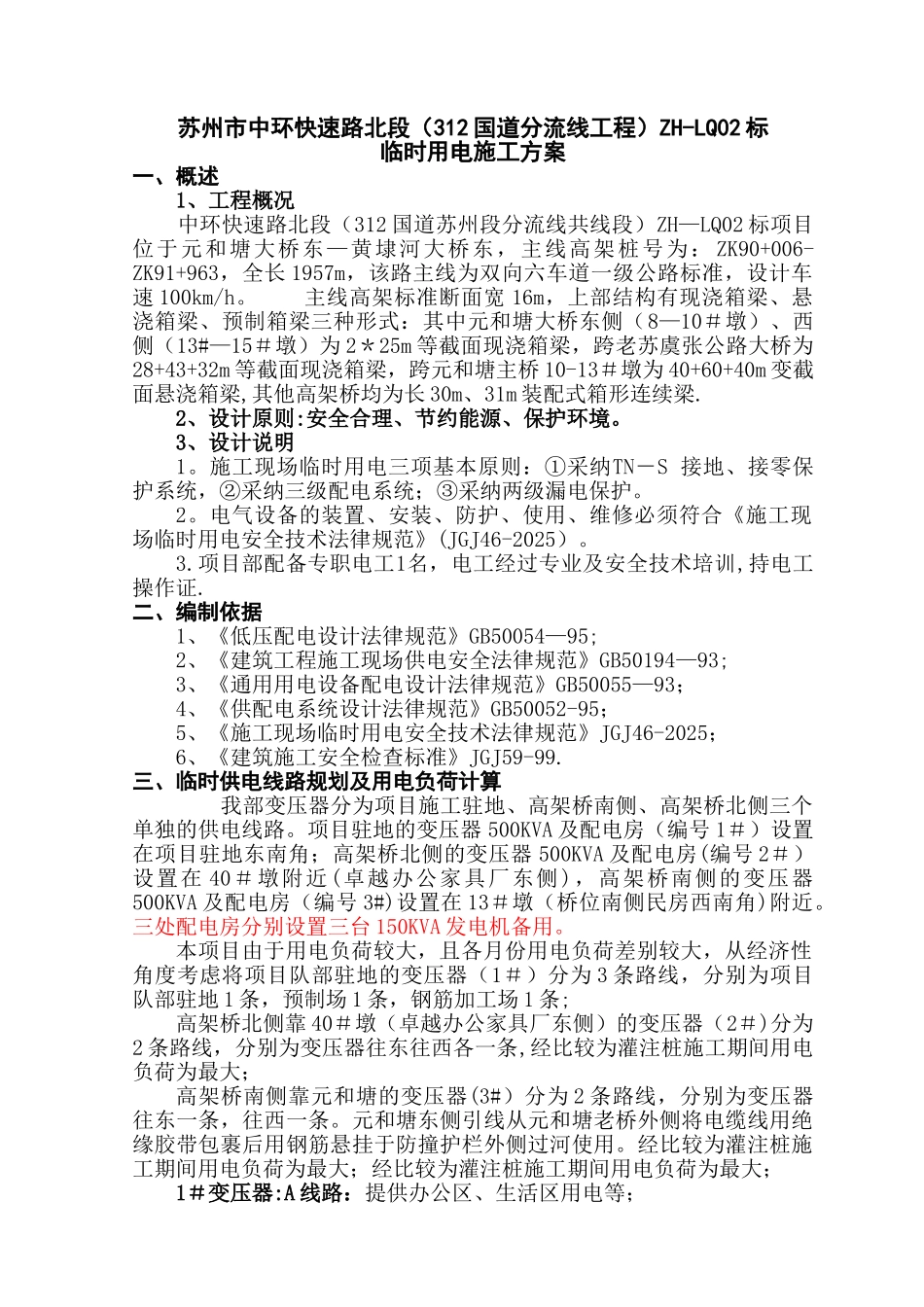

苏州市中环快速路北段(312 国道分流线工程)ZH-LQ02 标临时用电施工方案一、概述1、工程概况 中环快速路北段(312 国道苏州段分流线共线段)ZH—LQ02 标项目位于元和塘大桥东—黄埭河大桥东,主线高架桩号为: ZK90+006-ZK91+963,全长 1957m,该路主线为双向六车道一级公路标准,设计车速 100km/h。 主线高架标准断面宽 16m,上部结构有现浇箱梁、悬浇箱梁、预制箱梁三种形式:其中元和塘大桥东侧(8—10#墩)、西侧(13#—15#墩)为 2*25m 等截面现浇箱梁,跨老苏虞张公路大桥为28+43+32m 等截面现浇箱梁,跨元和塘主桥 10-13#墩为 40+60+40m 变截面悬浇箱梁,其他高架桥均为长 30m、31m 装配式箱形连续梁.2、设计原则:安全合理、节约能源、保护环境。3、设计说明1。施工现场临时用电三项基本原则:①采纳TN-S 接地、接零保护系统,②采纳三级配电系统;③采纳两级漏电保护。2。电气设备的装置、安装、防护、使用、维修必须符合《施工现场临时用电安全技术法律规范》(JGJ46-2025)。3.项目部配备专职电工1名,电工经过专业及安全技术培训,持电工操作证.二、编制依据1、《低压配电设计法律规范》GB50054—95;2、《建筑工程施工现场供电安全法律规范》GB50194—93;3、《通用用电设备配电设计法律规范》GB50055—93;4、《供配电系统设计法律规范》GB50052-95;5、《施工现场临时用电安全技术法律规范》JGJ46-2025;6、《建筑施工安全检查标准》JGJ59-99.三、临时供电线路规划及用电负荷计算 我部变压器分为项目施工驻地、高架桥南侧、高架桥北侧三个单独的供电线路。项目驻地的变压器 500KVA 及配电房(编号 1#)设置在项目驻地东南角;高架桥北侧的变压器 500KVA 及配电房(编号 2#)设置在 40#墩附近(卓越办公家具厂东侧),高架桥南侧的变压器500KVA 及配电房(编号 3#)设置在 13#墩(桥位南侧民房西南角)附近。三处配电房分别设置三台 150KVA 发电机备用。本项目由于用电负荷较大,且各月份用电负荷差别较大,从经济性角度考虑将项目队部驻地的变压器(1#)分为 3 条路线,分别为项目队部驻地 1 条,预制场 1 条,钢筋加工场 1 条;高架桥北侧靠 40#墩(卓越办公家具厂东侧)的变压器(2#)分为2 条路线,分别为变压器往东往西各一条,经比较为灌注桩施工期间用电负荷为最大;高架桥南侧靠元和塘的变压器(3#)分为 2 条路线,分别为变压器往东一条,往西一条。元和塘东侧引线从元和塘老桥...
