主体工程施工方案一、模板工程1

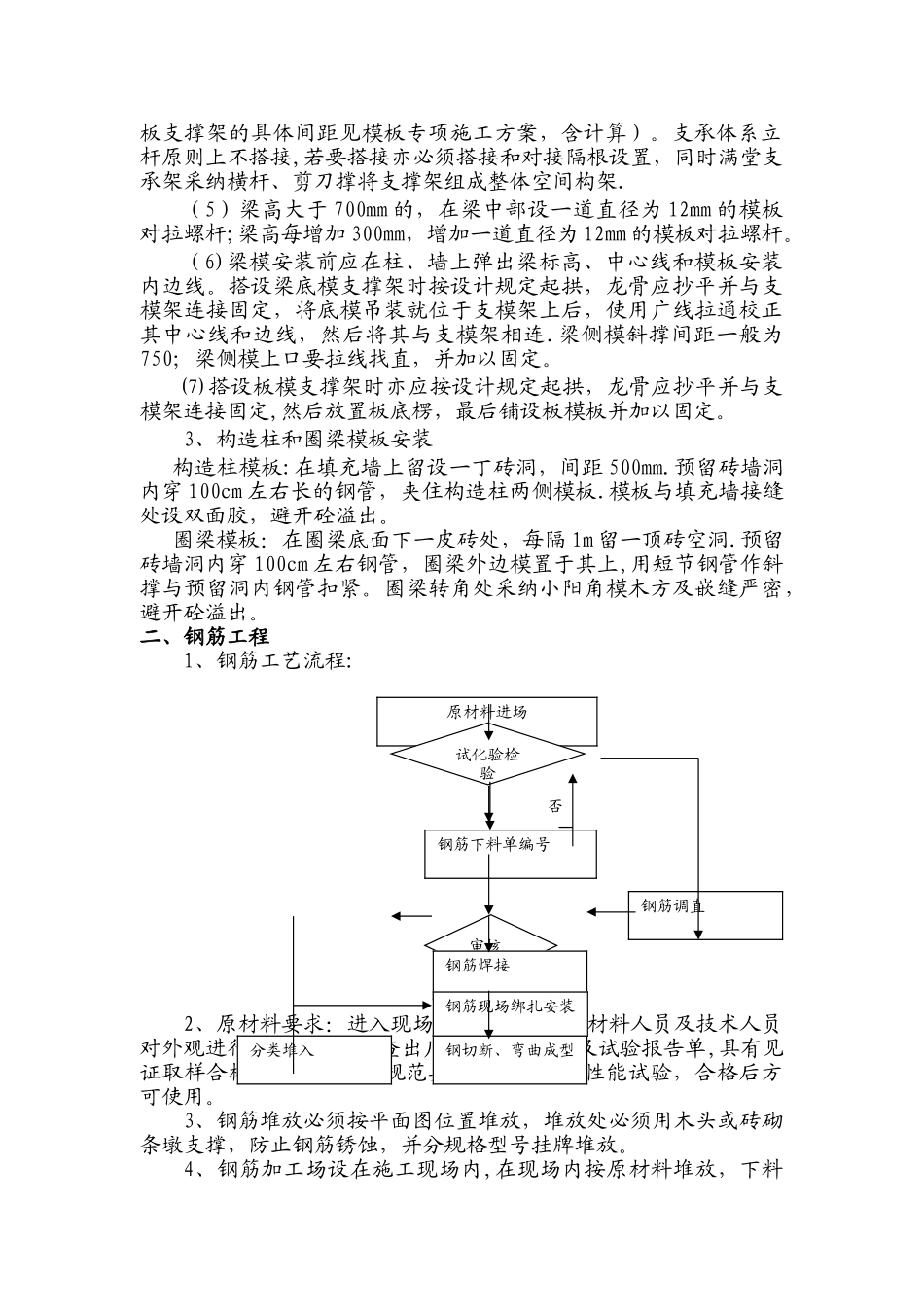

柱模板安装(1) 工艺流程:弹柱位置线—→搭设安全架—→抹找平层作定位墩—→绑扎柱钢筋—→插入对拉螺栓及塑料套管-→清扫柱内杂物-→安装柱模-→检查对角线、垂直和位置—→安装柱模箍—→紧固对拉螺栓—→全面检查校正—→群体固定—→安装斜撑和剪刀撑
(2) 采纳 18 厚胶合板作模板散拼散拆,模高为层高扣除梁高+50,梁、柱接头处制作成定型梁、柱帽模
(3)采纳 50×100 木枋作竖向背楞,间距 350
(4)采纳 φ48×3
5 钢管作横向模箍,模箍安装自下而上进行,间距取 500~750,沿柱高下密上稀
(5)采纳 φ48×3
5 钢管作支撑体系,柱模设斜撑,柱模间设水平撑和剪刀撑
(6)柱模对拉螺栓采纳 φ12 钢筋制作,横向布置间距 500,竖向布置间距同柱模箍
对拉螺栓采纳的钢筋要经过检验,合格后才能使用,其间距不得随意加大,以免出现胀模现象
(7)柱模安装前,应先复核柱列轴线标记,弹出柱中心线和边线,设置模板定位基准,采纳与柱边等长的 φ10 钢筋点焊在柱主筋上(点焊时应以柱中心线为准),以为保证柱模安装后的几何尺寸和轴线位置准确
(8)群体柱支模时,必须整体固定
同一排柱模,应先校正两根端柱模,接着在两根端柱模顶部拉通线,校正各柱模间距,然后在各柱模脚部、顶部分别用水平撑拉通固牢,最后在柱模间安装剪刀撑和斜撑
(9)安装完毕后,应全面复核其垂直度、对角线长度差、截面尺寸等项目,若有偏差应立即校正
框架梁板模(1)安装梁模板工艺流程:弹出梁轴线及水平线并复核—→搭设梁底模板支架—→安装梁底模板-→梁底起拱—→绑扎梁钢筋—→插入对拉螺栓及塑料套管—→清扫梁内杂物-→安装梁侧模板—→安装上下锁口楞、斜撑楞及腰楞和对拉螺栓-→复核梁模板尺寸、位置-→与相邻模板连固
(2)安装板模板工艺流程:搭设板模板支架—→调整楼板下皮标高及起拱—→
