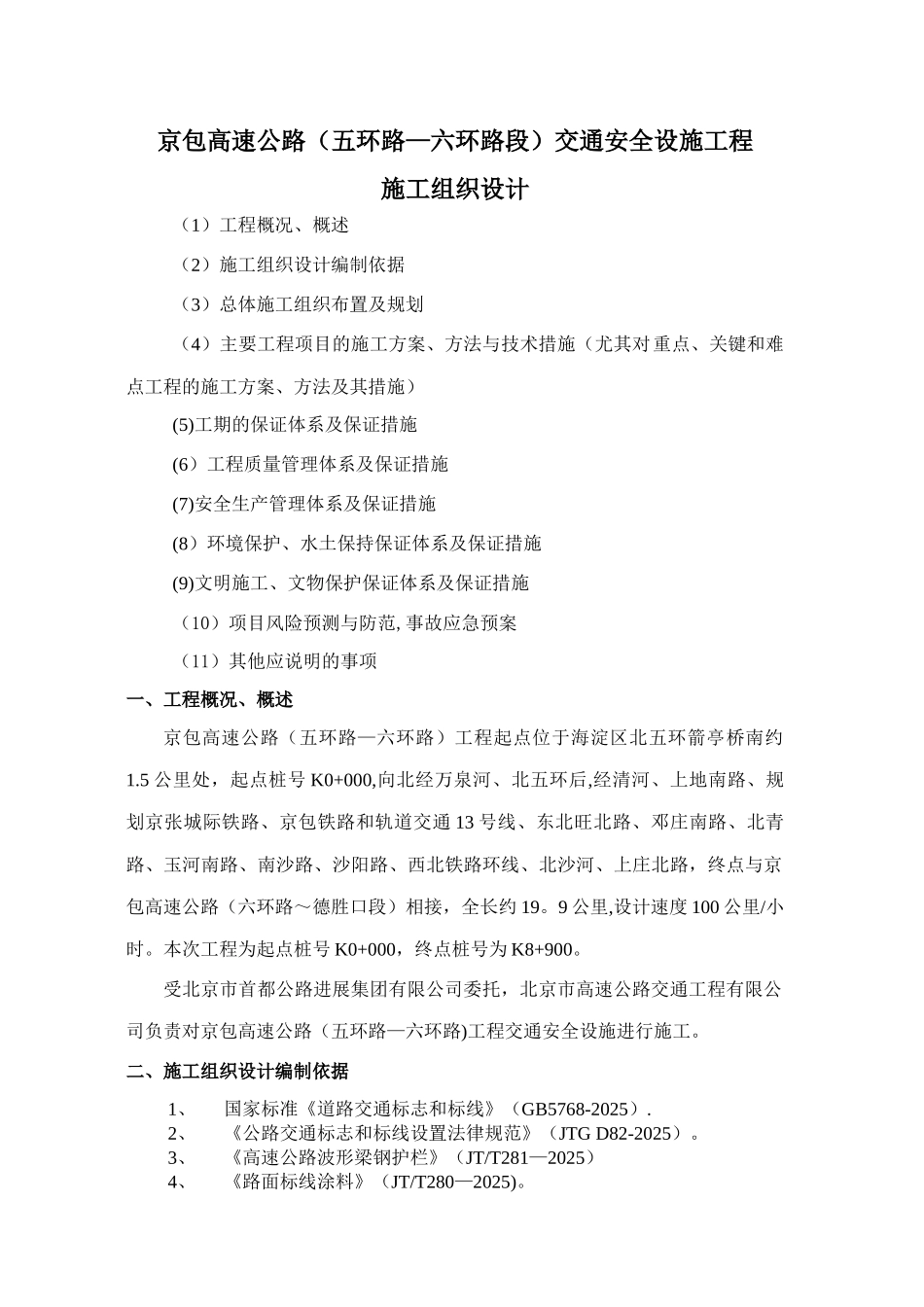

京包高速公路(五环路—六环路段)交通安全设施工程施工组织设计(1)工程概况、概述(2)施工组织设计编制依据(3)总体施工组织布置及规划(4)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)(5)工期的保证体系及保证措施(6)工程质量管理体系及保证措施(7)安全生产管理体系及保证措施(8)环境保护、水土保持保证体系及保证措施(9)文明施工、文物保护保证体系及保证措施(10)项目风险预测与防范,事故应急预案(11)其他应说明的事项一、工程概况、概述京包高速公路(五环路—六环路)工程起点位于海淀区北五环箭亭桥南约1.5 公里处,起点桩号 K0+000,向北经万泉河、北五环后,经清河、上地南路、规划京张城际铁路、京包铁路和轨道交通 13 号线、东北旺北路、邓庄南路、北青路、玉河南路、南沙路、沙阳路、西北铁路环线、北沙河、上庄北路,终点与京包高速公路(六环路~德胜口段)相接,全长约 19。9 公里,设计速度 100 公里/小时。本次工程为起点桩号 K0+000,终点桩号为 K8+900。受北京市首都公路进展集团有限公司委托,北京市高速公路交通工程有限公司负责对京包高速公路(五环路—六环路)工程交通安全设施进行施工。二、施工组织设计编制依据1、国家标准《道路交通标志和标线》(GB5768-2025).2、《公路交通标志和标线设置法律规范》(JTG D82-2025)。3、《高速公路波形梁钢护栏》(JT/T281—2025)4、《路面标线涂料》(JT/T280—2025)。5、《公路防眩设施技术条件》(JT/T333)6、《公路交通安全设施施工技术法律规范》(JTGD81—2025)。7、 《高速公路交通安全设施设计及施工技术法律规范》(JTJ074—94)8、 《公路工程质量检验评定标准》(JTGF80/1-2025)三、总体施工组织布置及规划项目经理下设生产部、工程部、财务部、质检部等 4 个职能部室和 4 个施工队,4 个施工队根据工程进度相互配合施工并负责巡检、复查工作.四个主体施工队直接由公司根据工程情况调派专业技术人员组成,具有丰富的同类工程施工经验。具体人员构成:序号主要劳动力数量1管理人员52司机103机手104壮工60我公司拥有用于各类道路交通标志、标线、护栏、防眩板施工的足够设备,包括大型吊车、升降车、运输车、液压打桩机、钻孔机、全自动大型进口划线车、简易划线车、手推式划线车、自行式突起标划线车和自行研制的先进设备及其它配套设施.具体如下:序号机械设备名称单位数量来源备 注18T...
