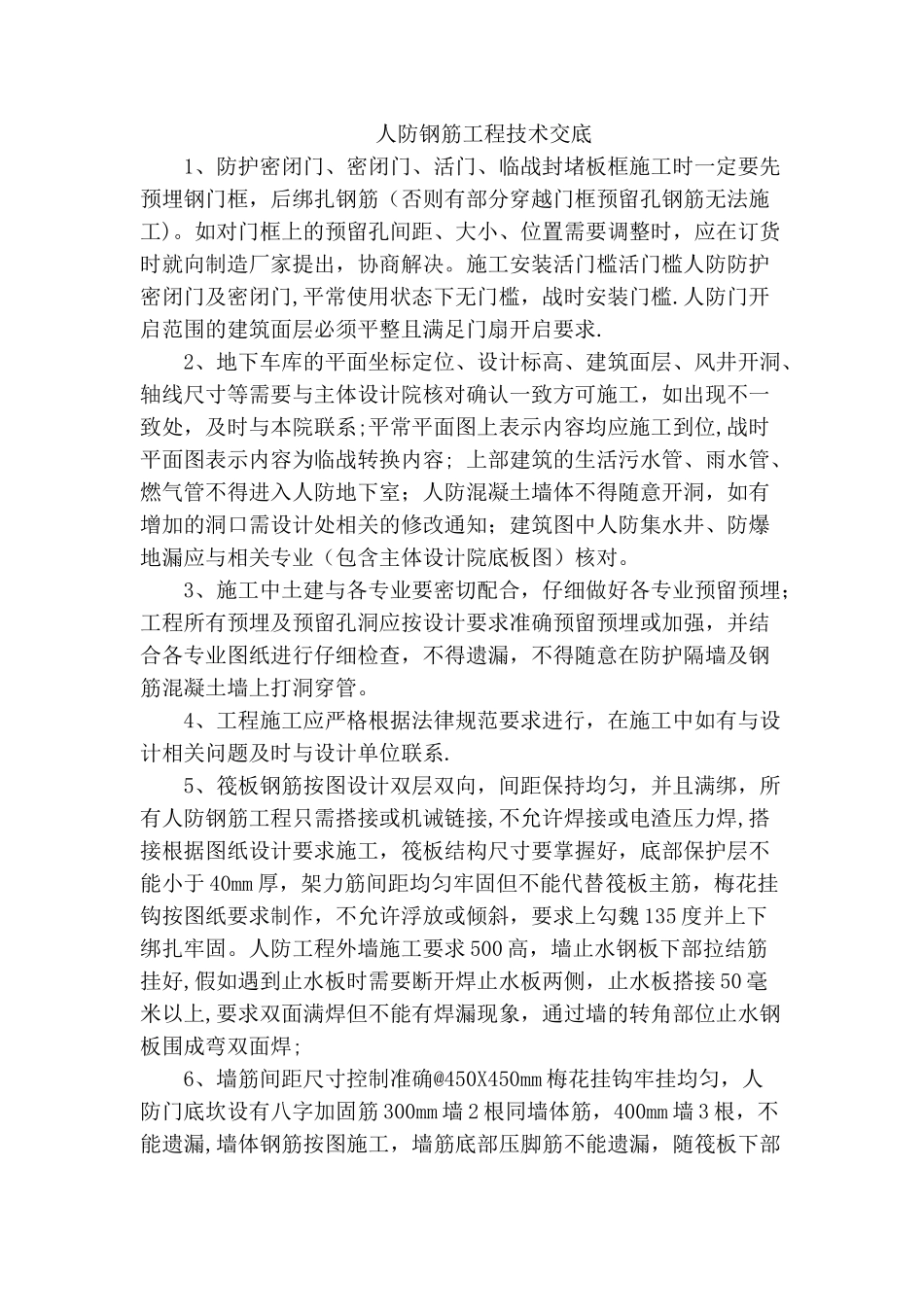

人防钢筋工程技术交底1、防护密闭门、密闭门、活门、临战封堵板框施工时一定要先预埋钢门框,后绑扎钢筋(否则有部分穿越门框预留孔钢筋无法施工)
如对门框上的预留孔间距、大小、位置需要调整时,应在订货时就向制造厂家提出,协商解决
施工安装活门槛活门槛人防防护密闭门及密闭门,平常使用状态下无门槛,战时安装门槛
人防门开启范围的建筑面层必须平整且满足门扇开启要求
2、地下车库的平面坐标定位、设计标高、建筑面层、风井开洞、轴线尺寸等需要与主体设计院核对确认一致方可施工,如出现不一致处,及时与本院联系;平常平面图上表示内容均应施工到位,战时平面图表示内容为临战转换内容; 上部建筑的生活污水管、雨水管、燃气管不得进入人防地下室;人防混凝土墙体不得随意开洞,如有增加的洞口需设计处相关的修改通知;建筑图中人防集水井、防爆地漏应与相关专业(包含主体设计院底板图)核对
3、施工中土建与各专业要密切配合,仔细做好各专业预留预埋;工程所有预埋及预留孔洞应按设计要求准确预留预埋或加强,并结合各专业图纸进行仔细检查,不得遗漏,不得随意在防护隔墙及钢筋混凝土墙上打洞穿管
4、工程施工应严格根据法律规范要求进行,在施工中如有与设计相关问题及时与设计单位联系
5、筏板钢筋按图设计双层双向,间距保持均匀,并且满绑,所有人防钢筋工程只需搭接或机诫链接,不允许焊接或电渣压力焊,搭接根据图纸设计要求施工,筏板结构尺寸要掌握好,底部保护层不能小于 40mm 厚,架力筋间距均匀牢固但不能代替筏板主筋,梅花挂钩按图纸要求制作,不允许浮放或倾斜,要求上勾魏 135 度并上下绑扎牢固
人防工程外墙施工要求 500 高,墙止水钢板下部拉结筋挂好,假如遇到止水板时需要断开焊止水板两侧,止水板搭接 50 毫米以上,要求双面满焊但不能有焊漏现象,通过墙的转角部位止水钢板围成弯双面焊;6、墙筋间距尺寸控制准确@450X450mm 梅花挂钩
