仓储物料配送管理规定1 目的确保公司车间生产所需的物料配送及时、准确、高效;加强生产过程物料的控制,提高生产效率
2 范围适用于公司生产所有原材料的配送
1 研发负责 BOM、工单的修正、确认,下达更改通知单等技术文件
2 生技负责生产现场配送工艺布局、工装设计及配送工位的更改维护
3 计划负责根据公司生产要求下达三日滚动计划及临时计划
4 仓库负责根据生产计划和车间上线计划打印《工单备料单》,组织配送、反馈配送缺件
5 车间负责接收物料、临时领料及物料退库,反馈产品性能差异
6 采购负责将物料及时采购到库,对欠料进行跟踪落实,对不合格物料及时退回厂家
7 品质负责对到货物料及时检验,对生产不合格品的原因、责任进行分析和判定
4 内容和要求4
1 配送工作流程4
1 仓库根据周生产计划将备料单打出来,提前 3 天备好相邻三个工作日的材料,并登记工单缺料以书面形式反馈给采购
采购在半个工作日内回复缺料的到料时间,以文件形式知会 PMC 及仓管员
2 仓管员跟据物料齐套情况,安排物料员根据备料单优先对材料已齐套的进行分拣、点数、配送
3 仓管员安排物料员根据车间上线计划,根据相应的《工单备料单》提前做物料配送,并督促配料进度,确保配送及时、准确
(插件物料提前 2 天配送到位,组装除大件物料外其余提前 1 天配送,自制加工件由生产另行通知配送)4
4 物料员每分拣、清点完一张工单物料时,一定要遵循有货发料,无货报缺的原则进行配料,仓管员要求如实销卡,对物料的卡物相符负责
5 物料员将物料运送至车间指定的配送区域(车间备料暂放区)和上料工位,与各班组或工位指定的物料签收人进行交接,并将配送物料摆放至该班组设置的固定区域

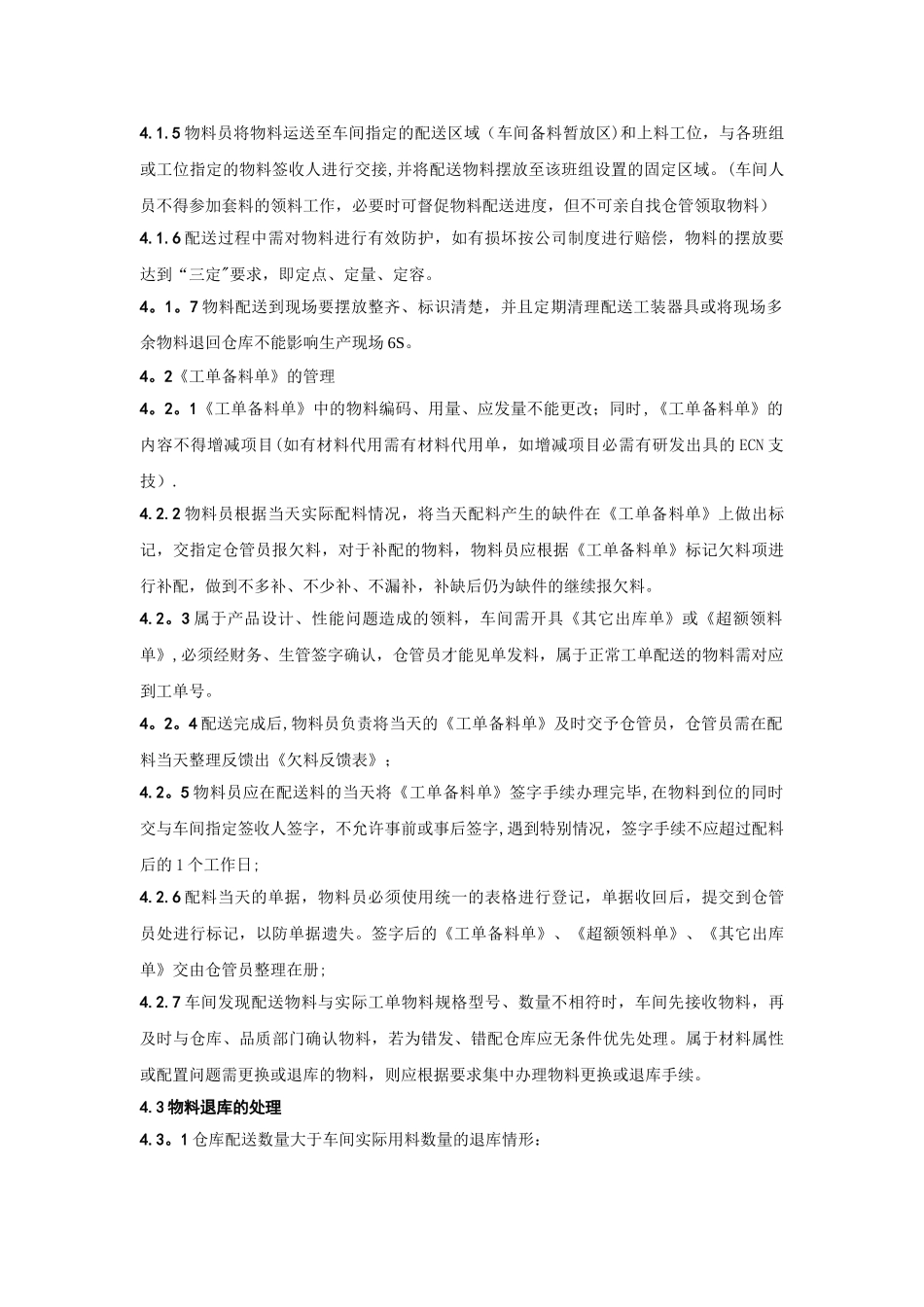

(车间人员不得参加套料的领料工作,必要时可督促物料配送进度,但不可亲自找仓管领取物料)4
