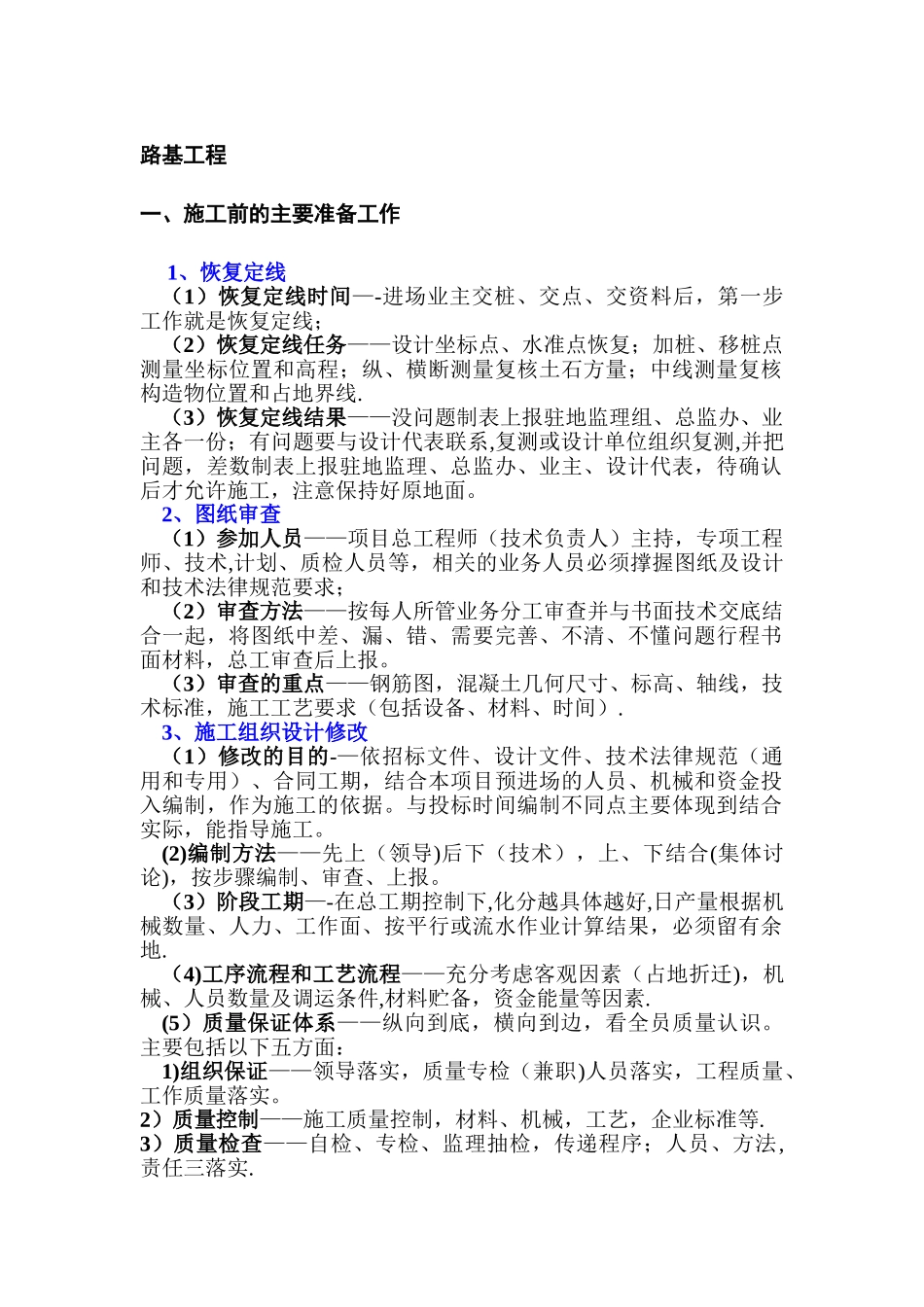

路基工程一、施工前的主要准备工作 1、恢复定线(1)恢复定线时间—-进场业主交桩、交点、交资料后,第一步工作就是恢复定线;(2)恢复定线任务——设计坐标点、水准点恢复;加桩、移桩点测量坐标位置和高程;纵、横断测量复核土石方量;中线测量复核构造物位置和占地界线
(3)恢复定线结果——没问题制表上报驻地监理组、总监办、业主各一份;有问题要与设计代表联系,复测或设计单位组织复测,并把问题,差数制表上报驻地监理、总监办、业主、设计代表,待确认后才允许施工,注意保持好原地面
2、图纸审查(1)参加人员——项目总工程师(技术负责人)主持,专项工程师、技术,计划、质检人员等,相关的业务人员必须撑握图纸及设计和技术法律规范要求;(2)审查方法——按每人所管业务分工审查并与书面技术交底结合一起,将图纸中差、漏、错、需要完善、不清、不懂问题行程书面材料,总工审查后上报
(3)审查的重点——钢筋图,混凝土几何尺寸、标高、轴线,技术标准,施工工艺要求(包括设备、材料、时间)
3、施工组织设计修改(1)修改的目的-—依招标文件、设计文件、技术法律规范(通用和专用)、合同工期,结合本项目预进场的人员、机械和资金投入编制,作为施工的依据
与投标时间编制不同点主要体现到结合实际,能指导施工
(2)编制方法——先上(领导)后下(技术),上、下结合(集体讨论),按步骤编制、审查、上报
(3)阶段工期—-在总工期控制下,化分越具体越好,日产量根据机械数量、人力、工作面、按平行或流水作业计算结果,必须留有余地
(4)工序流程和工艺流程——充分考虑客观因素(占地折迁),机械、人员数量及调运条件,材料贮备,资金能量等因素
(5)质量保证体系——纵向到底,横向到边,看全员质量认识
主要包括以下五方面:1)组织保证——领导落实,质量专检(兼职)人员落实,工程质量、工作质量落实
2)质量控制——施工质量控制,材料、机械,工
