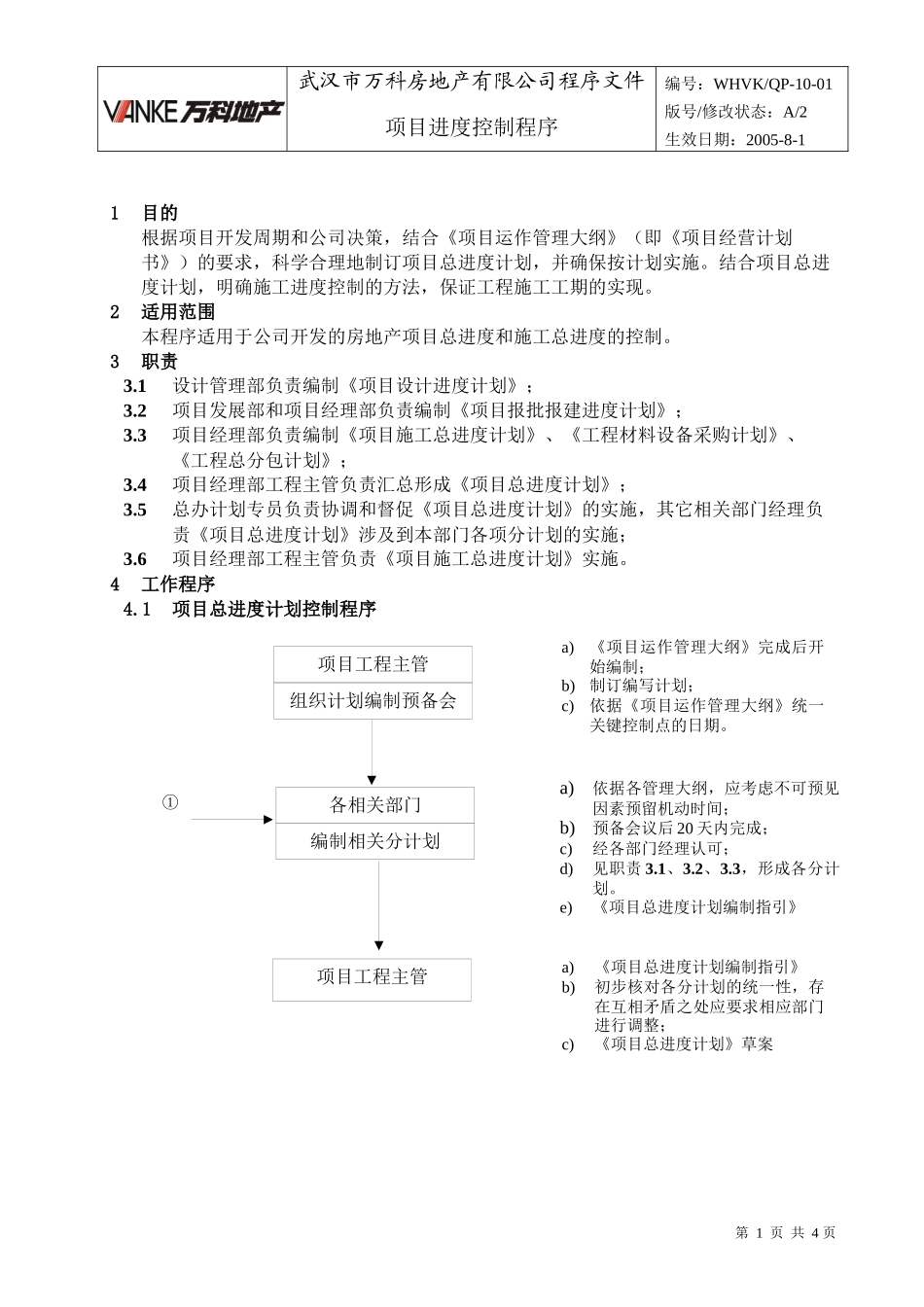

①武汉市万科房地产有限公司程序文件项目进度控制程序编号:WHVK/QP-10-01版号/修改状态:A/2生效日期:2005-8-11目的根据项目开发周期和公司决策,结合《项目运作管理大纲》(即《项目经营计划书》)的要求,科学合理地制订项目总进度计划,并确保按计划实施
结合项目总进度计划,明确施工进度控制的方法,保证工程施工工期的实现
2适用范围本程序适用于公司开发的房地产项目总进度和施工总进度的控制
1设计管理部负责编制《项目设计进度计划》;3
2项目发展部和项目经理部负责编制《项目报批报建进度计划》;3
3项目经理部负责编制《项目施工总进度计划》、《工程材料设备采购计划》、《工程总分包计划》;3
4项目经理部工程主管负责汇总形成《项目总进度计划》;3
5总办计划专员负责协调和督促《项目总进度计划》的实施,其它相关部门经理负责《项目总进度计划》涉及到本部门各项分计划的实施;3
6项目经理部工程主管负责《项目施工总进度计划》实施
4工作程序4
1项目总进度计划控制程序第1页共4页a)依据各管理大纲,应考虑不可预见因素预留机动时间;b)预备会议后20天内完成;c)经各部门经理认可;d)见职责3
3,形成各分计划
e)《项目总进度计划编制指引》项目工程主管组织计划编制预备会a)《项目总进度计划编制指引》b)初步核对各分计划的统一性,存在互相矛盾之处应要求相应部门进行调整;c)《项目总进度计划》草案项目工程主管a)《项目运作管理大纲》完成后开始编制;b)制订编写计划;c)依据《项目运作管理大纲》统一关键控制点的日期

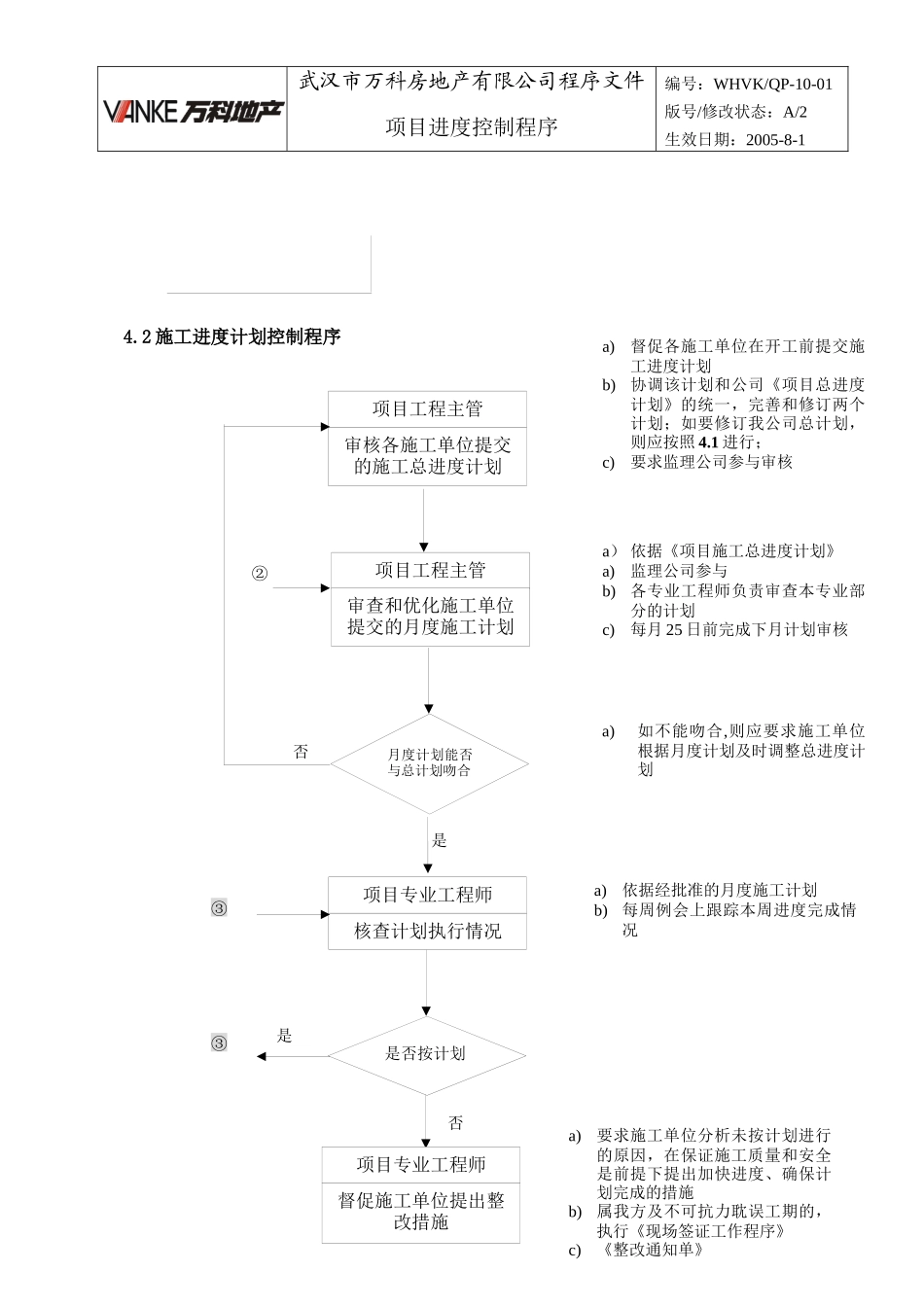

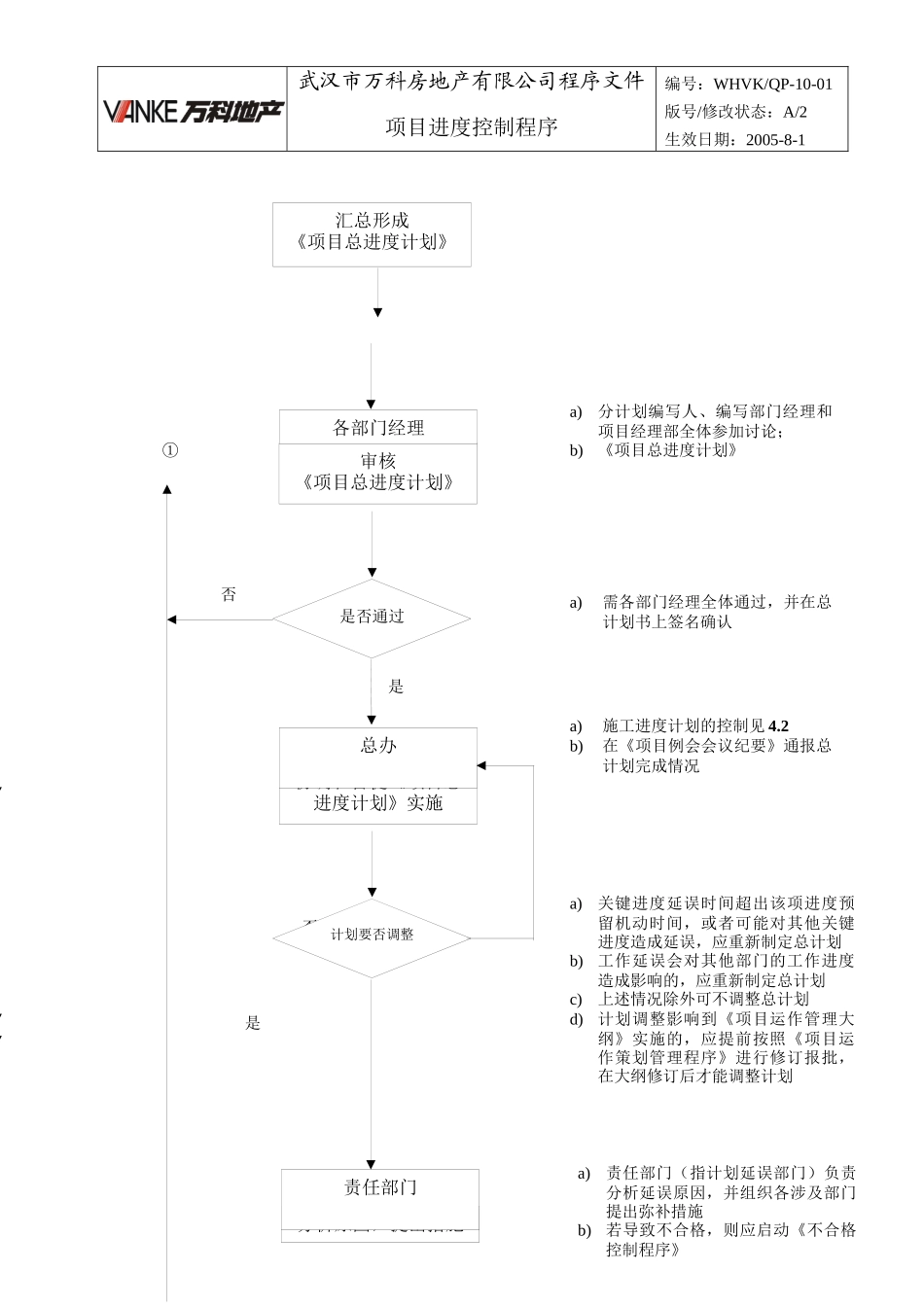

各相关部门编制相关分计划①武汉市万科房地产有限公司程序文件项目进度控制程序编号:WHVK/QP-10-01版号/修改状态:A/2生效日期:2005-8-1否是第2页共4页a)关键进度延误时间超出该项进度预留机动时间,或者可能对其他关键进度造成延
