武汉市万科房地产有限公司程序文件工程项目预结算控制程序编号:WHVK/QP-12-01版号/修改状态:A/3生效日期:2005-4-71目的加强工程预、结算工作的规范化管理,提高工程预、结算工作的效率,保障公司的合法权益,合理确定和有效控制工程造价
2适用范围本程序适用于公司所有项目的勘察、土建安装工程、园林绿化工程、装修工程、甲供(三方)材料预、结算工作
1成本管理部负责工程预结算的编制和审核工作
2经办部门负责向成本管理部递交完整的结算资料,参与配合成本管理部的结算工作,并对结算造价进行确认
勘察、土建安装工程、园林绿化工程、甲供(三方)材料结算经办部门为项目经理部,并对结算造价确认,其中园林绿化工程还需设计管理部确认;装修工程结算由设计管理部经办并确认
3成本管理委员会决定是否结算抽查
4财务管理部负责结算抽查工作
5财务总监和工程总监负责审核
6总经理负责最终批准
4工作程序4

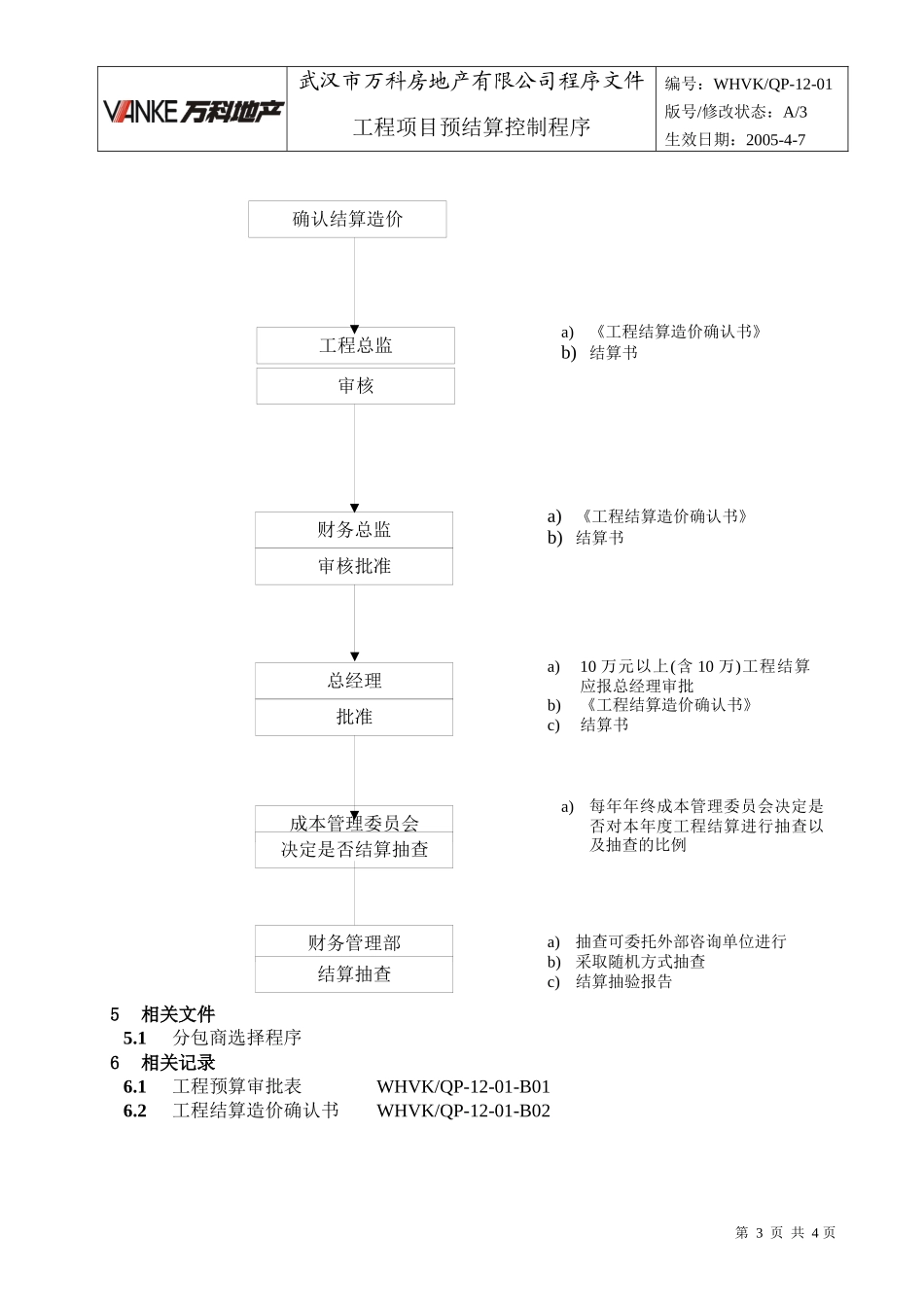

1工程预算工作程序第1页共4页成本管理部预结算工程师整理准备预算资料成本管理部编制或监督咨询机构编制预算确定编制人或造价咨询机构预算编制人a)《分包商选择程序》a)对于主体工程招标,如属费率招标,要求承包商同时编制预算武汉市万科房地产有限公司程序文件工程项目预结算控制程序编号:WHVK/QP-12-01版号/修改状态:A/3生效日期:2005-4-74

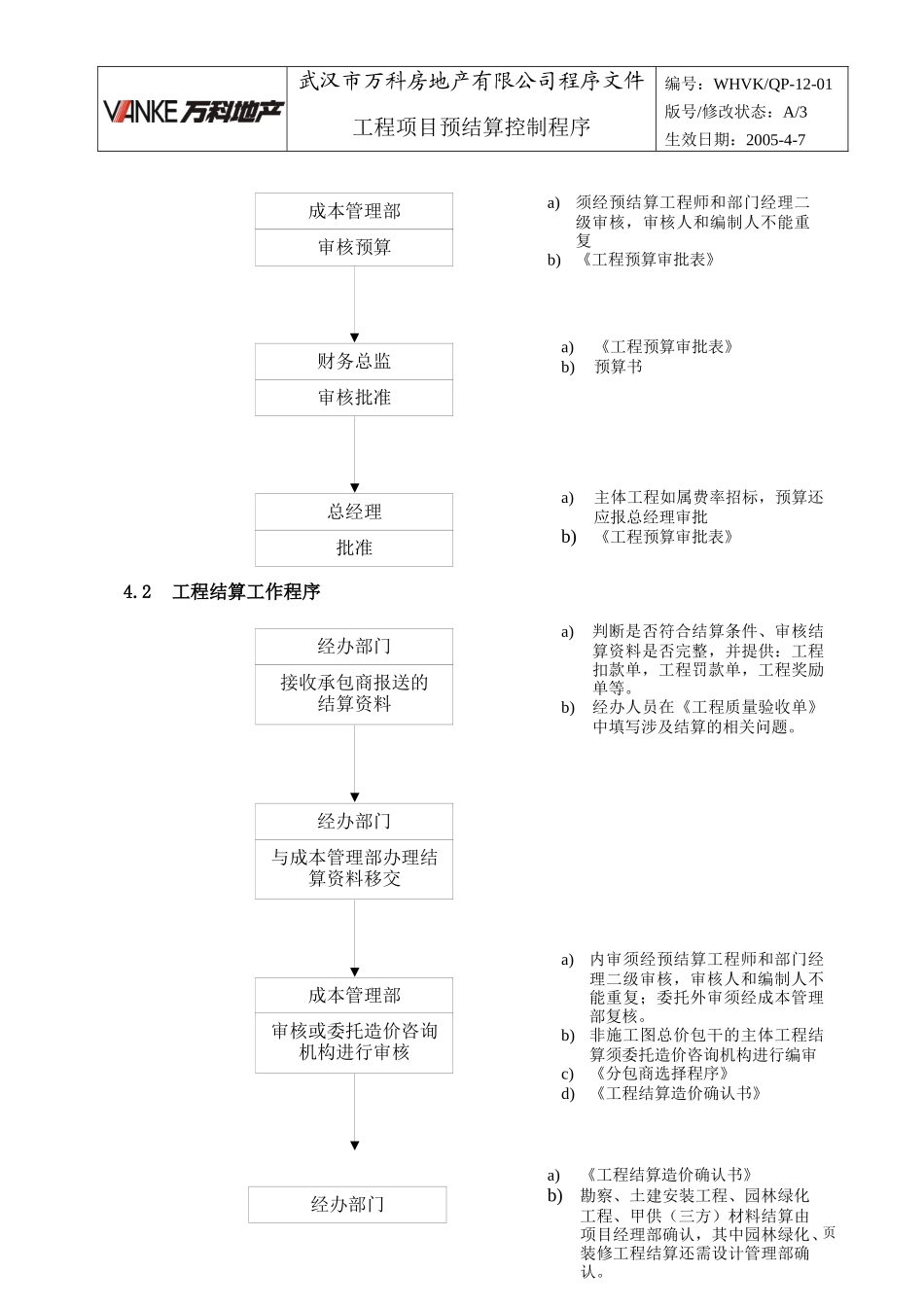

2工程结算工作程序第2页共4页成本管理部审核预算经办部门接收承包商报送的结算资料经办部门与成本管理部办理结算资料移交a)判断是否符合结算条件、审核结算资料是否完整,并提供:工程扣款单,工程罚款单,工程奖励单等
b)经办人员在《工程质量验收单》中填写涉及结算的相关问题
a)内审须经预结算工程师和部门经理二级审核,审核人和编制人不能重复;委托外审须经成本管理部复核
b)非施工图总价包干的主体工程结算须委托造价咨询机构
