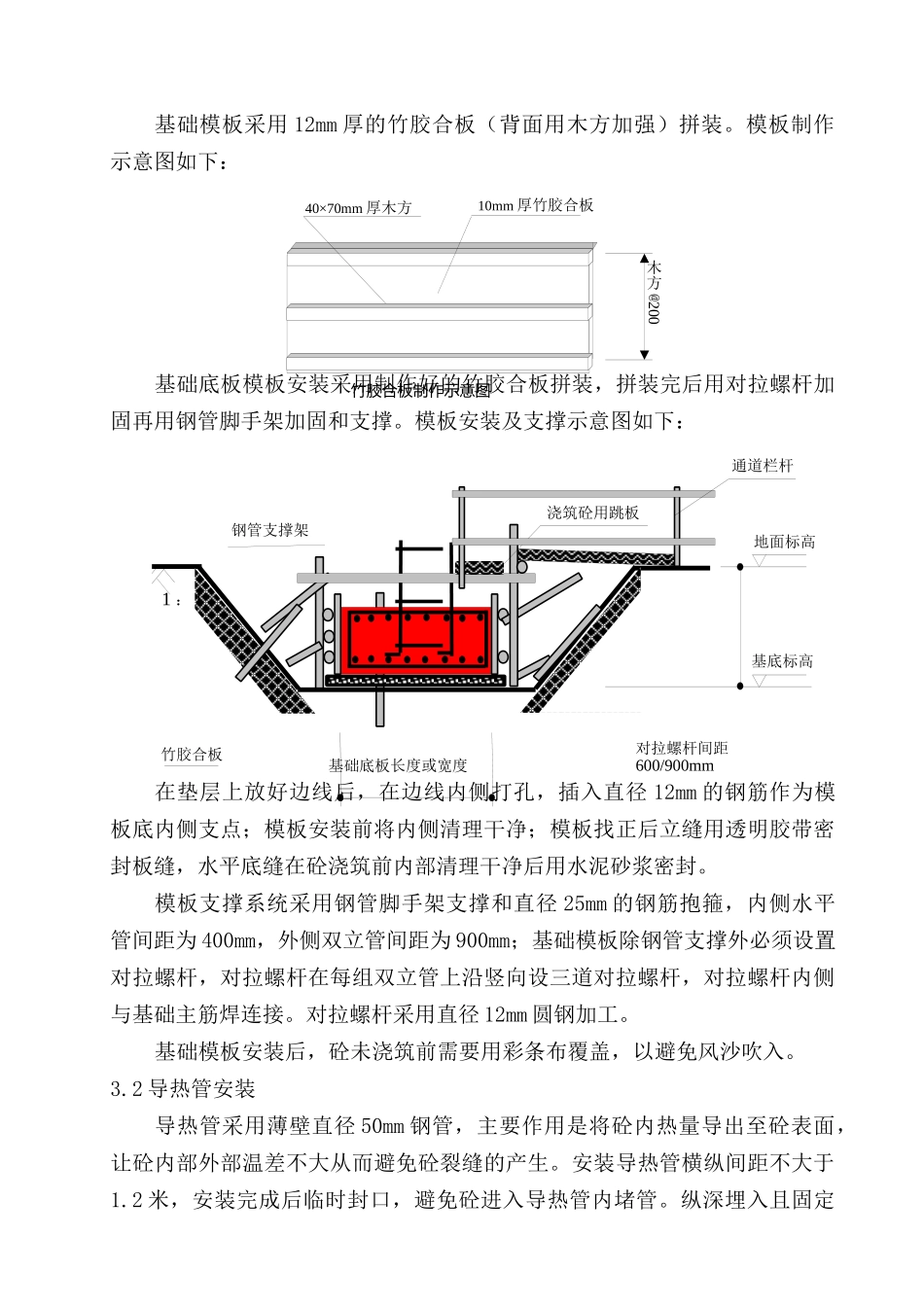

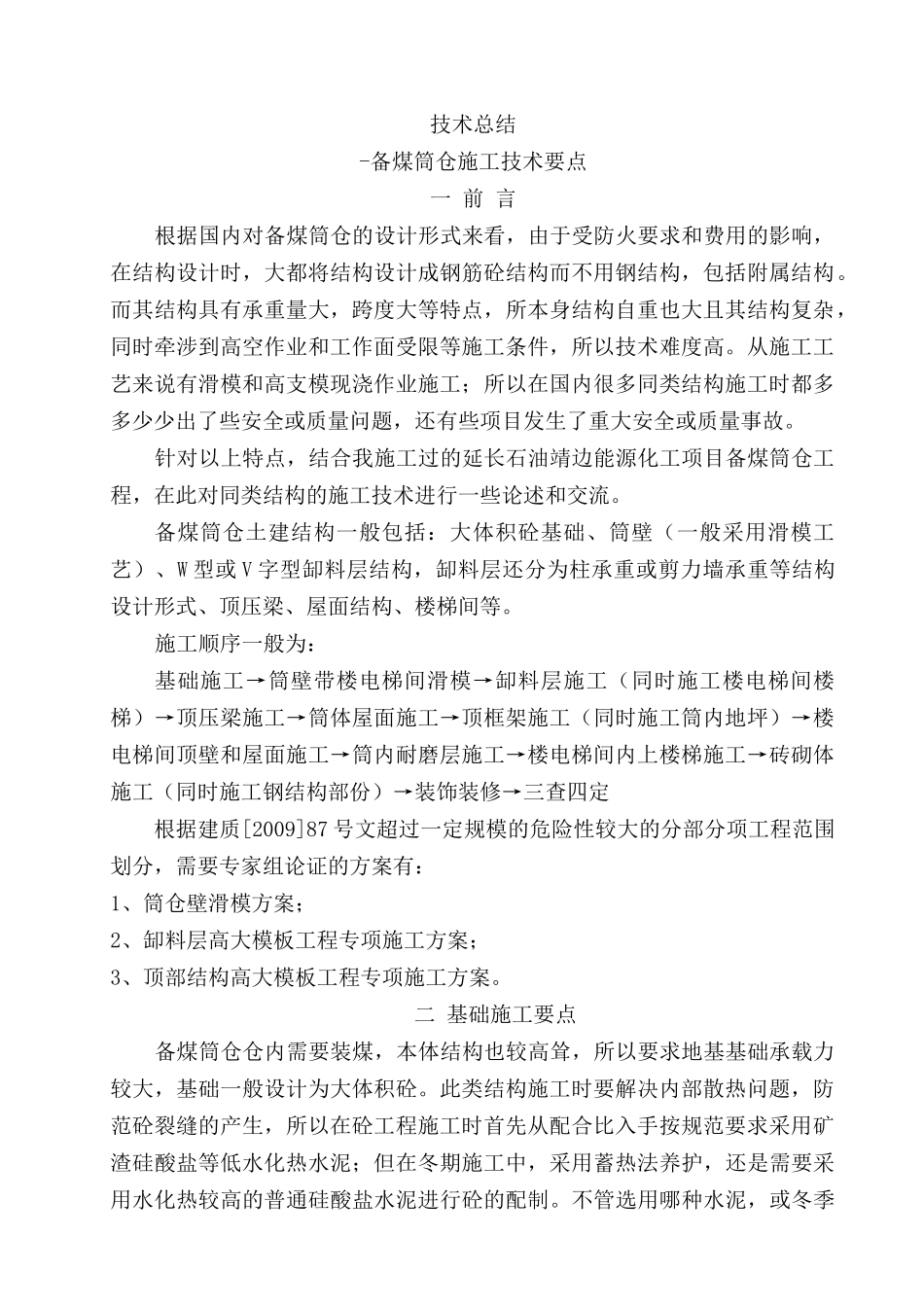

技术总结-备煤筒仓施工技术要点一前言根据国内对备煤筒仓的设计形式来看,由于受防火要求和费用的影响,在结构设计时,大都将结构设计成钢筋砼结构而不用钢结构,包括附属结构
而其结构具有承重量大,跨度大等特点,所本身结构自重也大且其结构复杂,同时牵涉到高空作业和工作面受限等施工条件,所以技术难度高
从施工工艺来说有滑模和高支模现浇作业施工;所以在国内很多同类结构施工时都多多少少出了些安全或质量问题,还有些项目发生了重大安全或质量事故
针对以上特点,结合我施工过的延长石油靖边能源化工项目备煤筒仓工程,在此对同类结构的施工技术进行一些论述和交流
备煤筒仓土建结构一般包括:大体积砼基础、筒壁(一般采用滑模工艺)、W型或V字型缷料层结构,缷料层还分为柱承重或剪力墙承重等结构设计形式、顶压梁、屋面结构、楼梯间等
施工顺序一般为:基础施工→筒壁带楼电梯间滑模→缷料层施工(同时施工楼电梯间楼梯)→顶压梁施工→筒体屋面施工→顶框架施工(同时施工筒内地坪)→楼电梯间顶壁和屋面施工→筒内耐磨层施工→楼电梯间内上楼梯施工→砖砌体施工(同时施工钢结构部份)→装饰装修→三查四定根据建质[2009]87号文超过一定规模的危险性较大的分部分项工程范围划分,需要专家组论证的方案有:1、筒仓壁滑模方案;2、缷料层高大模板工程专项施工方案;3、顶部结构高大模板工程专项施工方案
