贵州响水水电站扩机工程土建与安装工程II标段质量月报(2021年06月)总第一】中国水利水电第十六工程贵州响水水电站扩机工程工程经理部2010年06月25日审查:校核:编写:一、本月工程进度情况1、主要工程形象进度描绘响水水电站扩机工程扩机工程自2021年08月开工建立以来在业主、代建的正确指导下在监理、设计等相关的大力支持下工程建立获得了较大进展各部位现施工相貌及形象主要如下:(1)调压井工程:调压井竖井开挖已按设计开挖完成目前正在进展砼衬砌前施工准备工作〔底板清理等〕
(2)压力道工程:压力道洞挖已按设计全部开挖完成
中平洞压力钢安装及回填已施工完成
下平洞岔定位节钢安装及回填已施工完成正在进展下侧钢安装工作
压力道上斜井轨道已施工完成即将开场压力钢安装工作
(3)厂房工程:厂房后边坡EL9
3以上根本施工完成正在进展EL935
3段边坡支护施工
排洪沟塌方体边坡已按设计要求全部完成
厂房后边坡锚杆EL935
3以上除下侧未施工外其余已全部施工完成
排洪沟出口正在进展涵洞清理施工
(4)厂房基坑砼浇筑:厂房主机段已浇筑至EL914〔锥安装高程〕尾水扩散段已浇筑至EL922高程集沙坑底板已施工完成
安装间水下墙已浇筑至EL930
7〔牛腿处〕

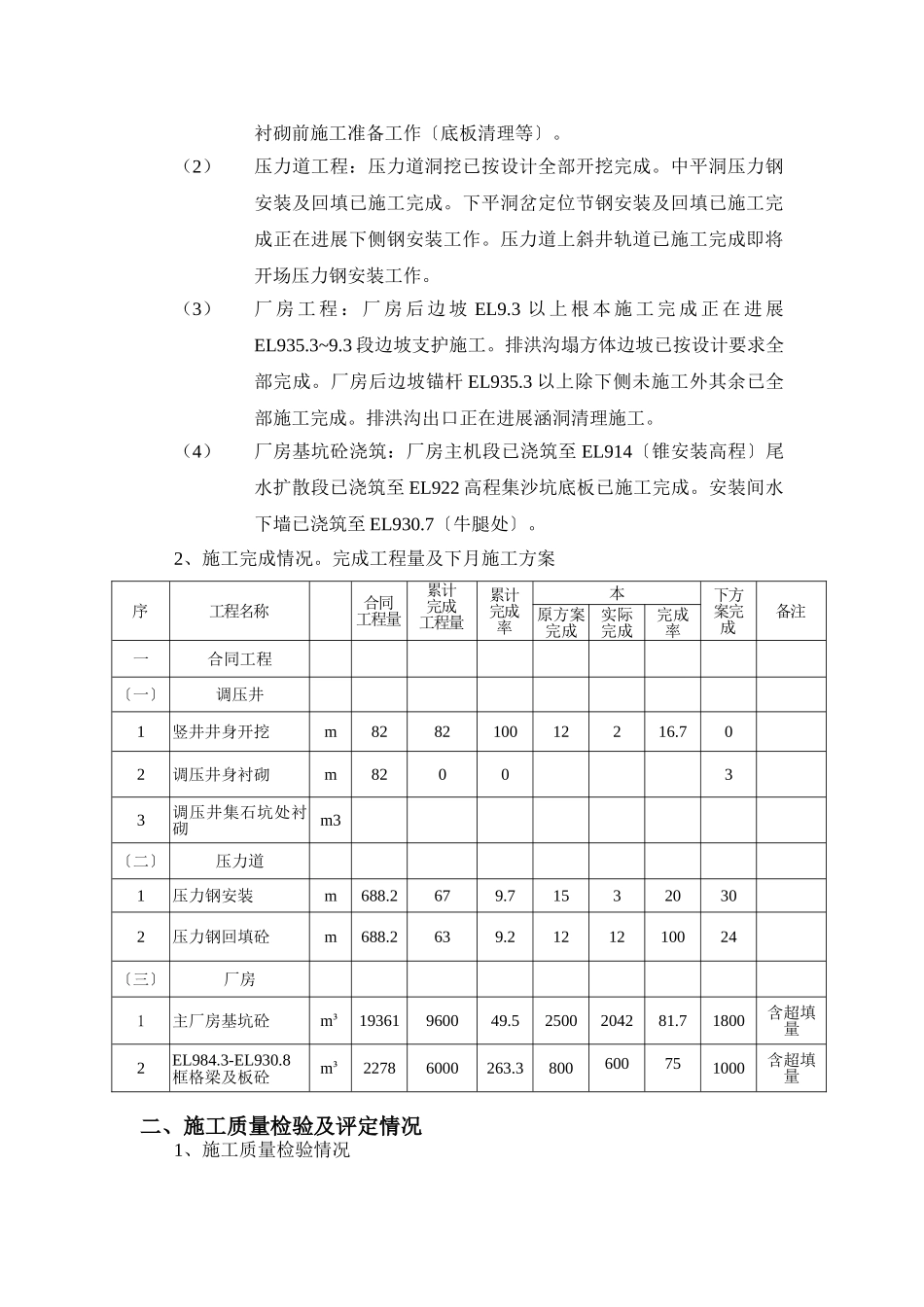

2、施工完成情况

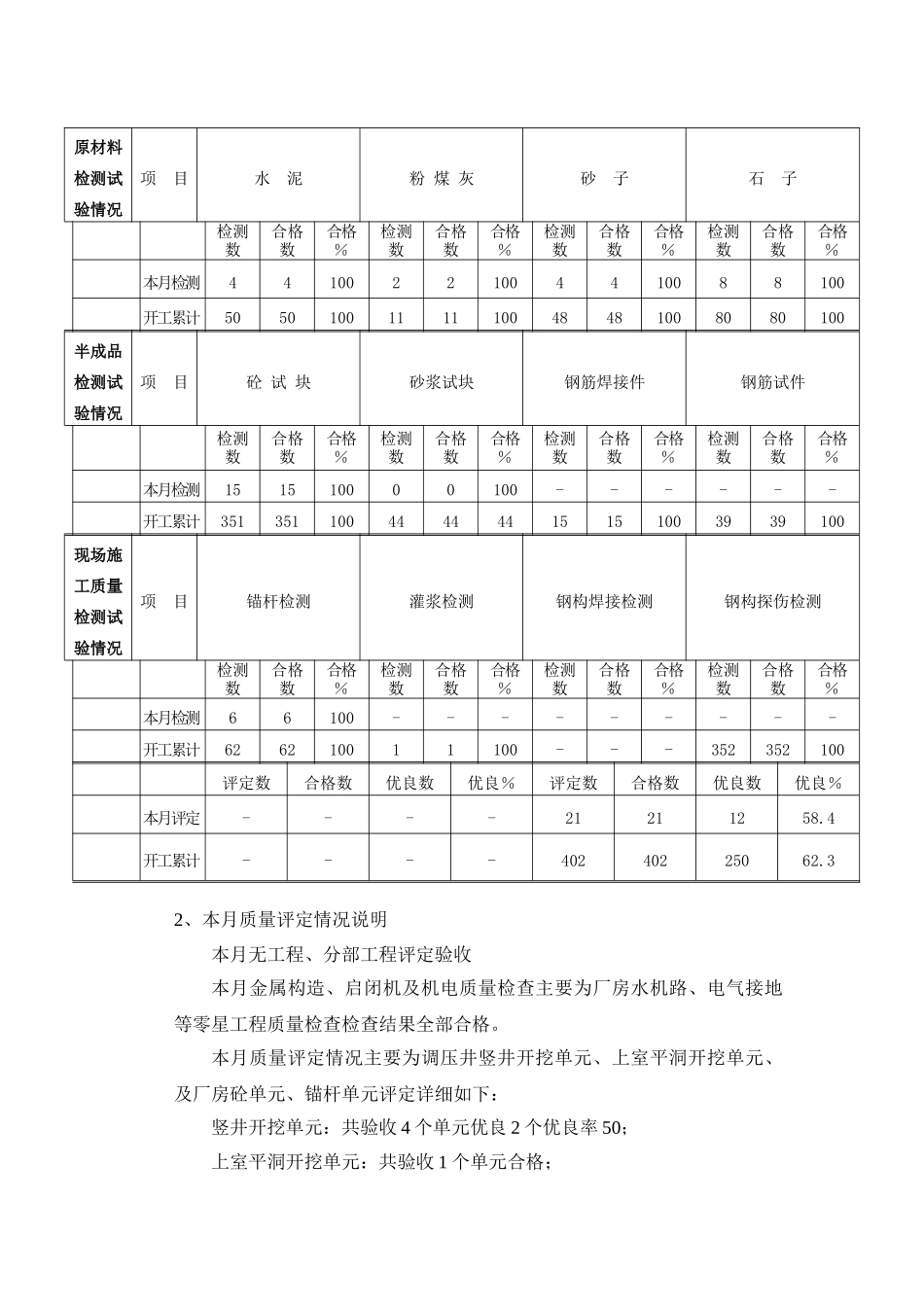

完成工程量及下月施工方案二、施工质量检验及评定情况1、施工质量检验情况序工程名称合同工程量累计完成工程量累计完成率本下方案完成备注原方案完成实际完成完成率一合同工程〔一〕调压井1竖井井身开挖m828210012216
702调压井身衬砌m820033调压井集石坑处衬砌m3〔二〕压力道1压力钢安装m688
715320302压力钢回填砼m688
2121210024〔三〕厂房1主厂房基坑砼m³19361960049
52500204281
71800含超填量2EL984
3-EL930
