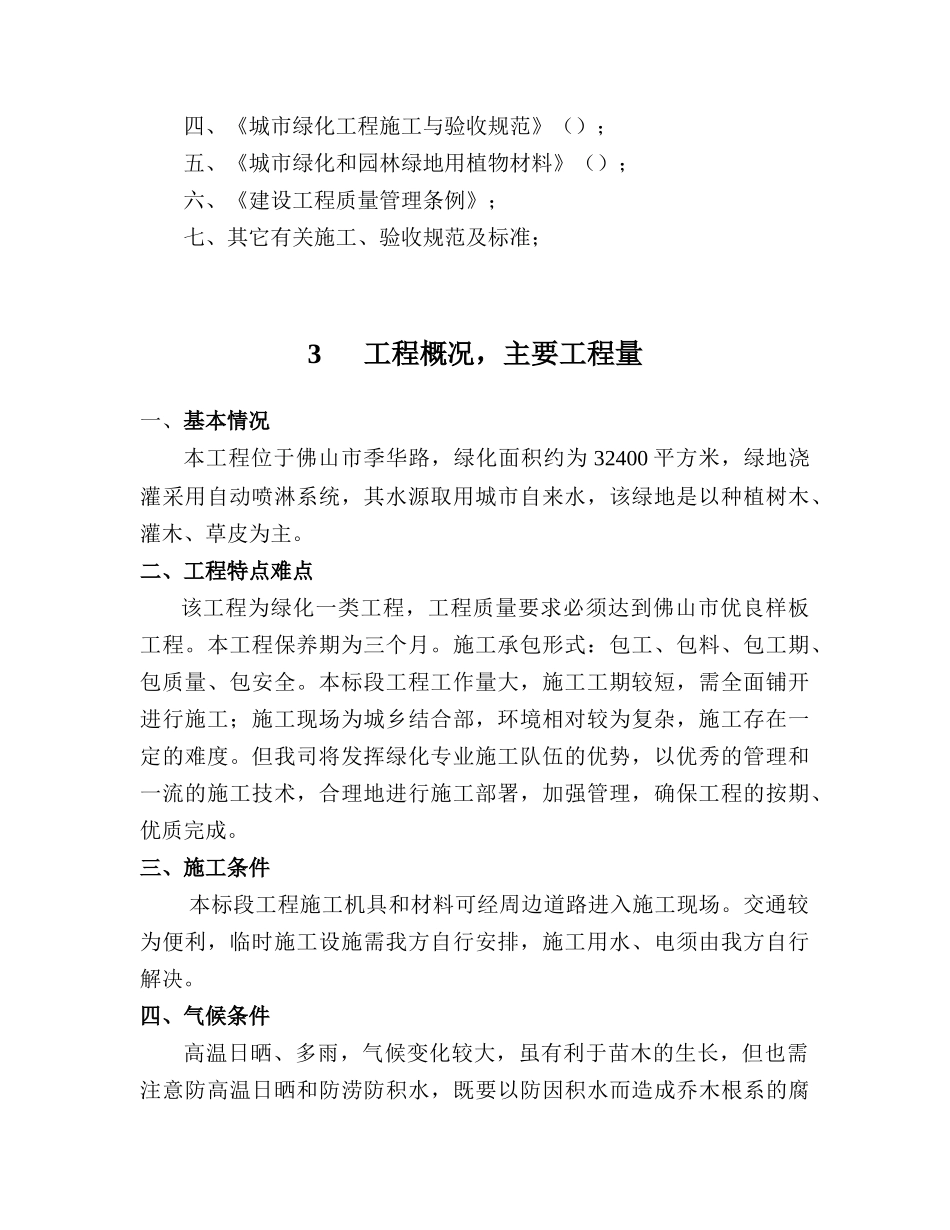

季华路西延道路绿化工程施工组织设计二三年六月二日施组目录1主要依据2工程概况,主要工程量3施工组织机构框图,到位管理人员一览表及管理人员状况表4施工方案及顺序(含施工任务划分,劳动组织,工点设置,施工顺序,施工方法)5苗木的供应及管理6主要施工机械设备7形象进度计划表8工程中采用的主要工程技术标准目录9提高工程质量的措施及保证1主要依据施工组织设计主要是依据以下信息和文件资料进行编写:一、季华路西延道路工程招标文件;二、根据路佛山市市政工程设计研究院设计的该工程设计图纸及有关设计文件;四、《城市绿化工程施工与验收规范》();五、《城市绿化和园林绿地用植物材料》();六、《建设工程质量管理条例》;七、其它有关施工、验收规范及标准;3工程概况,主要工程量一、基本情况本工程位于佛山市季华路,绿化面积约为32400平方米,绿地浇灌采用自动喷淋系统,其水源取用城市自来水,该绿地是以种植树木、灌木、草皮为主
二、工程特点难点该工程为绿化一类工程,工程质量要求必须达到佛山市优良样板工程
本工程保养期为三个月
施工承包形式:包工、包料、包工期、包质量、包安全
本标段工程工作量大,施工工期较短,需全面铺开进行施工;施工现场为城乡结合部,环境相对较为复杂,施工存在一定的难度
但我司将发挥绿化专业施工队伍的优势,以优秀的管理和一流的施工技术,合理地进行施工部署,加强管理,确保工程的按期、优质完成
三、施工条件本标段工程施工机具和材料可经周边道路进入施工现场
交通较为便利,临时施工设施需我方自行安排,施工用水、电须由我方自行解决
四、气候条件高温日晒、多雨,气候变化较大,虽有利于苗木的生长,但也需注意防高温日晒和防涝防积水,既要以防因积水而造成乔木根系的腐烂甚至死亡,又要防止因高温干旱日晒而造成的花卉与地被因缺水造成的生长不良甚至死亡

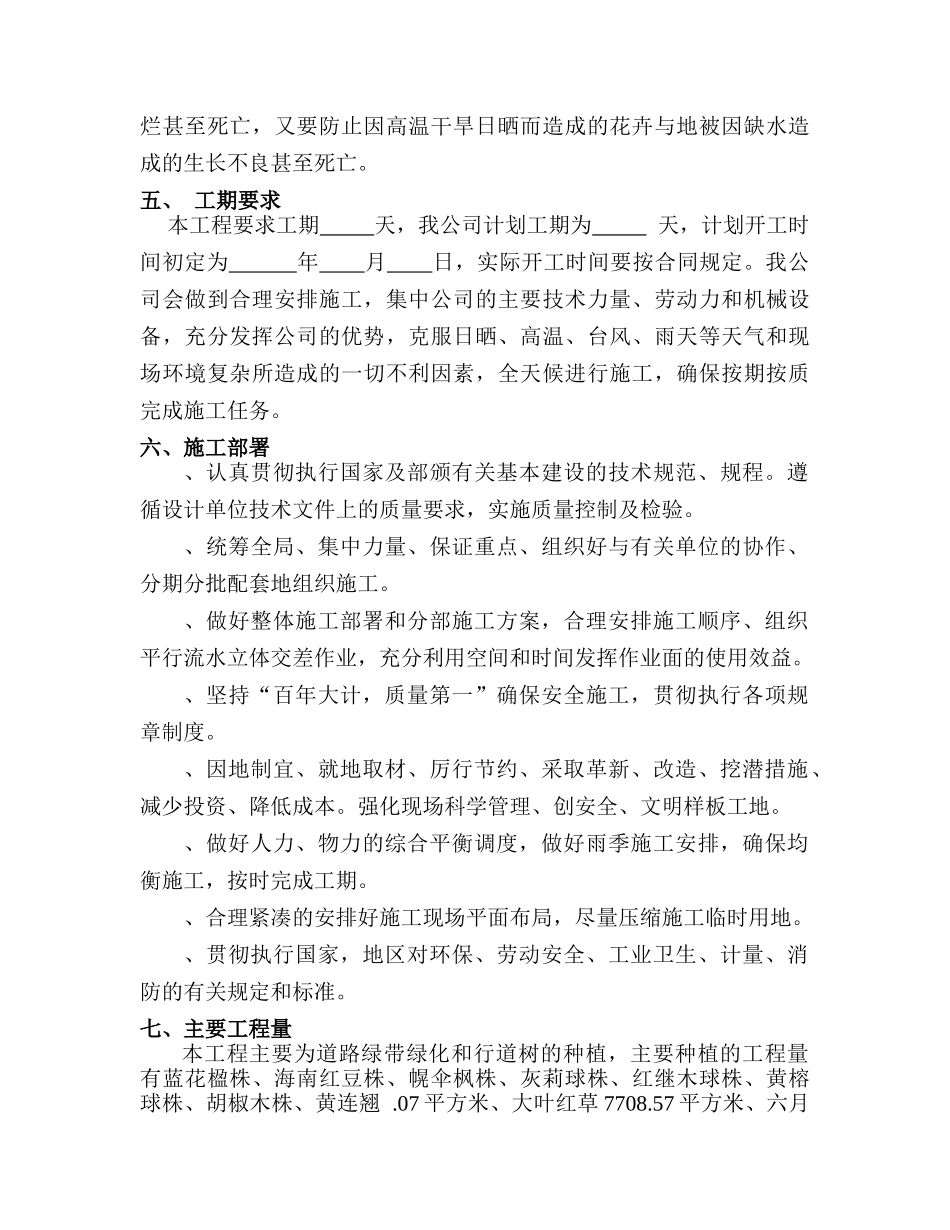

五、工期要求本工程要求工期天,我公司计划工期为天,计划开工时间
