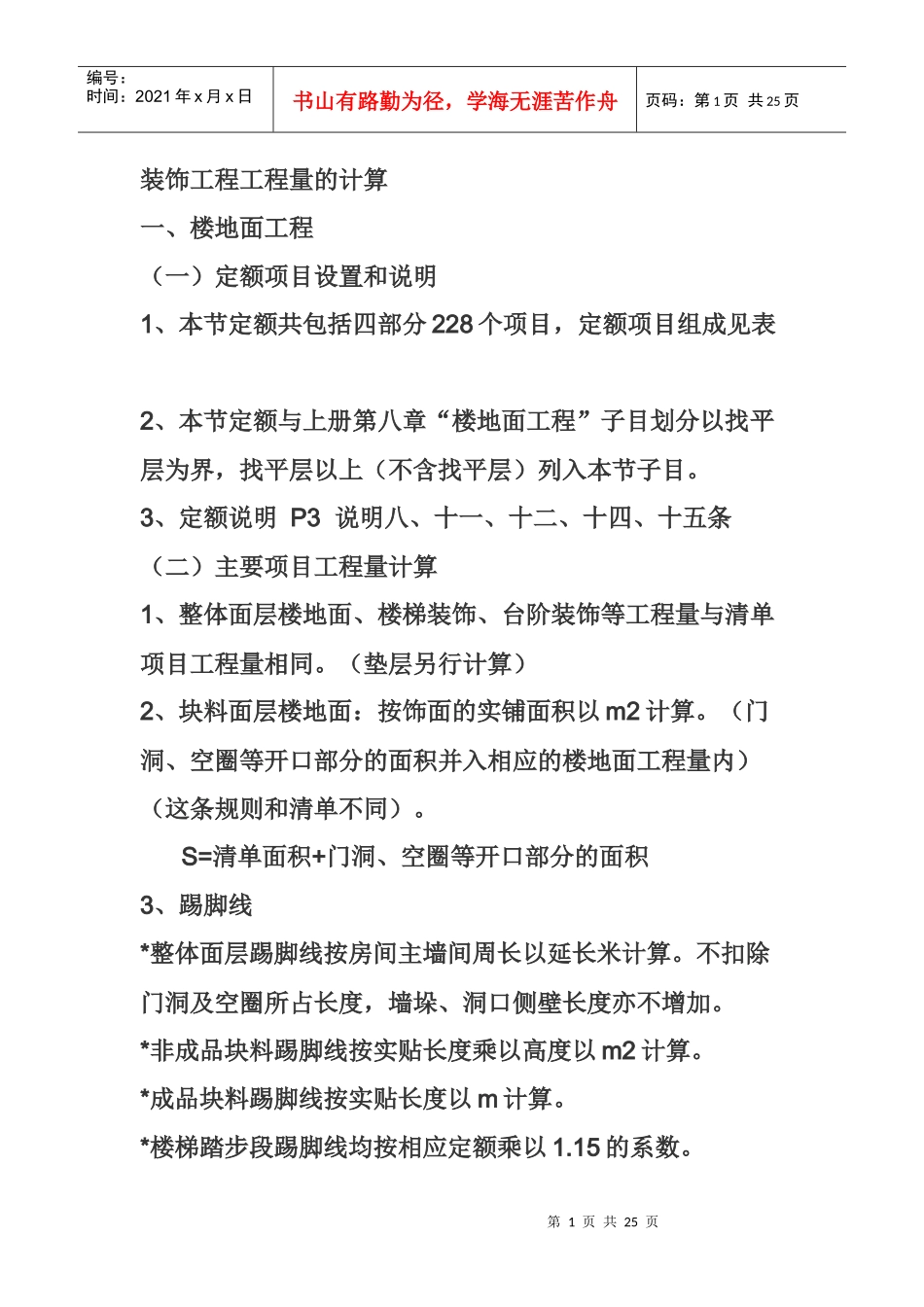

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页装饰工程工程量的计算一、楼地面工程(一)定额项目设置和说明1、本节定额共包括四部分228个项目,定额项目组成见表2、本节定额与上册第八章“楼地面工程”子目划分以找平层为界,找平层以上(不含找平层)列入本节子目
3、定额说明P3说明八、十一、十二、十四、十五条(二)主要项目工程量计算1、整体面层楼地面、楼梯装饰、台阶装饰等工程量与清单项目工程量相同
(垫层另行计算)2、块料面层楼地面:按饰面的实铺面积以m2计算
(门洞、空圈等开口部分的面积并入相应的楼地面工程量内)(这条规则和清单不同)
S=清单面积+门洞、空圈等开口部分的面积3、踢脚线*整体面层踢脚线按房间主墙间周长以延长米计算
不扣除门洞及空圈所占长度,墙垛、洞口侧壁长度亦不增加
*非成品块料踢脚线按实贴长度乘以高度以m2计算
*成品块料踢脚线按实贴长度以m计算
*楼梯踏步段踢脚线均按相应定额乘以1

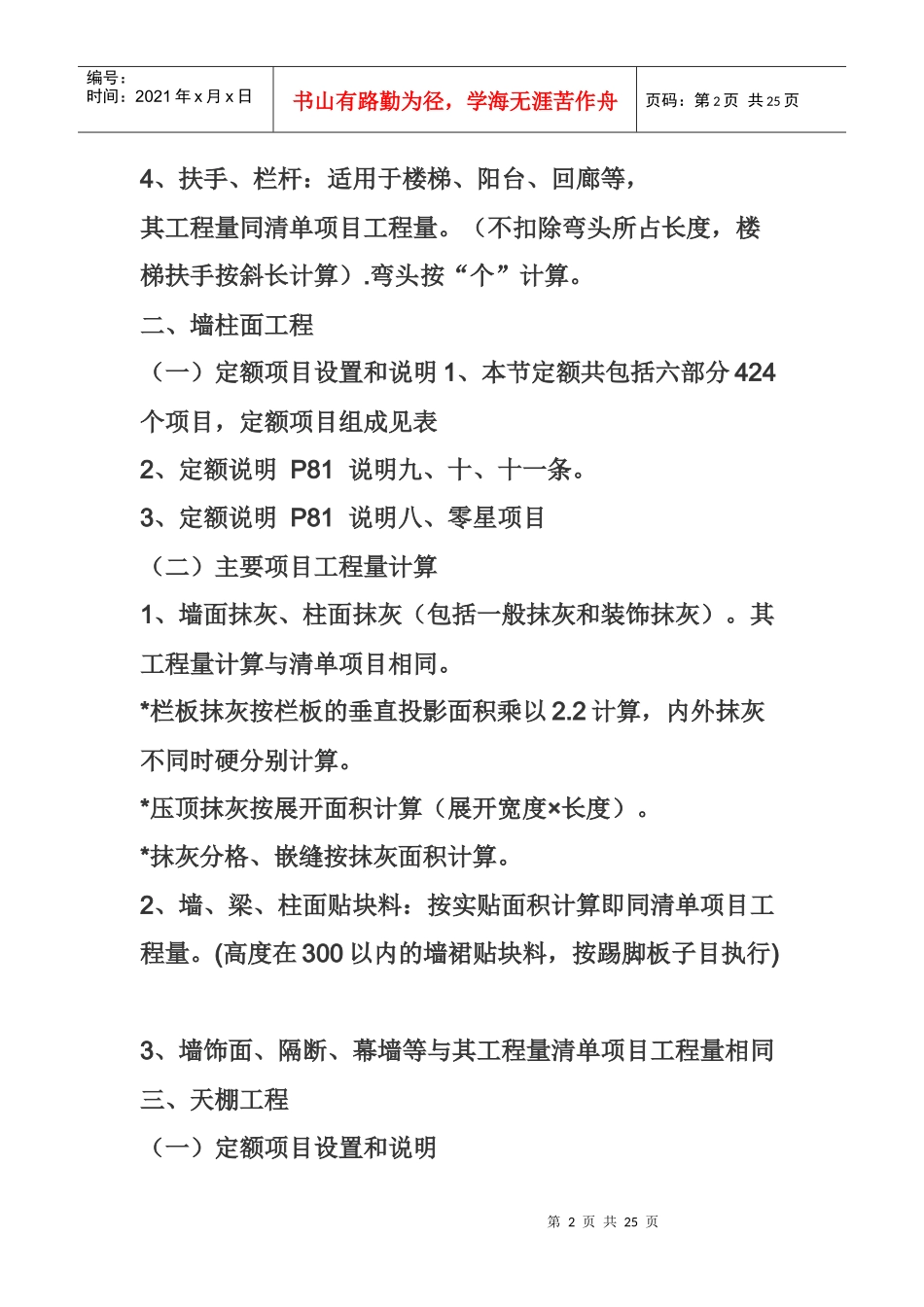

第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页4、扶手、栏杆:适用于楼梯、阳台、回廊等,其工程量同清单项目工程量
(不扣除弯头所占长度,楼梯扶手按斜长计算)
弯头按“个”计算

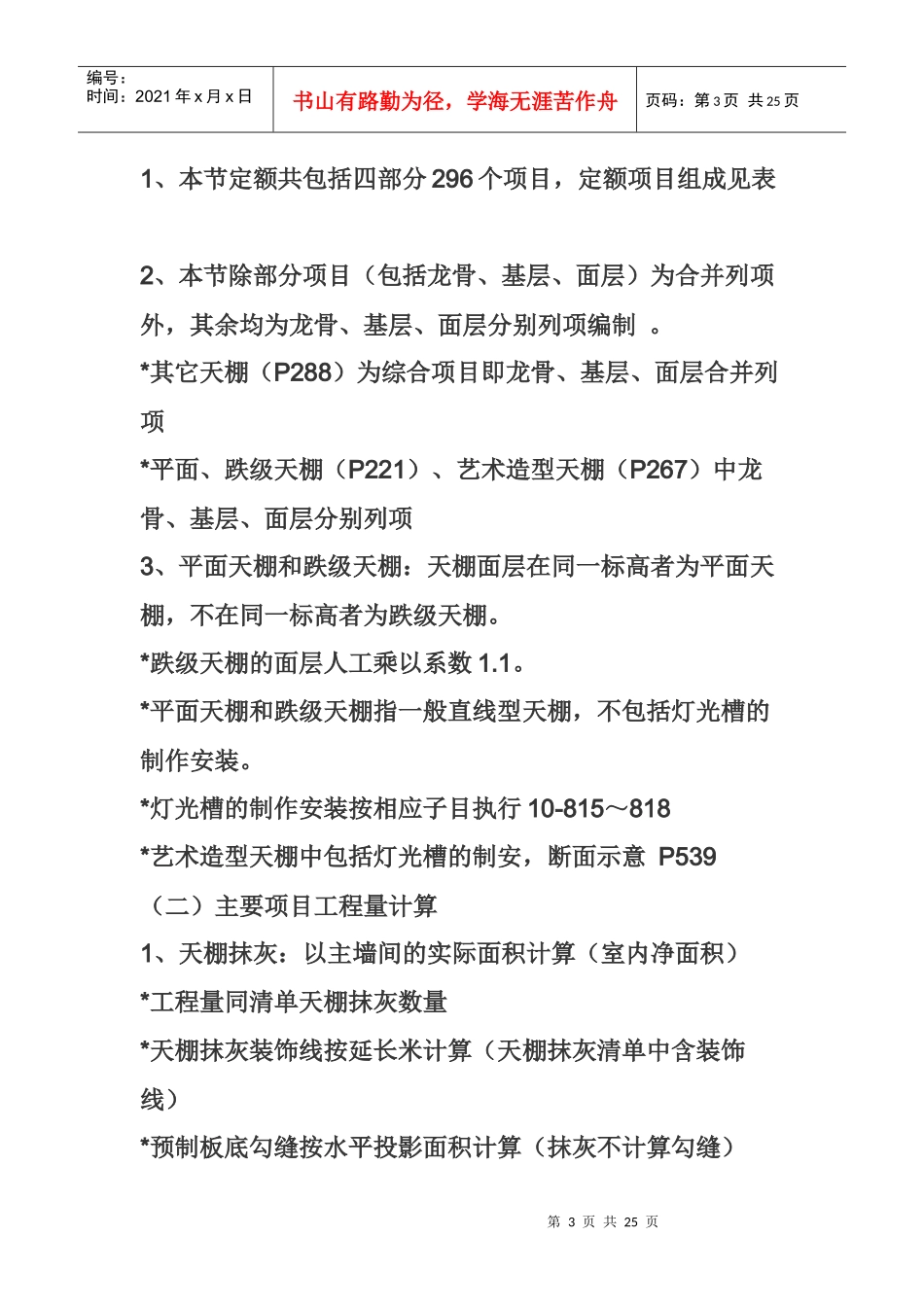

二、墙柱面工程(一)定额项目设置和说明1、本节定额共包括六部分424个项目,定额项目组成见表2、定额说明P81说明九、十、十一条
3、定额说明P81说明八、零星项目(二)主要项目工程量计算1、墙面抹灰、柱面抹灰(包括一般抹灰和装饰抹灰)
其工程量计算与清单项目相同
*栏板抹灰按栏板的垂直投影面积乘以2
2计算,内外抹灰不同时硬分别计算
*压顶抹灰按展开面积计算(展开宽度×长度)
*抹灰分格、嵌缝按抹灰面积计算
2、墙、梁、柱面贴块料:按实贴面积计算即同清单项目工程量
(高度在300以内的
