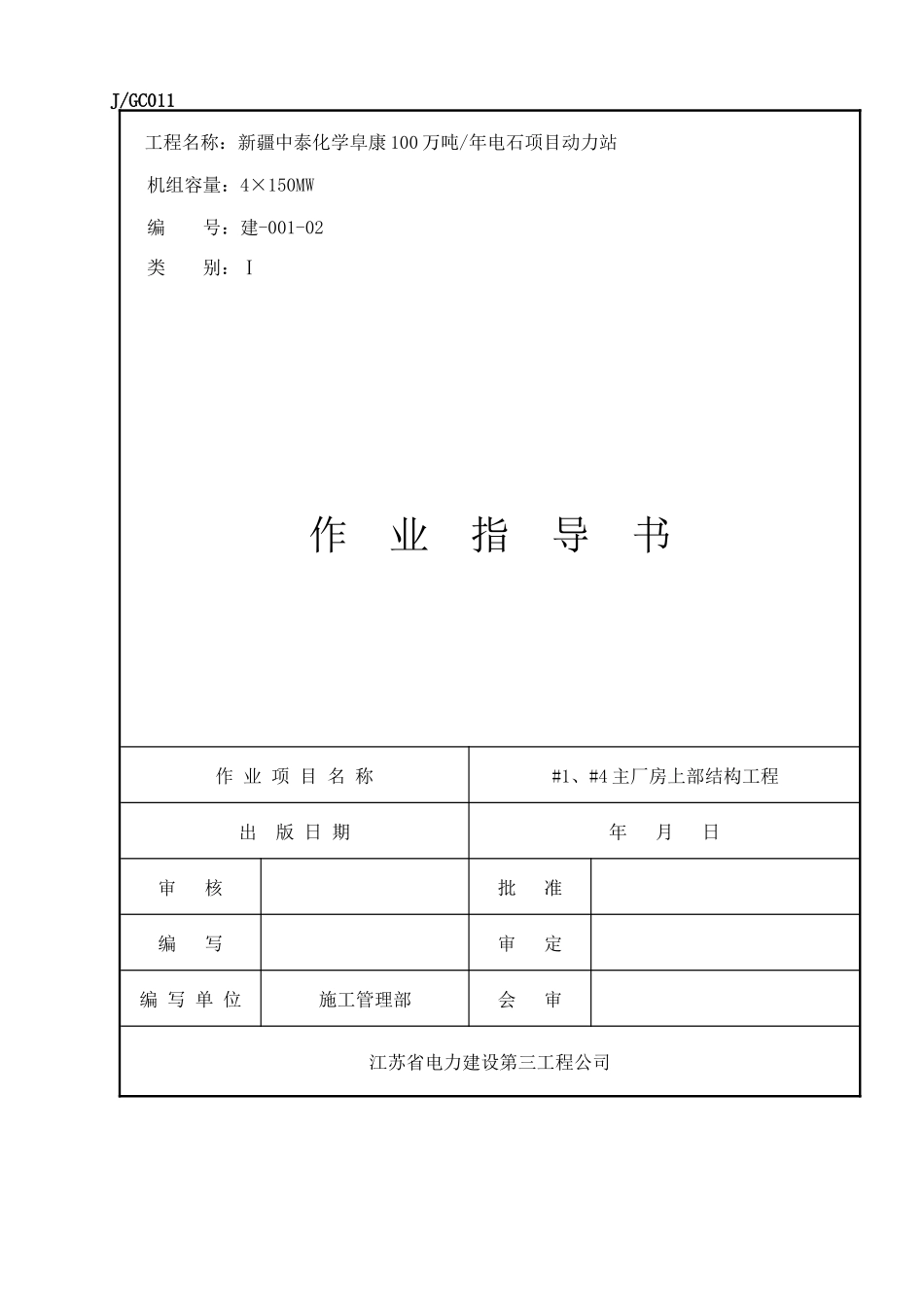

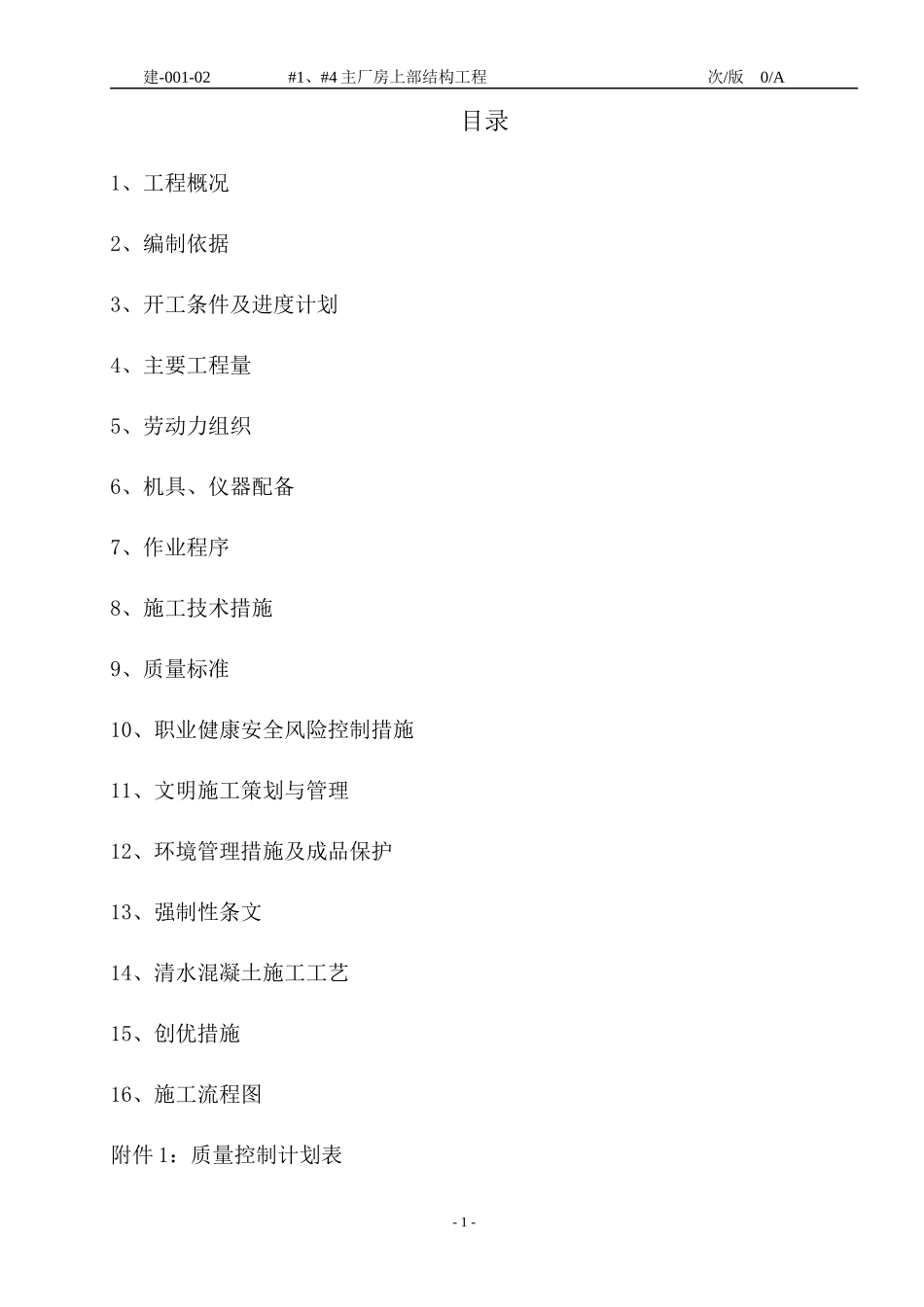

J/GC011工程名称:新疆中泰化学阜康100万吨/年电石项目动力站机组容量:4×150MW编号:建-001-02类别:Ⅰ作业指导书作业项目名称#1、#4主厂房上部结构工程出版日期年月日审核批准编写审定编写单位施工管理部会审江苏省电力建设第三工程公司建-001-02#1、#4主厂房上部结构工程次/版0/A目录1、工程概况2、编制依据3、开工条件及进度计划4、主要工程量5、劳动力组织6、机具、仪器配备7、作业程序8、施工技术措施9、质量标准10、职业健康安全风险控制措施11、文明施工策划与管理12、环境管理措施及成品保护13、强制性条文14、清水混凝土施工工艺15、创优措施16、施工流程图附件1:质量控制计划表-1-建-001-02#1、#4主厂房上部结构工程次/版0/A附件2:风险控制计划表(RCP)附件3:环境控制计划表1、概述1.1、工程概况该工程为新疆中泰化学阜康100万吨/年电石项目动力站主厂房上部结构工程,主厂房上部结构由除氧煤仓间上部结构和汽机间上部结构组成。除氧煤仓间主要位于B~D轴/1~7轴(19a~26轴)间,柱子截面尺寸分别为1400mm×600mm、1200mm×600mm、950mm×600mm;梁截面尺寸分别为900mm×350mm、1300mm×550mm、1200mm×550mm、1500mm×550mm、1400mm×550mm、1000mm×550mm。汽机间主要位于A~B轴/1~7轴(19a~26轴)间,汽机房外侧柱截面尺寸为1200mm×500mm。2.1施工图纸2.1.1《除氧煤仓间结构图》40-F6181S-T02212.1.2《#1、#2除氧煤仓间楼层图》40-F6181S-T02142.1.3《#3、#4除氧煤仓间楼层图》40-F6181S-T02152.1.4《#1、#2除氧煤仓间纵梁图》40-F6181S-T02122.1.5《#3、#4除氧煤仓间纵梁图》40-F6181S-T02132.1.6《汽机房外侧柱及吊车梁结构图》40-F6181S-T02102.1.7《汽机房扩建端结构图》40-F6181S-T02242.1.8《汽机房固定端结构图》40-F6181S-T02232.2技术规程规范标准2.2.1《混凝土结构工程施工质量验收规范》……………………GB50204—20022.2.2《混凝土质量控制标准》……………………………………GB50164—20012.2.3《电力建设施工质量验收及评定规程》(土建部分)(DL/T5210.1-2005)2.2.4《电力建设安全工作规范》(火电发电厂部分)(DL.5009.1-2002)2.2.5《建筑工程施工及验收规范汇编》2.2.6《建筑施工手册》第四版-2-建-001-02#1、#4主厂房上部结构工程次/版0/A2.2.7《建筑施工计算手册》3、开工条件及进度计划开工日期2011年5月29日,竣工日期2011年9月15日3.1开工条件3.1.1底板基础已施工完并达到设计强度。3.1.2施工所需图纸及配套图集已齐全3.1.3劳动力及施工机具已组织进场,机具试运转后一切正常。3.1.4主要周转性材料及消耗型材料已全部到位3.1.5控制轴线、高程控制点已测放完毕,并经验收合格。3.5、组织施工人员进行技术和安全交底。4、主要工作量4.1混凝土用量序号砼标号数量m3备注1C402000/4.2消耗性及周转性材料序号材料规格单位数量1电焊条/t0.32元钉/t13对拉螺栓φ14t54模板122cm×244cm㎡30005薄膜/㎡25006晴纶毯/㎡25007木方50×100m3808脚手板/㎡259钢管φ48×3.5t1005、劳动力组织5.1主要工种及人数岗位负责人及人数工作内容项目经理1现场总负责技术负责人2质量检查、施工管理、技术交底安全员1安全监督检查-3-建-001-02#1、#4主厂房上部结构工程次/版0/A材料员1材料采购、验收、检验施工、资料员1施工技术、资料整理质量员1质量检查、过程控制验收工长1协调班组管理、向班组交底木工30人模板、预埋件的安装、拆除、清理钢筋工35人钢筋的制作、绑扎机操工2人机械的操作、维修、保养起重工1人负责现场起重指挥电焊工6人钢筋、铁件的焊接砼工15人砼的浇筑、振捣、养护电工1人线路的铺设、拆除、维护普工20人砼的表面处理、配合各工种值班、后勤3人现场值班、后勤保障5.2特殊人员应有相应的操作证,作业人员应通过必要的安全教育和安全技术交底。5.3作业人员岗位、任务、质量标准和组织关系明确。必要的劳动保护用品配备齐全。6、机具、仪器配备序号机械或设备名称型号规格数量单位1汽车泵17米1辆汽车泵37米1辆2拖泵/1台3混凝土运输车/6辆3电焊机/4台4插入式振动棒/8台5高压镝灯/8只6经纬仪J21只7水准仪/1只8水管/500米9试压块模/6组1坍落度筒/1只-4-...
