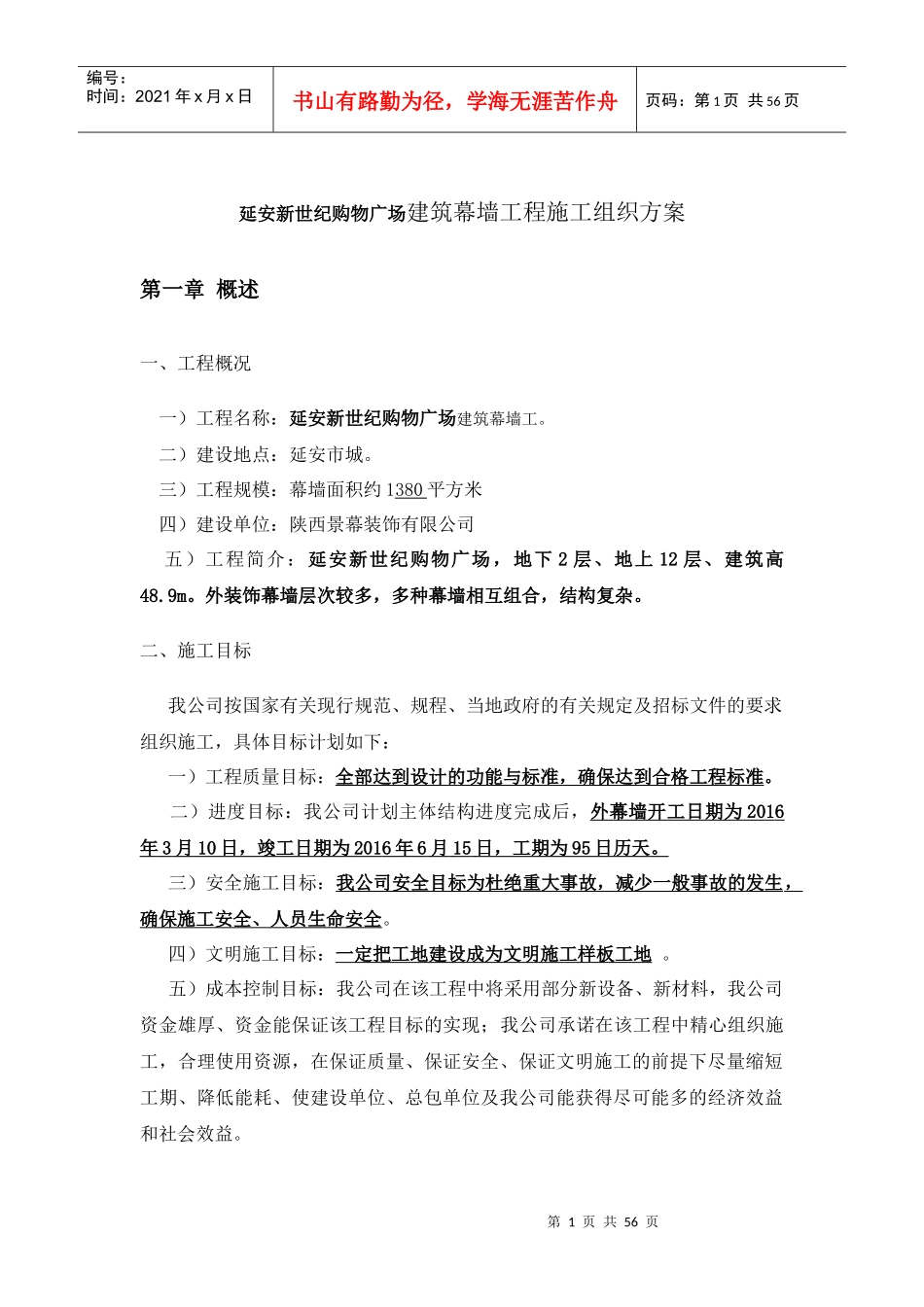

第1页共56页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共56页延安新世纪购物广场建筑幕墙工程施工组织方案第一章概述一、工程概况一)工程名称:延安新世纪购物广场建筑幕墙工
二)建设地点:延安市城
三)工程规模:幕墙面积约1380平方米四)建设单位:陕西景幕装饰有限公司五)工程简介:延安新世纪购物广场,地下2层、地上12层、建筑高48
外装饰幕墙层次较多,多种幕墙相互组合,结构复杂
二、施工目标我公司按国家有关现行规范、规程、当地政府的有关规定及招标文件的要求组织施工,具体目标计划如下:一)工程质量目标:全部达到设计的功能与标准,确保达到合格工程标准
二)进度目标:我公司计划主体结构进度完成后,外幕墙开工日期为2016年3月10日,竣工日期为2016年6月15日,工期为95日历天
三)安全施工目标:我公司安全目标为杜绝重大事故,减少一般事故的发生,确保施工安全、人员生命安全
四)文明施工目标:一定把工地建设成为文明施工样板工地
五)成本控制目标:我公司在该工程中将采用部分新设备、新材料,我公司资金雄厚、资金能保证该工程目标的实现;我公司承诺在该工程中精心组织施工,合理使用资源,在保证质量、保证安全、保证文明施工的前提下尽量缩短工期、降低能耗、使建设单位、总包单位及我公司能获得尽可能多的经济效益和社会效益

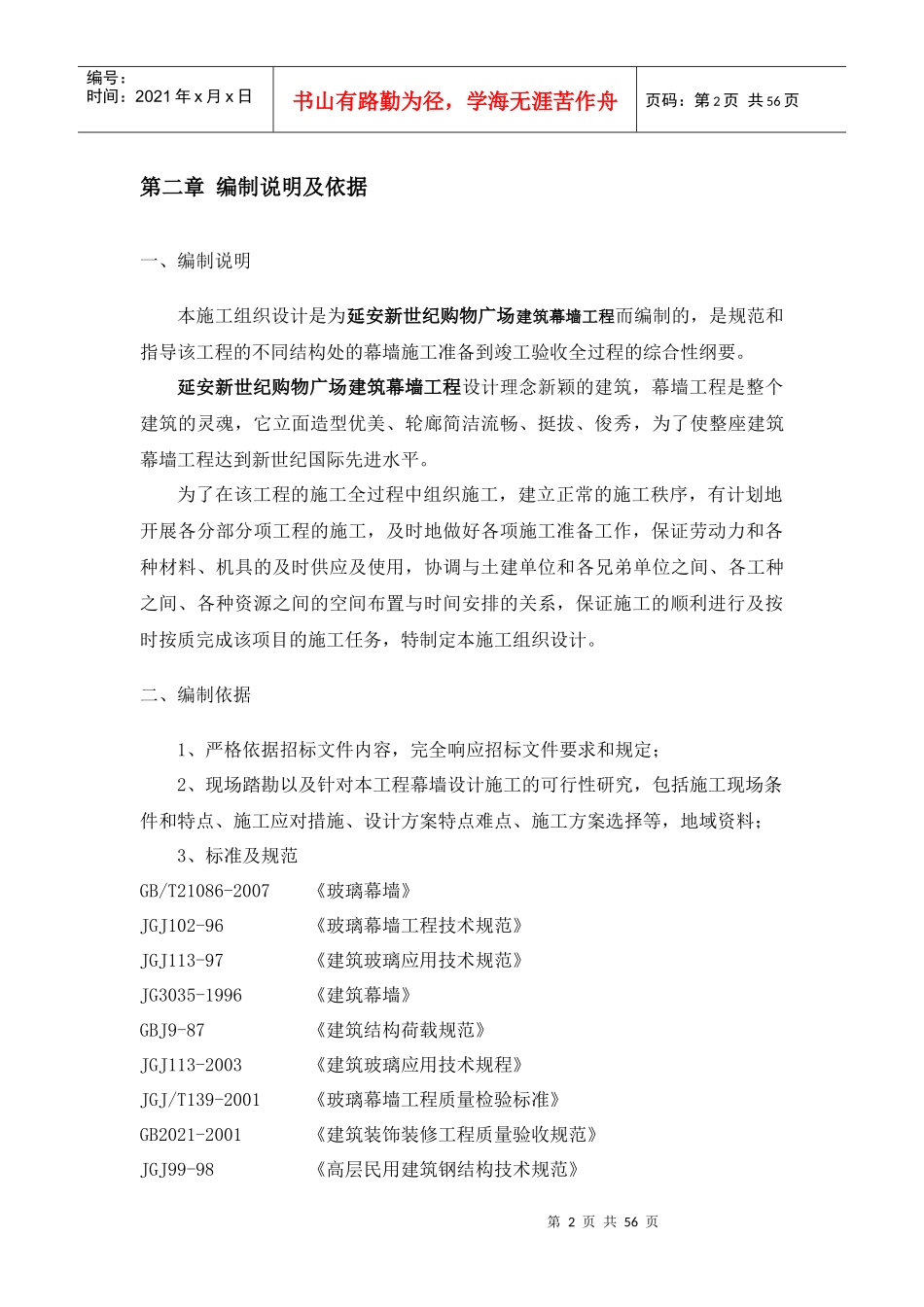

第2页共56页第1页共56页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共56页第二章编制说明及依据一、编制说明本施工组织设计是为延安新世纪购物广场建筑幕墙工程而编制的,是规范和指导该工程的不同结构处的幕墙施工准备到竣工验收全过程的综合性纲要

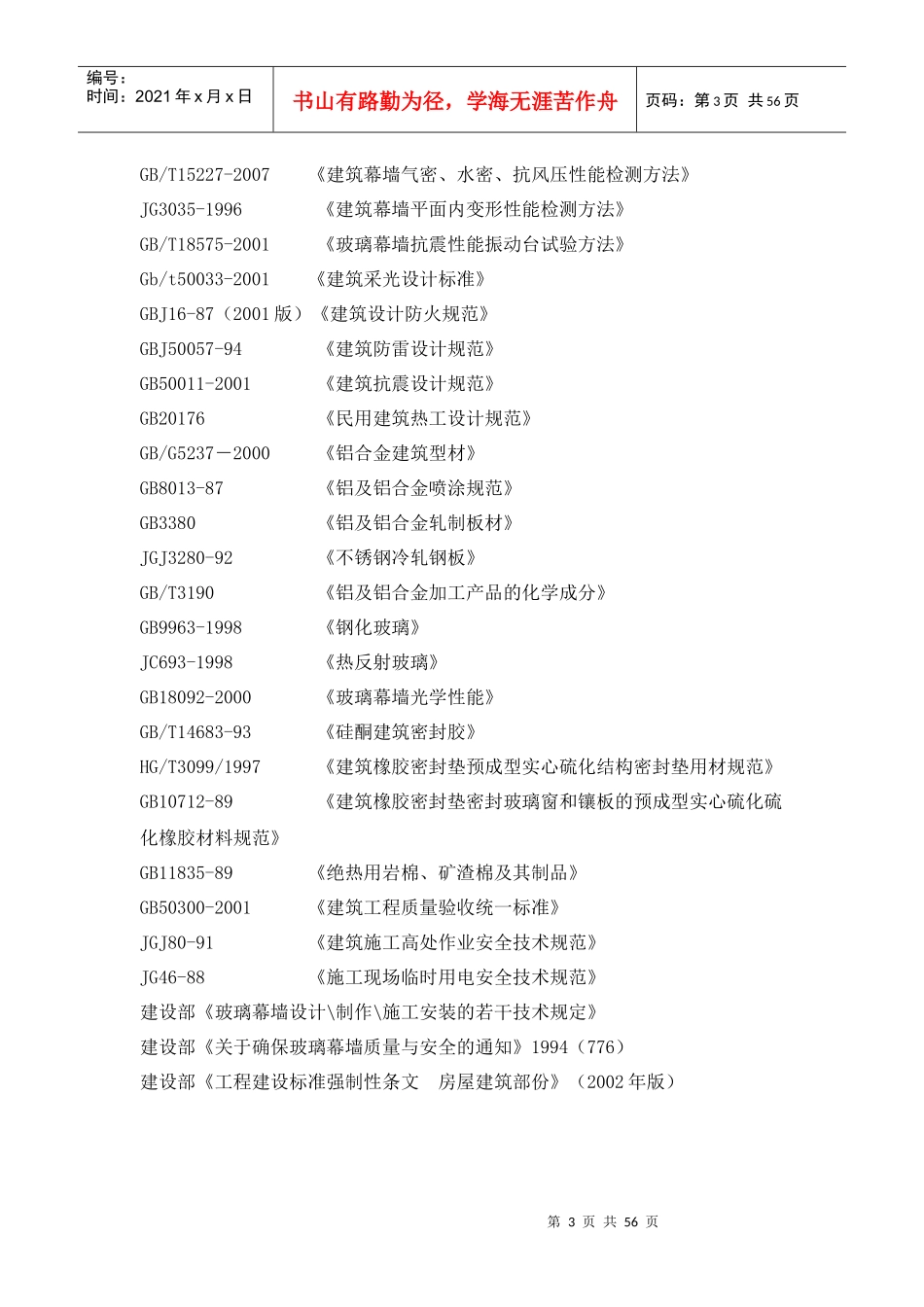

延安新世纪购物广场建筑幕墙工程设计理念新颖的建筑,幕墙工程是整个建筑的灵魂,它立面造型优美、轮廊简洁流畅、挺拔、俊秀,为了使整座建筑幕墙工程达到新世纪国际先进水平
