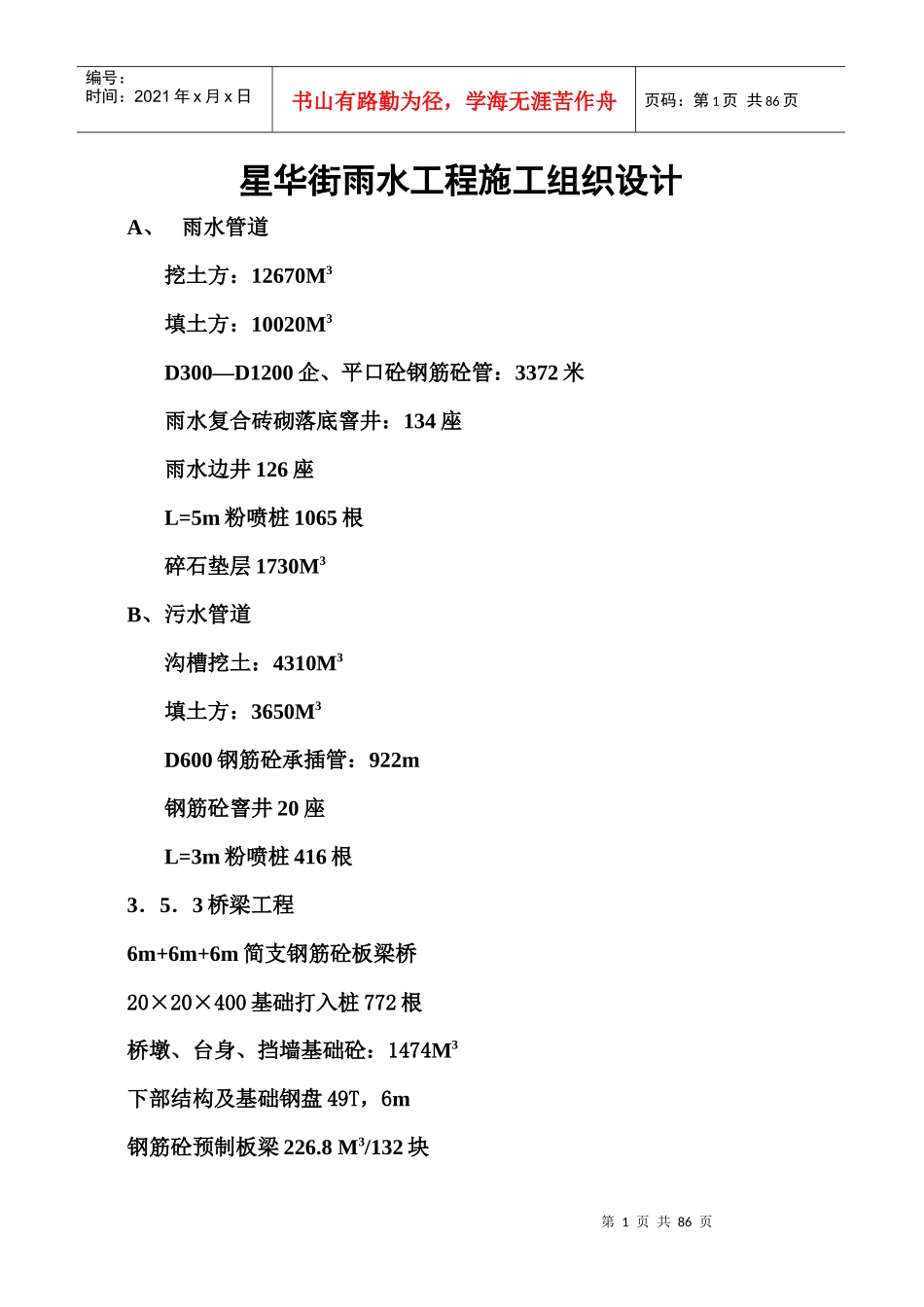

第1页共86页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共86页星华街雨水工程施工组织设计A、雨水管道挖土方:12670M3填土方:10020M3D300—D1200企、平口砼钢筋砼管:3372米雨水复合砖砌落底窨井:134座雨水边井126座L=5m粉喷桩1065根碎石垫层1730M3B、污水管道沟槽挖土:4310M3填土方:3650M3D600钢筋砼承插管:922m钢筋砼窨井20座L=3m粉喷桩416根3.5.3桥梁工程6m+6m+6m简支钢筋砼板梁桥20×20×400基础打入桩772根桥墩、台身、挡墙基础砼:1474M3下部结构及基础钢盘49T,6m钢筋砼预制板梁226

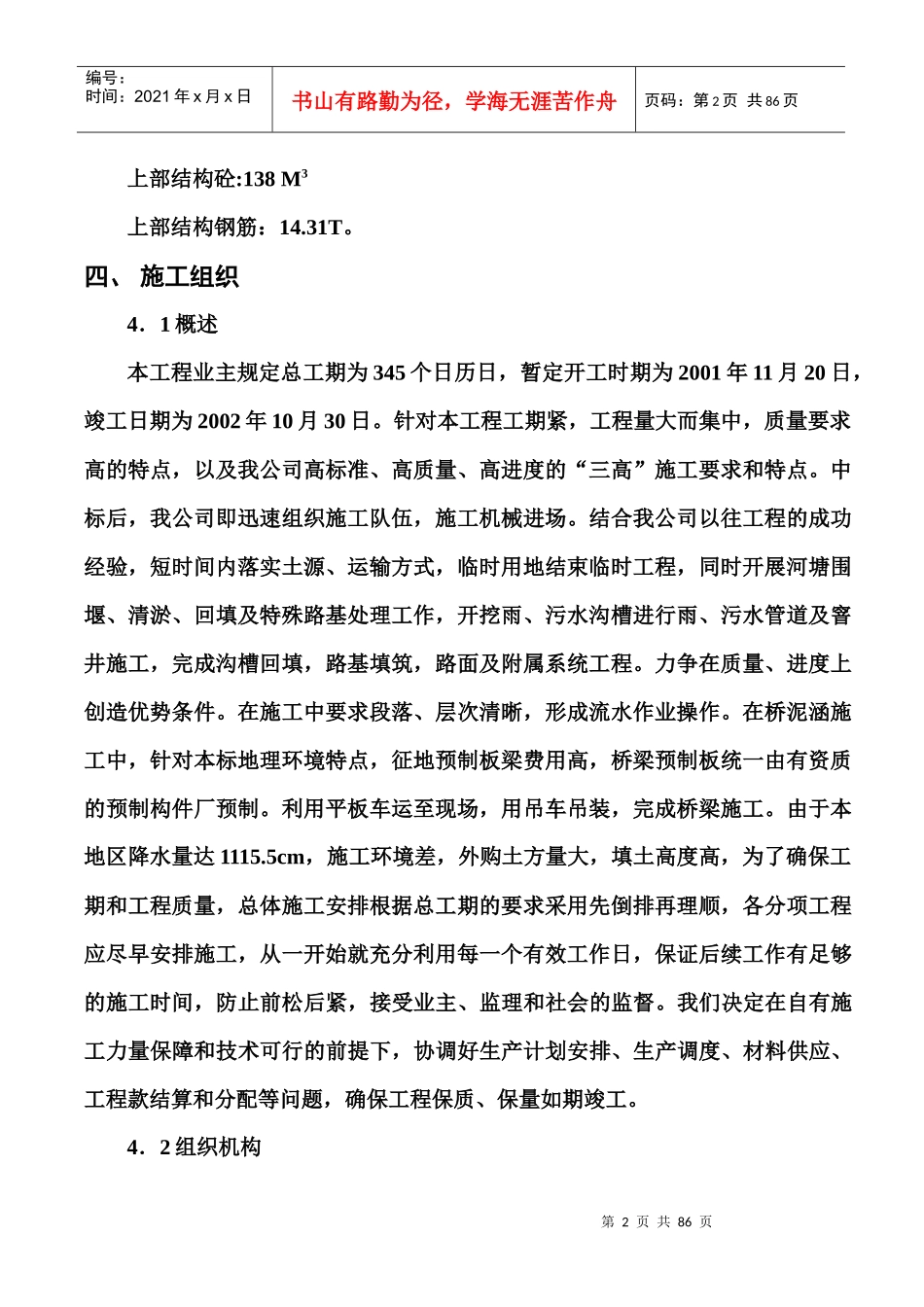

8M3/132块第2页共86页第1页共86页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共86页上部结构砼:138M3上部结构钢筋:14
四、施工组织4.1概述本工程业主规定总工期为345个日历日,暂定开工时期为2001年11月20日,竣工日期为2002年10月30日
针对本工程工期紧,工程量大而集中,质量要求高的特点,以及我公司高标准、高质量、高进度的“三高”施工要求和特点
中标后,我公司即迅速组织施工队伍,施工机械进场
结合我公司以往工程的成功经验,短时间内落实土源、运输方式,临时用地结束临时工程,同时开展河塘围堰、清淤、回填及特殊路基处理工作,开挖雨、污水沟槽进行雨、污水管道及窨井施工,完成沟槽回填,路基填筑,路面及附属系统工程
力争在质量、进度上创造优势条件
在施工中要求段落、层次清晰,形成流水作业操作
在桥泥涵施工中,针对本标地理环境特点,征地预制板梁费用高,桥梁预制板统一由有资质的预制构件厂预制
利用平板车运至现场,用吊车吊装,完成桥梁施工
由于本地区降水量达1115
5cm,施工环境差,外购土方量大,填土高度高,为了确保工期
