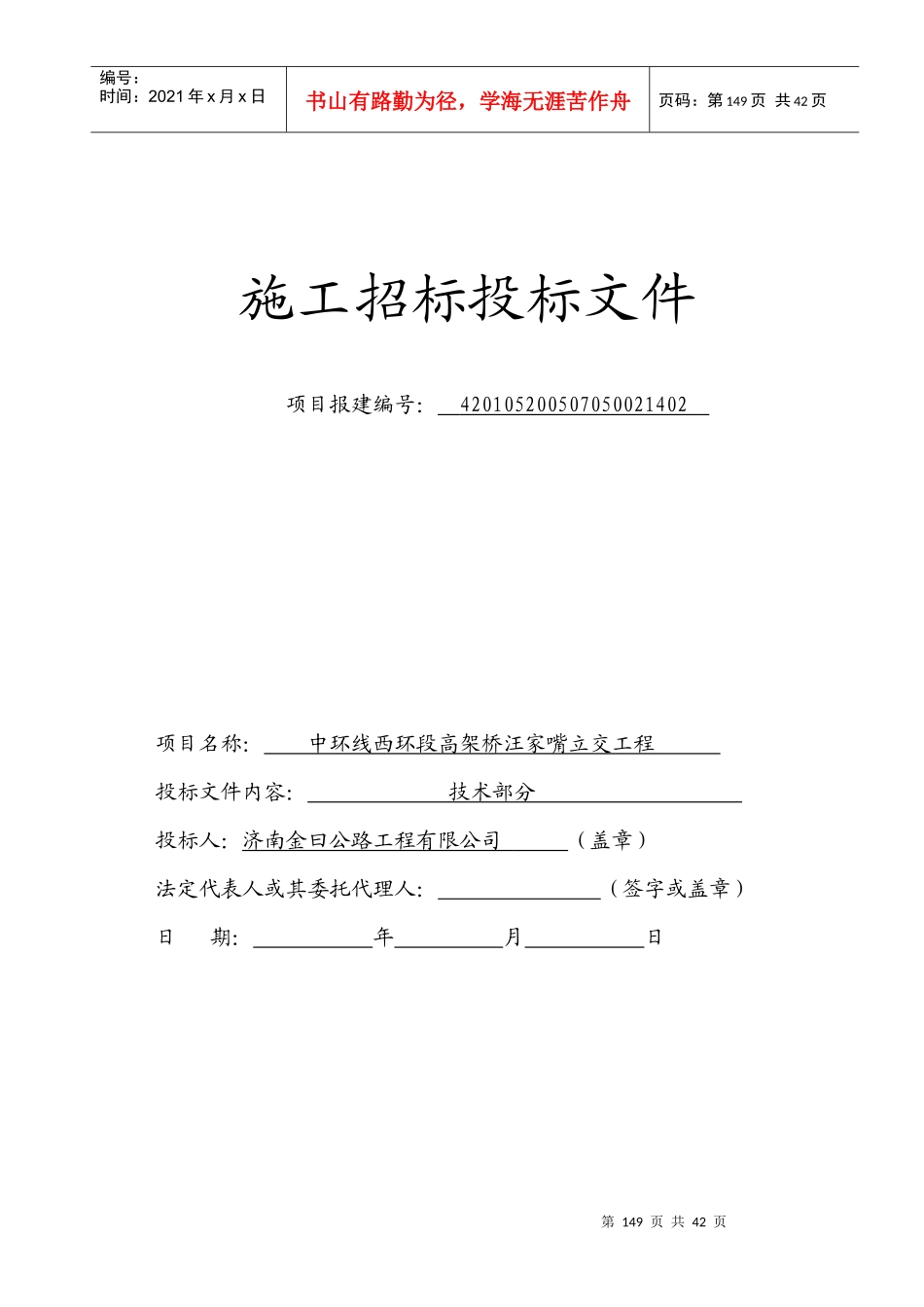

第149页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第149页共42页施工招标投标文件项目报建编号:420105200507050021402项目名称:中环线西环段高架桥汪家嘴立交工程投标文件内容:技术部分投标人:济南金曰公路工程有限公司(盖章)法定代表人或其委托代理人:(签字或盖章)日期:年月日第150页共42页第149页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第150页共42页一、施工组织设计(一)、各分部分项工程的主要施工方法一、路基工程施工工艺1施工准备1
施工测量:交接路段内水准点、导线点、中桩,复核GPS点,进行导线、中线及高程的复测,水准点的复查与增设,横断面的测量与绘制等,经监理工程师核查无误后进行现场放样测量,放出路基中桩、边桩,在路堤坡脚外50cm处钉设桩橛
土方调配方案:根据设计图纸土方数量表及实际测量资料确定合同段内合理的土方调配方案,并根据选定的取土场位置及运输路线,拟定本合同段具体的借土方案,在取土场选取有代表性的土样进行试验
在取土场取土时要在边缘留有足够的宽度,边坡坡度不陡于1:0
75并满足监理工程师的要求,防止取土坑外边坡坍塌影响周围耕地使用
取土场设置排水沟,保证排水通畅,对过湿土采取晾晒后再使用
临时工程:正式开工前,修建贯通主线的临时便道、便桥及连接取土场的施工便道,完善临时排水设施,做到永临结合,以保证施工场地处于良好的排水状态
路基清表、挖除旧路面、拆除结构物:对路基用地范围之内的建筑物、障碍物以及树根、草皮、挖除旧路面的垃圾等除可用于修筑施工便道的部分外均清理出路基填筑范围之外,并弃运至指定地点,同时对取土场的原地面进行表面清理

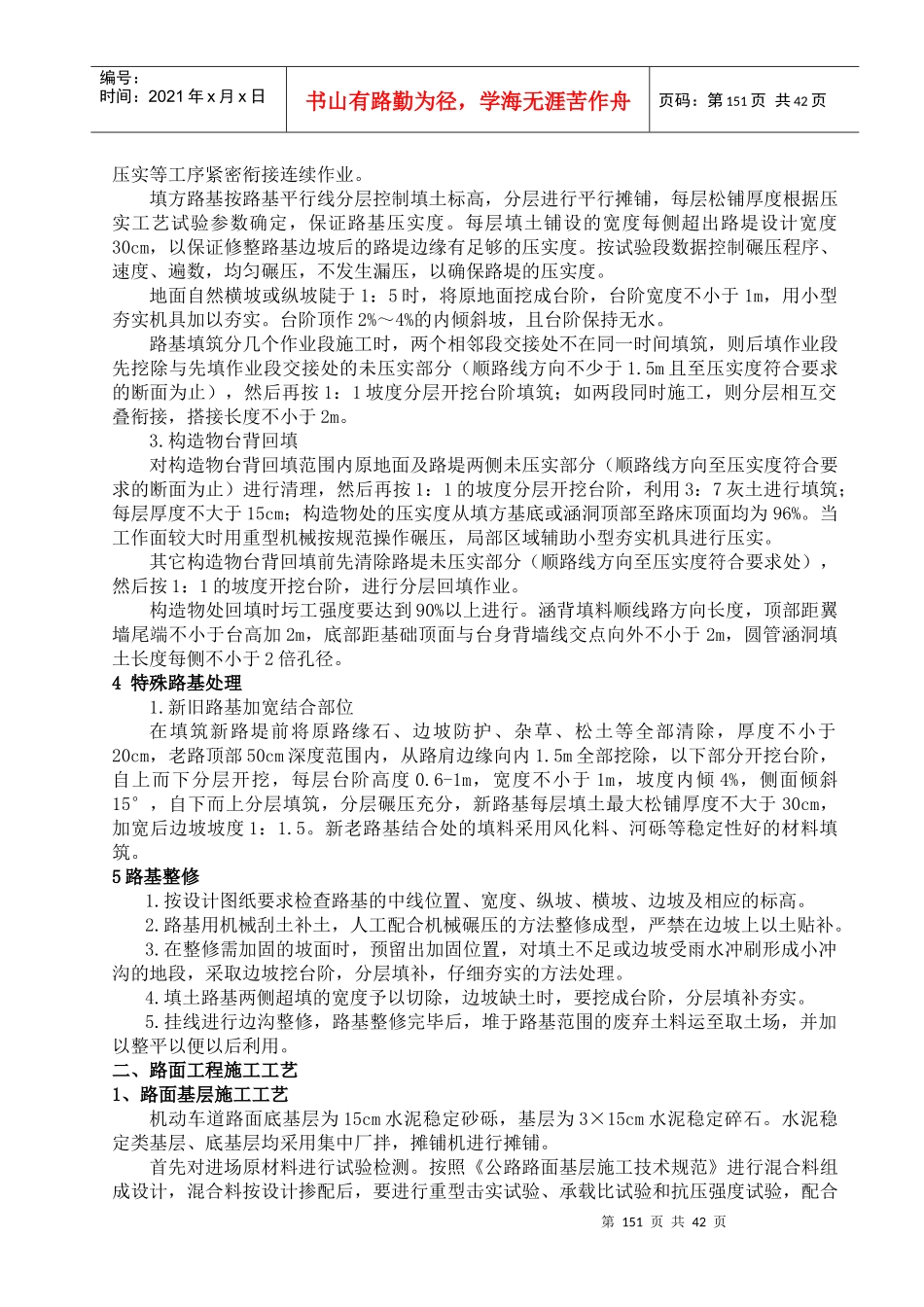

填方试验路段:根据不同的土质条件,选择有代表性的路段施工试验段,长度不小于100米,记录压实设备的类型、压实组合方式,
