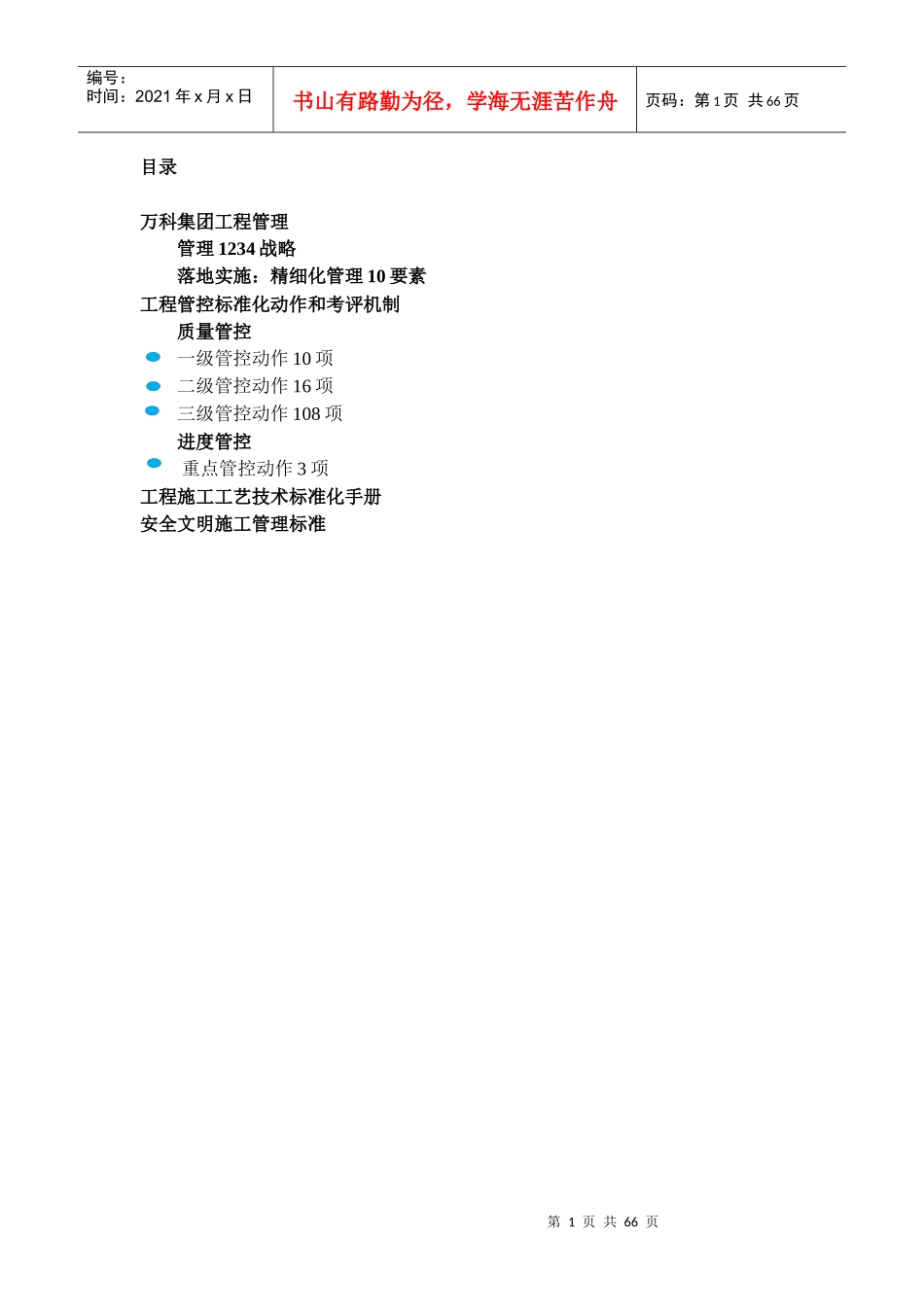

第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共66页目录万科集团工程管理管理1234战略落地实施:精细化管理10要素工程管控标准化动作和考评机制质量管控一级管控动作10项二级管控动作16项三级管控动作108项进度管控重点管控动作3项工程施工工艺技术标准化手册安全文明施工管理标准第2页共66页第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共66页进度标准化管理第3页共66页第2页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共66页进度控制手段线下管理:线上平台管理:示例:目标过程分析项目目标分解目标至职能部门编制计划目标的执行情况跟踪目标调整目标完成情况评分目标考核考核主项计划节点上传平台平台跟踪预警计划节点完成情况通报第4页共66页第3页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共66页项目一级进度管控节点计划【重在管控】一级管控节点基于总控计划,梳理里程碑节点,制定对应关键节点的相应计划
第5页共66页第4页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共66页计划编制依据:设计部门提供的扩初设计方案或单体报建方案、销售部门提供的销售分期方案和销售开盘计划、成本采购部门提供的成本控制及招标采购要求计划编制责任部门:已确定的项目工程部经理或企业工程管理部、相关配合保障业务部门

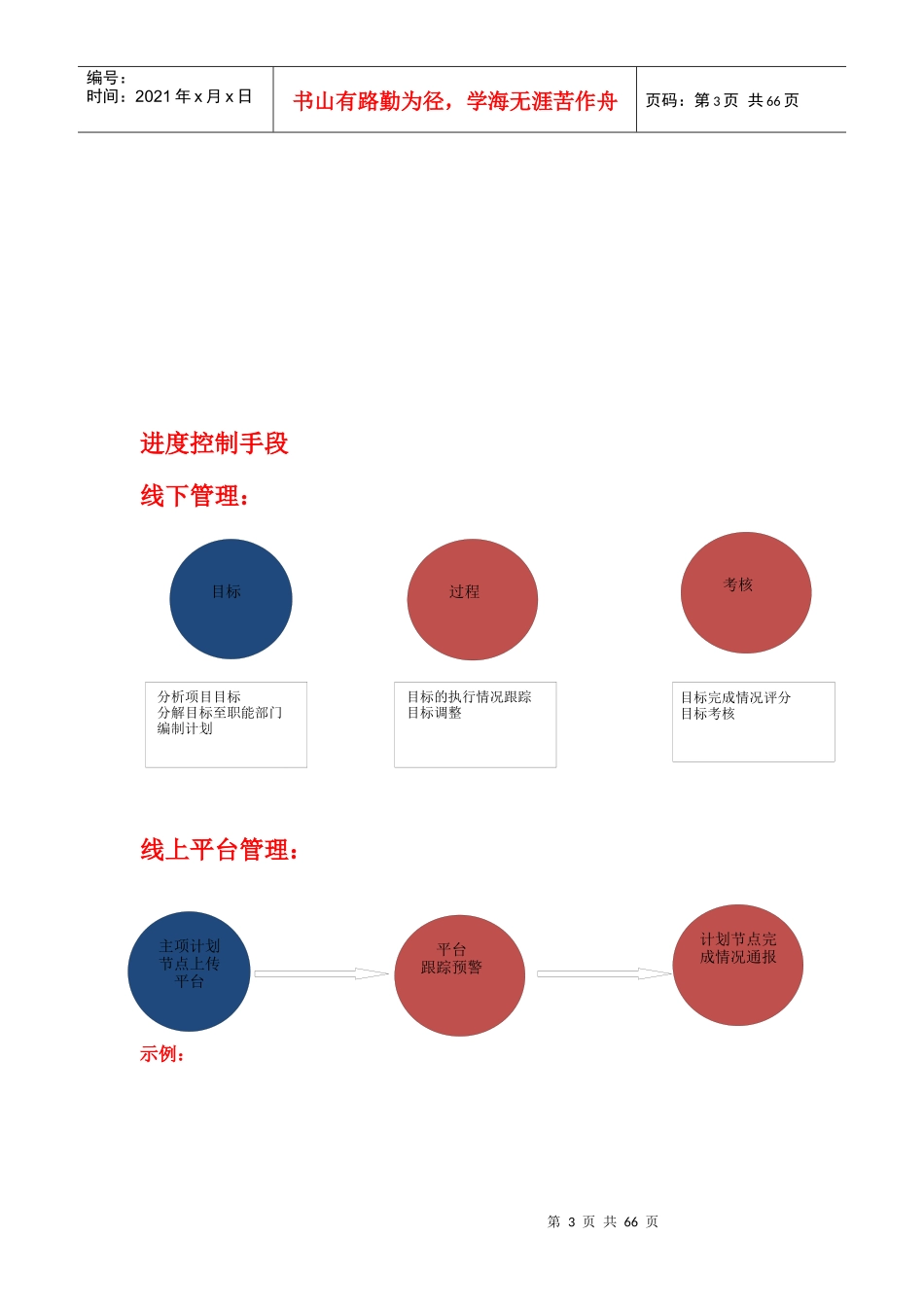

计划编制深度要求(应包括的基本内容):1、划分施工流向、划分施工段和施工层2、分解施工过程、确定施工工序顺序3、估算工程量、确定各项工序所需时间4、确定各项工序的关键关系,进行工序优化5、分析关键线路、关键节点6、分析甲分包、甲供货进场作业要求及工期二级管控节点基于总控计划,梳理里程碑节点,一级管控节点,制定相应合
