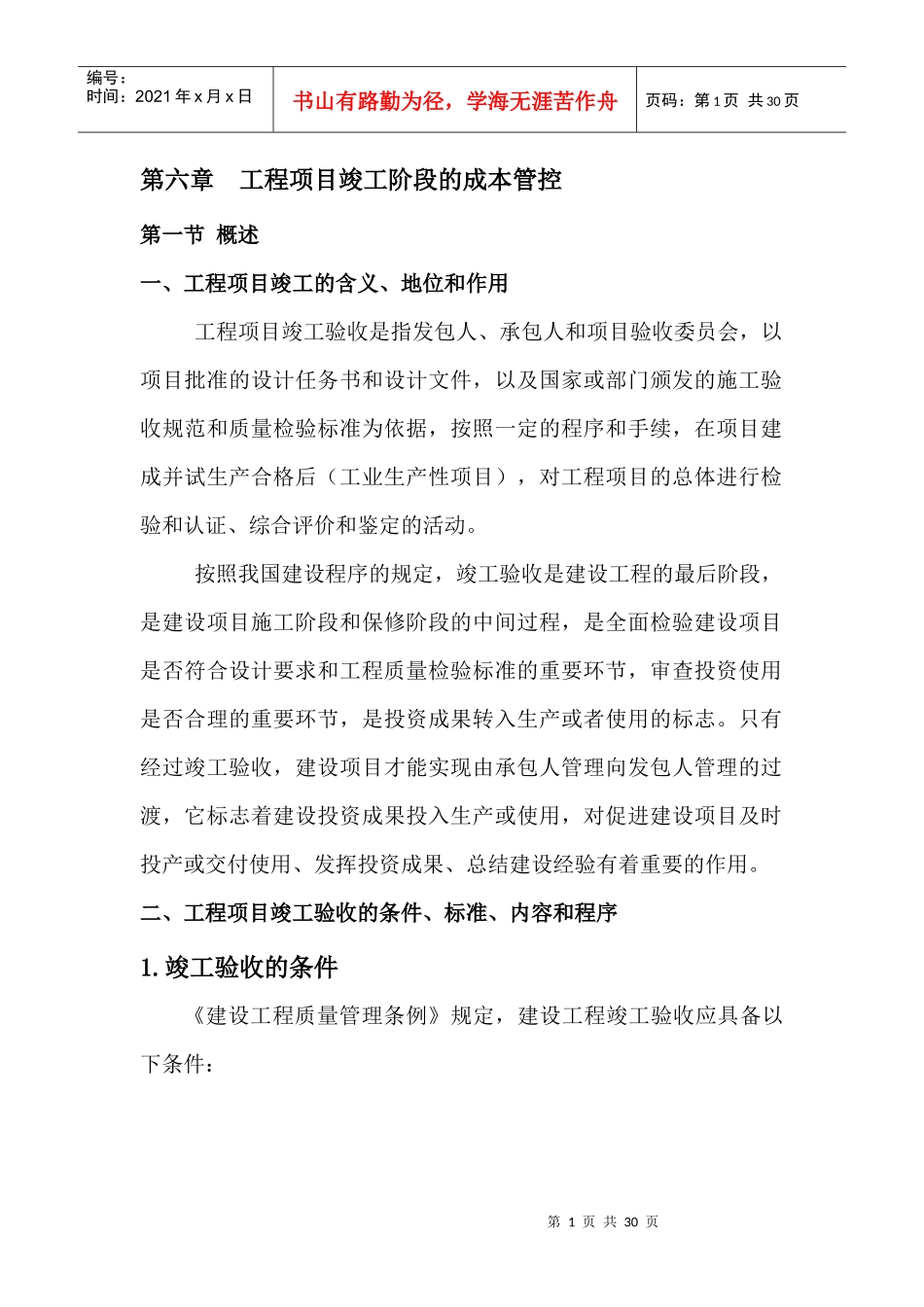

第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共30页第六章工程项目竣工阶段的成本管控第一节概述一、工程项目竣工的含义、地位和作用工程项目竣工验收是指发包人、承包人和项目验收委员会,以项目批准的设计任务书和设计文件,以及国家或部门颁发的施工验收规范和质量检验标准为依据,按照一定的程序和手续,在项目建成并试生产合格后(工业生产性项目),对工程项目的总体进行检验和认证、综合评价和鉴定的活动
按照我国建设程序的规定,竣工验收是建设工程的最后阶段,是建设项目施工阶段和保修阶段的中间过程,是全面检验建设项目是否符合设计要求和工程质量检验标准的重要环节,审查投资使用是否合理的重要环节,是投资成果转入生产或者使用的标志
只有经过竣工验收,建设项目才能实现由承包人管理向发包人管理的过渡,它标志着建设投资成果投入生产或使用,对促进建设项目及时投产或交付使用、发挥投资成果、总结建设经验有着重要的作用
二、工程项目竣工验收的条件、标准、内容和程序1

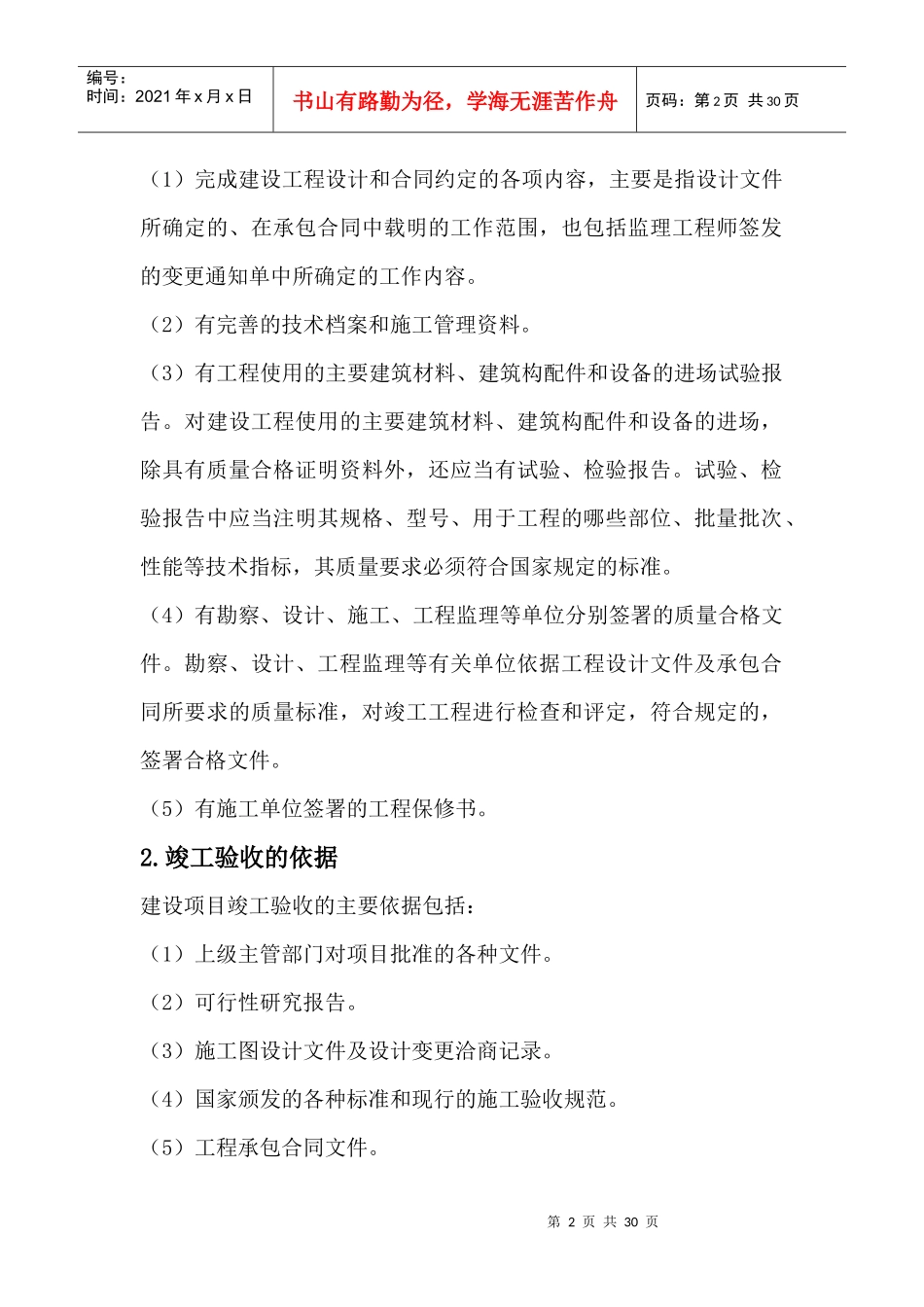

竣工验收的条件《建设工程质量管理条例》规定,建设工程竣工验收应具备以下条件:第2页共30页第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共30页(1)完成建设工程设计和合同约定的各项内容,主要是指设计文件所确定的、在承包合同中载明的工作范围,也包括监理工程师签发的变更通知单中所确定的工作内容
(2)有完善的技术档案和施工管理资料
(3)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告
对建设工程使用的主要建筑材料、建筑构配件和设备的进场,除具有质量合格证明资料外,还应当有试验、检验报告
试验、检验报告中应当注明其规格、型号、用于工程的哪些部位、批量批次、性能等技术指标,其质量要求必须符合国家规定的标准
(4)有勘察、设计、施工、工程监理等单位分别签署的质量合格文件
