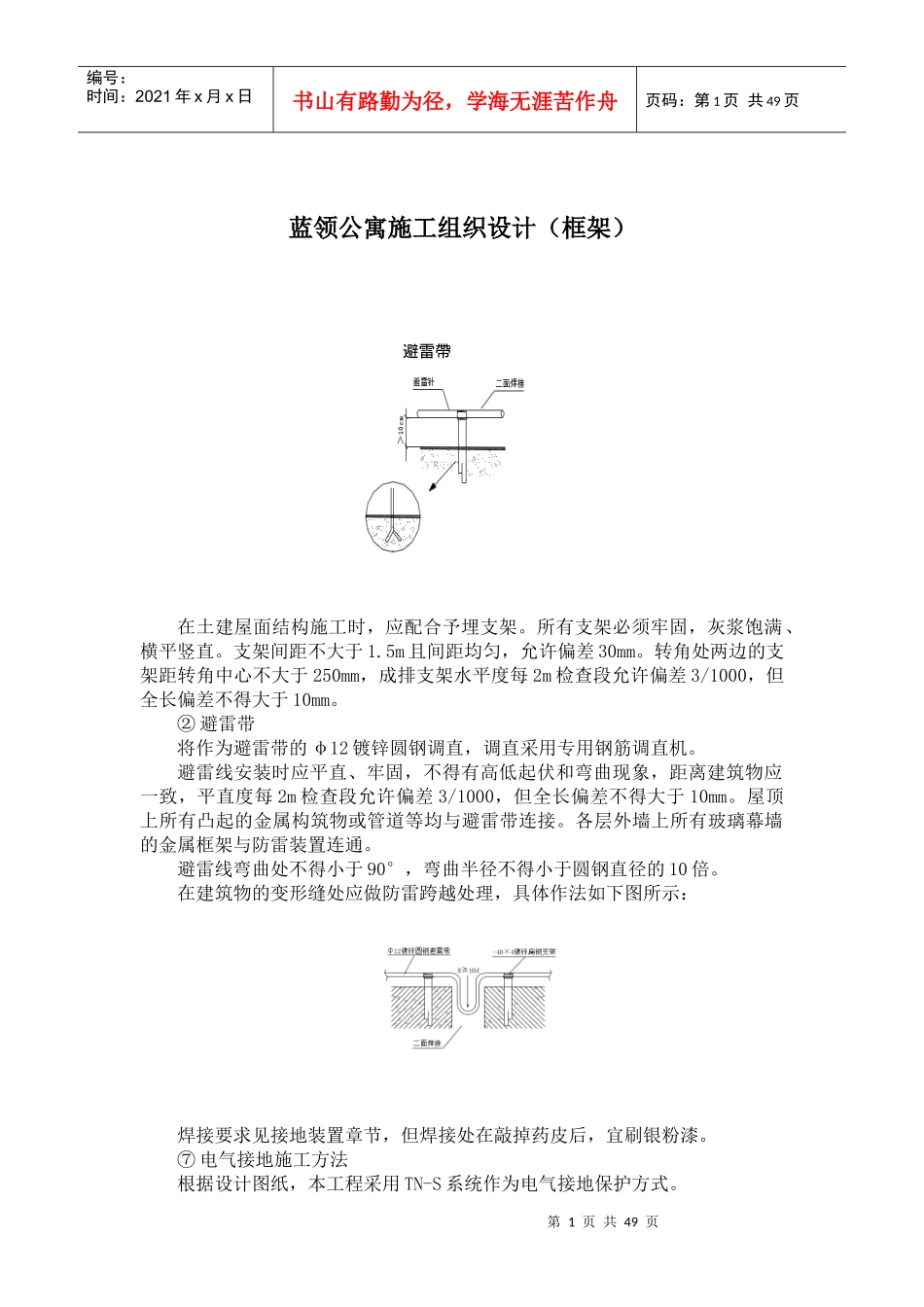

第1页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共49页蓝领公寓施工组织设计(框架)在土建屋面结构施工时,应配合予埋支架
所有支架必须牢固,灰浆饱满、横平竖直
支架间距不大于1
5m且间距均匀,允许偏差30mm
转角处两边的支架距转角中心不大于250mm,成排支架水平度每2m检查段允许偏差3/1000,但全长偏差不得大于10mm
②避雷带将作为避雷带的φ12镀锌圆钢调直,调直采用专用钢筋调直机
避雷线安装时应平直、牢固,不得有高低起伏和弯曲现象,距离建筑物应一致,平直度每2m检查段允许偏差3/1000,但全长偏差不得大于10mm
屋顶上所有凸起的金属构筑物或管道等均与避雷带连接
各层外墙上所有玻璃幕墙的金属框架与防雷装置连通
避雷线弯曲处不得小于90°,弯曲半径不得小于圆钢直径的10倍
在建筑物的变形缝处应做防雷跨越处理,具体作法如下图所示:焊接要求见接地装置章节,但焊接处在敲掉药皮后,宜刷银粉漆
⑦电气接地施工方法根据设计图纸,本工程采用TN-S系统作为电气接地保护方式
避雷帶第2页共49页第1页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共49页⑧当保护线(PE线)所用材质与相线相同时,PE线最小截面应符合下表要求,当PE线采用单芯绝缘导线时,按机械强度要求,截面不应小于:有机械性的保护时为4mm2,无机械性保护时为2
PE线最小截面一览表相线芯线截面S(mm2)PE线最小截面S(mm2)S≤16S16≤S≤3516S>35S/2⑨所有外露的接地点、测试点,均应涂红色油漆并加挂薄铁皮制成的标志牌写明用途
⑩等电位连结的施工方法地下二层、地下一层设总体等电位连接端子箱,端子箱与接地装置焊接,从端子箱引出40*4镀锌扁钢与总进水管、出水管、空调风管等焊接
客房卫生间作等电位连接
接地电阻测试
