第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共50页火电项目168小时试运前验收检查标准依据《火力发电建设工程启动试运及验收规程》、《中国大唐集团公司生产准备管理办法》、《中国大唐集团公司发电企业运行管理办法》、《火电工程调整试运质量检验及验收评定标准》、《火电工程调试技术手册》等制度标准的相关内容,并结合攸县项目实际情况,制定检查标准
本检查标准分生产准备、调试试运和尾工缺陷三部分
一、生产准备部分1、生产现场安全文明设施齐全(主要项目见附件1);2、生产试运的相关机构健全,生产制度齐全;参建各方人员分工明确,职责到位,监督到位;安全管理制度(标准)已建立;3、各项生产基础准备工作完成(主要项目见附件2);4、生产人员数量、培训、持证上岗满足要求,生产部门、部门各专业责任划分明确,设备分工详细具体;5、安全工器具,防护用具和化验、检测仪器、维护工具齐全

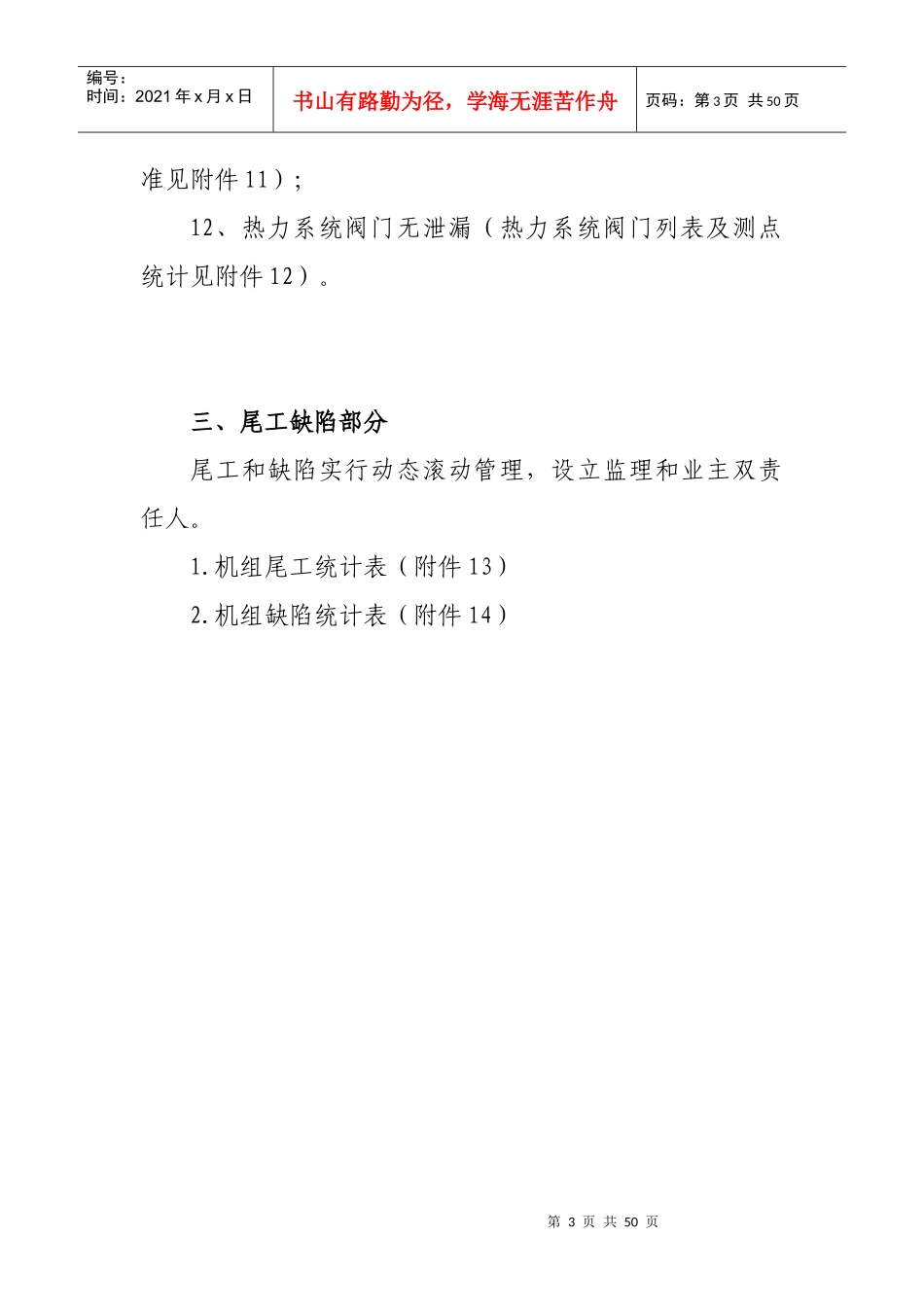

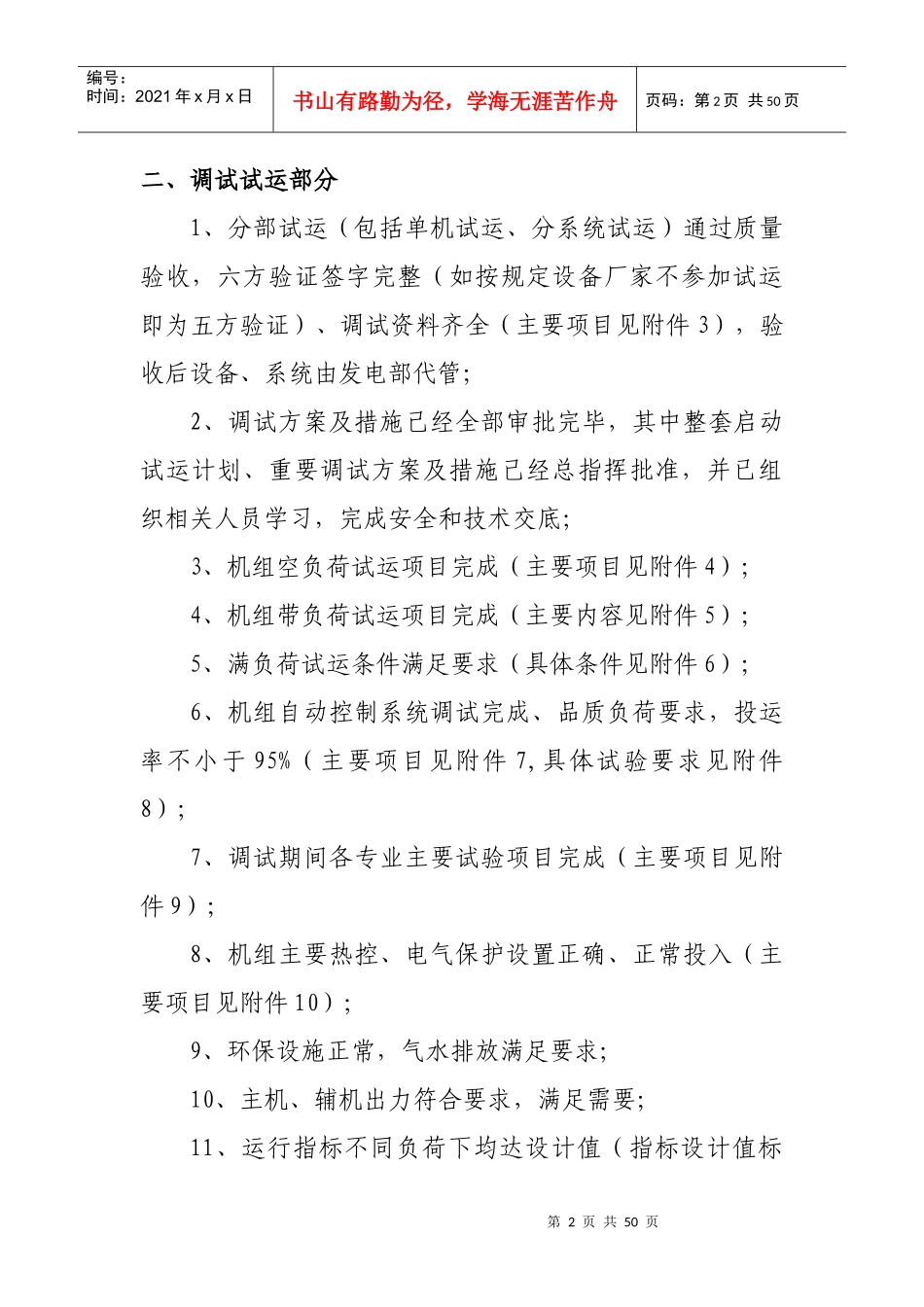

第2页共50页第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共50页二、调试试运部分1、分部试运(包括单机试运、分系统试运)通过质量验收,六方验证签字完整(如按规定设备厂家不参加试运即为五方验证)、调试资料齐全(主要项目见附件3),验收后设备、系统由发电部代管;2、调试方案及措施己经全部审批完毕,其中整套启动试运计划、重要调试方案及措施己经总指挥批准,并已组织相关人员学习,完成安全和技术交底;3、机组空负荷试运项目完成(主要项目见附件4);4、机组带负荷试运项目完成(主要内容见附件5);5、满负荷试运条件满足要求(具体条件见附件6);6、机组自动控制系统调试完成、品质负荷要求,投运率不小于95%(主要项目见附件7,具体试验要求见附件8);7、调试期间各专业主要试验项目完成(主要项目见附件9);8、机组主要热控、电气保护设置正确、正常投入(主要
