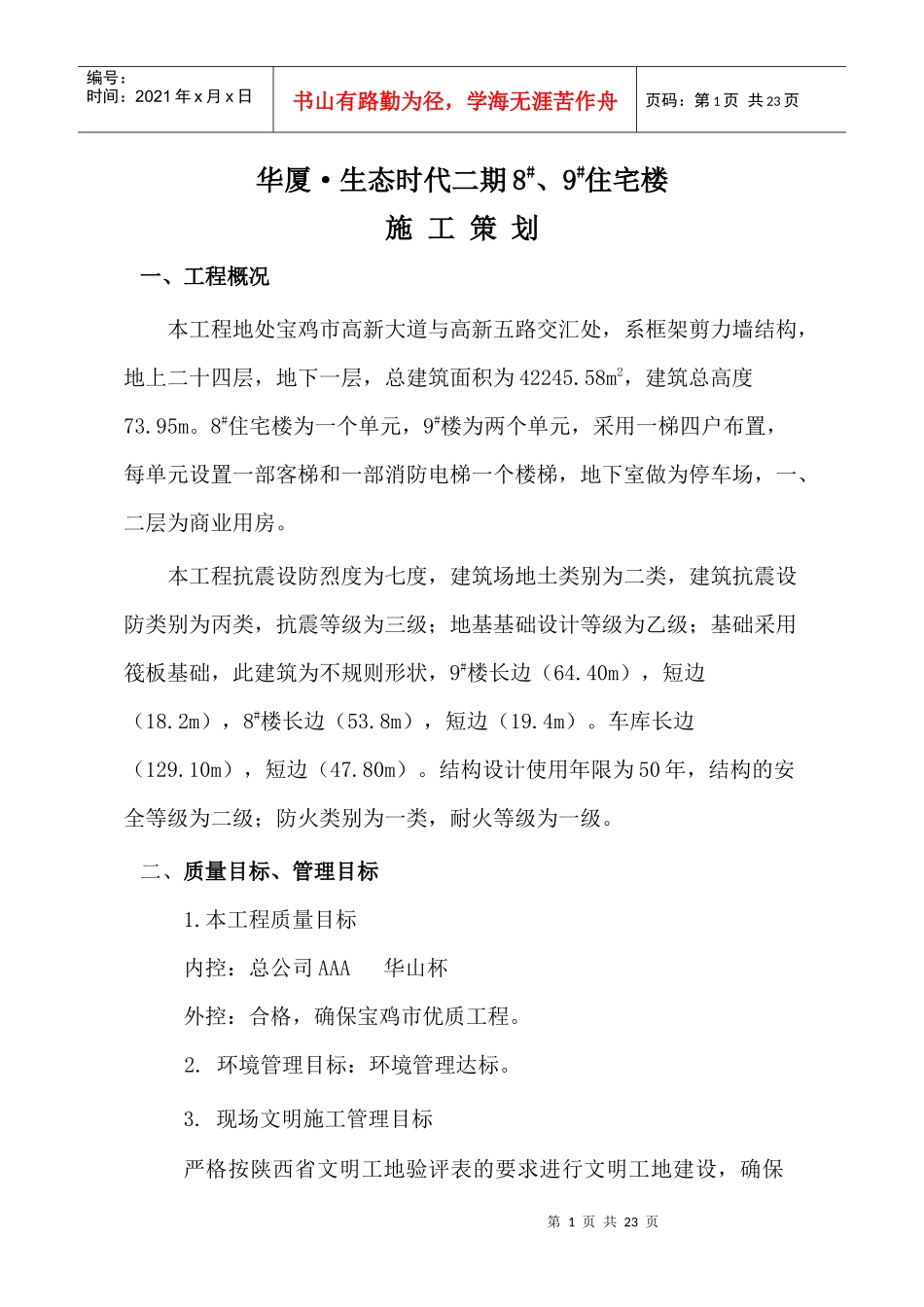

第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共23页华厦·生态时代二期8#、9#住宅楼施工策划一、工程概况本工程地处宝鸡市高新大道与高新五路交汇处,系框架剪力墙结构,地上二十四层,地下一层,总建筑面积为42245
58m2,建筑总高度73
8#住宅楼为一个单元,9#楼为两个单元,采用一梯四户布置,每单元设置一部客梯和一部消防电梯一个楼梯,地下室做为停车场,一、二层为商业用房
本工程抗震设防烈度为七度,建筑场地土类别为二类,建筑抗震设防类别为丙类,抗震等级为三级;地基基础设计等级为乙级;基础采用筏板基础,此建筑为不规则形状,9#楼长边(64
40m),短边(18
2m),8#楼长边(53
8m),短边(19
车库长边(129
10m),短边(47
结构设计使用年限为50年,结构的安全等级为二级;防火类别为一类,耐火等级为一级

二、质量目标、管理目标1
本工程质量目标内控:总公司AAA华山杯外控:合格,确保宝鸡市优质工程
环境管理目标:环境管理达标
现场文明施工管理目标严格按陕西省文明工地验评表的要求进行文明工地建设,确保第2页共23页第1页共23页项目经理编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共23页省级文明工地
QC小组活动目标:力争创建省级优秀QC小组5
工期目标及承诺根据施工合同的工期要求为567天,为了尽早达到工期要求,满足建设方的愿望,施工工期按投标文件工期以及施工方案安排,本工程的工期定为530天
职业健康安全管理目标、指标(一)、事故目标、指标:1、杜绝死亡及重大机械设备、火灾、中毒、交通等恶性事故;2、重伤事故频率控制在万分之三以内;3、安全事故频率控制在千分之四以内;(二)、施工安全达标合格率100%,优良率90%以上
(三)、预防职业病的发
