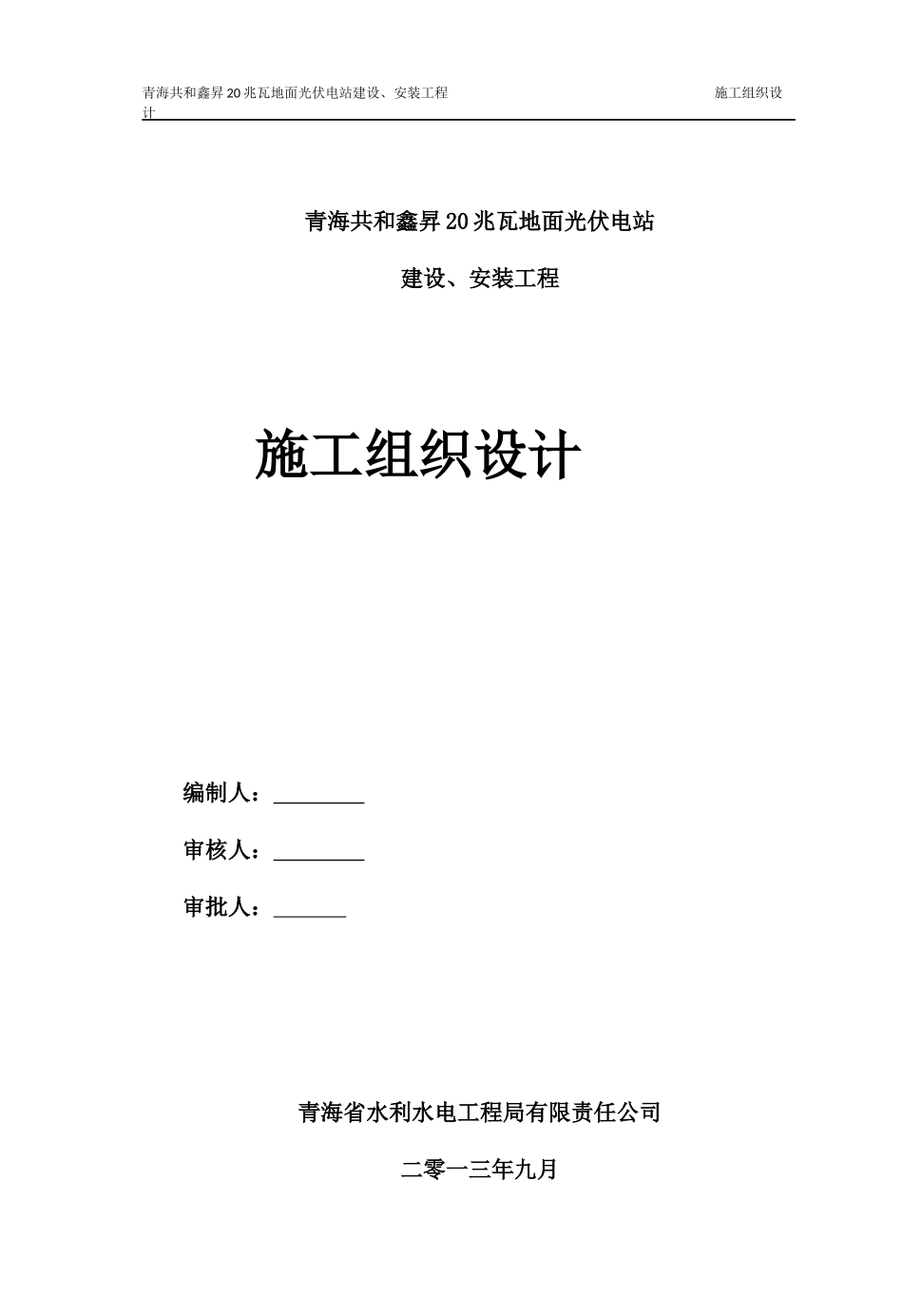

青海共和鑫昇20兆瓦地面光伏电站建设、安装工程施工组织设计青海共和鑫昇20兆瓦地面光伏电站建设、安装工程施工组织设计编制人:审核人:审批人:青海省水利水电工程局有限责任公司二零一三年九月第1页共109页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共109页第一章编制依据及原则我公司在认真阅读本工程招标简章及简图后,经过充分的研究和论证,以科学、严谨的态度编写本工程施工组织总设计。本施工组织总设计现了我公司对本工程施工的总体部署与原则性做法,我们将依据本施工组织总设计及其他有关文件确定的原则和方法,严格遵循我公司技术管理标准和质量体系文件,在施工图纸会审之后,编制详细的分部分项工程施工方案,经审批的《施工组织设计》和施工方案是指导和规范工程施工的重要技术文件之一,以确保优质、高速、低耗、安全、文明地完成本工程的建设任务。1.1.编制依据1)本项目的设计方案图;2)对现场和周边的踏勘情况;3)国家行业及地方现行的相关法规、规范、规程及验评标准;4)本地区相关现场安全、文明施工的各种规定;5)本公司的ISO9001-2000质量管理体系;6)GB/T28001-2001职业健康安全管理体系、ISO14001:2004环境管理体系;1.2.施工及质量控制验收依据的相关规范及标准1)《太阳光伏电源系统安装工程施工及验收技术规范》CECS85:96(参考);2)《电气装置安装工程低压电器施工及验收规范》GB50254-96;3)《电气装置安装工程1KV以下配线工程施工及验收规范》GB50258-96;4)《电气装置安装工程电气设备交接试验标准》GB50150-91第2页共109页第1页共109页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共109页5)《电气装置安装工程母线装置施工及验收规范》GBJ149-906)《电气装置安装工程电缆线路施工及验收标准》GB50168-927)《电气装置安装工程接地装置施工及验收规范》GB50169-928)《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-929)《建筑电气安装工程施工质量验收规范》GB50303-2002;10)《电气装置安装工程电气照明装置施工及验收规范》GB50259-96;以及其他与本工程有关的施工及验收规范。以上规范和标准如有变化,以最新发布的为准。1.3.编制原则1.3.1方案优化的原则科学组织,合理安排,优化施工方案是工程施工管理的行动指南。1.3.2安全第一的原则在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。本工程施工内容主要包括新建35kV线路,必须在安全措施落实到位、确保万无一失的前提下组织施工。1.3.3优质高效的原则加强领导,强化管理,优质高效。根据我们在施工组织设计中明确承诺的质量目标,贯彻执行质量管理方针,积极推广和使用“四新”技术,确保创优规划和质量目标的实现。施工中强化标准管理,加强内部核算管理,降低工程成本,提高经济效益。1.3.4确保工期的原则第3页共109页第2页共109页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共109页根据招标文件对本工程的工期要求,编制科学的、可行的、周密的施工方案,合理安排施工进度,实行网络控制。组织各工序之间的施工顺序,实施进度监控,特别抓住重点控制工序和部位,确保实现工期目标,满足业主要求。1.3.5科学配置的原则根据本工程的工程量大小及各项管理目标的要求,在施工组织上,科学配置施工要素。选派有施工经验的管理人员,组织专业化施工队伍,投入高效先进的施工设备,确保建设资金的周转使用,选用优质材料,确保人、财、物及设备的科学合理配置。1.3.6合理布局的原则从合理利用临时占地、便于施工、搞好文明施工等多角度出发,合理调配工程材料进场的行进路线,合理规划办公场所、宿舍、材料堆置以及机械停置的空间布局。第二章工程概况及特点2.1工程概况工程名称:青海共和鑫昇20兆瓦地面光伏电站建设、安装工程工程地点:青海省共和光伏工业园区8号地块内建设单位:湖北追日电气股份有限公司本工程位于青海省共和光伏工业园区8号地块内,距县城约26公里,建设规模为20兆瓦,房建建设综合楼一座,开关室一座,建筑面积大约900平方米,框架及砖混结构。...
