五步求解PERT图在以往的项目建设中,编制项目进度计划常常采用甘特图(或称横道图)来表示,甘特图简单明了、形象直观,但不适合用于大型和复杂信息工程项目的建设和监理工作
因为甘特图不反映各项工作之间的逻辑关系,因而难以确定某项工作推迟对完成工期的影响;当实际进度与计划有偏差时也难以调整
另外,甘特图虽然直观清晰,但只是计算的结果,而一项工作什么时候开始,什么时候结束,却是需要通过计算来实现,甘特图并没有给出好的算法
网络计划技术可以有效解决这些问题
目前应用比较广泛的两种计划方法是关键路径法(CriticalPathMethod,简称CPM)和计划评审技术(ProgramEvaluationandReviewTechnique,简称PERT)
CPM和PERT是独立发展起来的计划方法
两者的主要区别在于:CPM是以经验数据为基础来确定各项工作的时间,而PERT则把各项工作的时间作为随机变量来处理
所以,前者往往被称为肯定型网络计划技术,而后者往往被称为非肯定型网络计划技术
前者是以缩短时间、提高投资效益为目的,而后者则能指出缩短时间、节约费用的关键所在
因此,将两者有机结合,可以获得更显著的效果
信息工程项目建设过程中不可预见的因素较多,如新技术、需求变化、到货延迟,以及政策指令性影响等
因此,整体工程进度计划与控制大多采用非肯定型网络计划,即PERT网络模型
信息工程项目应用网络计划技术的步骤如下:①绘制网络图;②网络计划计算;③求关键路径;④计算完工期及其概率;⑤网络计划优化

步骤1:绘制ERP项目网络图本文主要以某公司(中小型企业)ERP项目建设为例,讲述网络计划技术在信息工程项目监理工作进度控制中的应用
(1)定义各项工作(作业)恰当地确定各项工作范围,以使网络图复杂程度适中

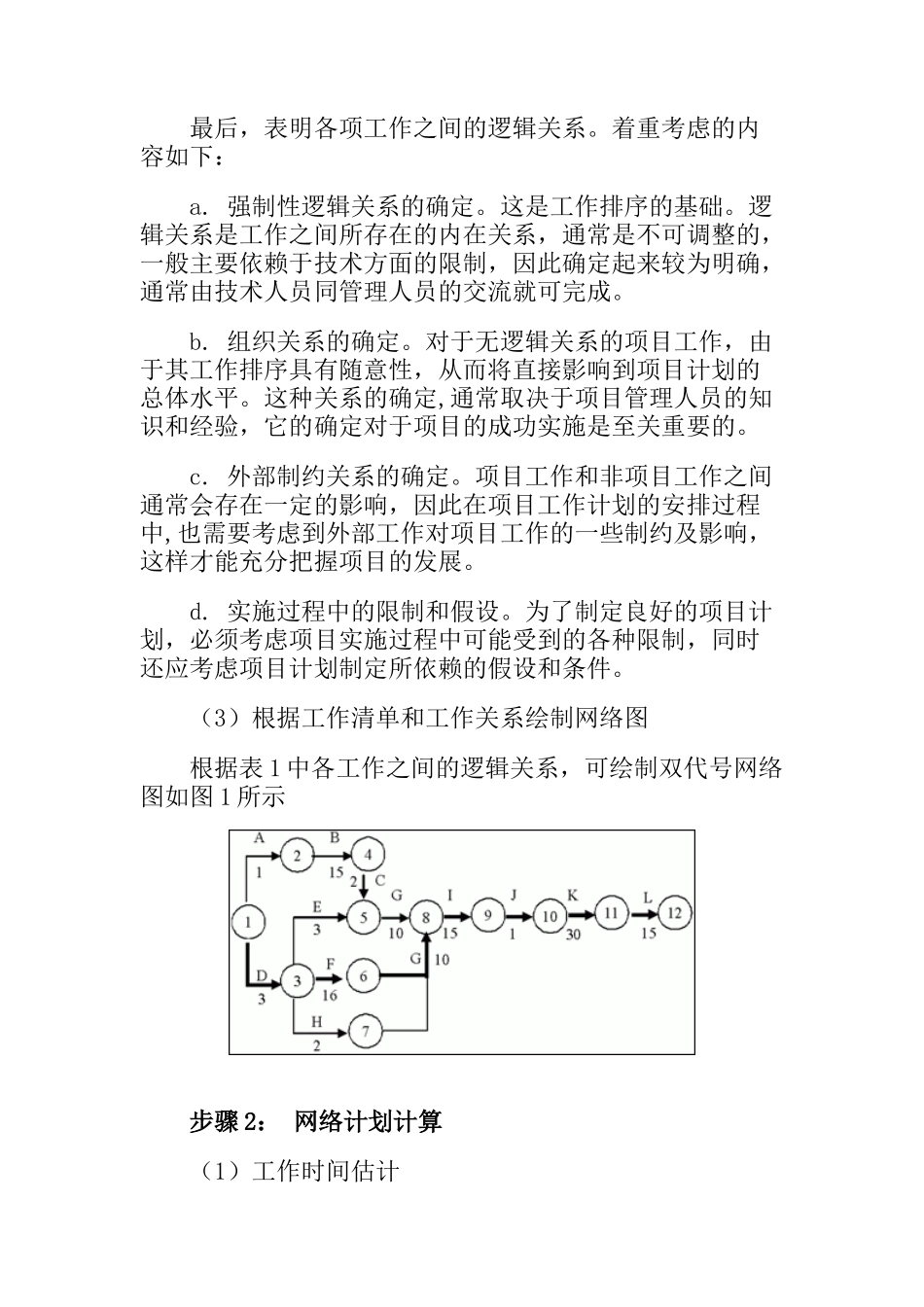

(2)编制工作表首先是根据实施厂商的实施方法和业主单位的实际情况,制定ERP项目工作清单(如
