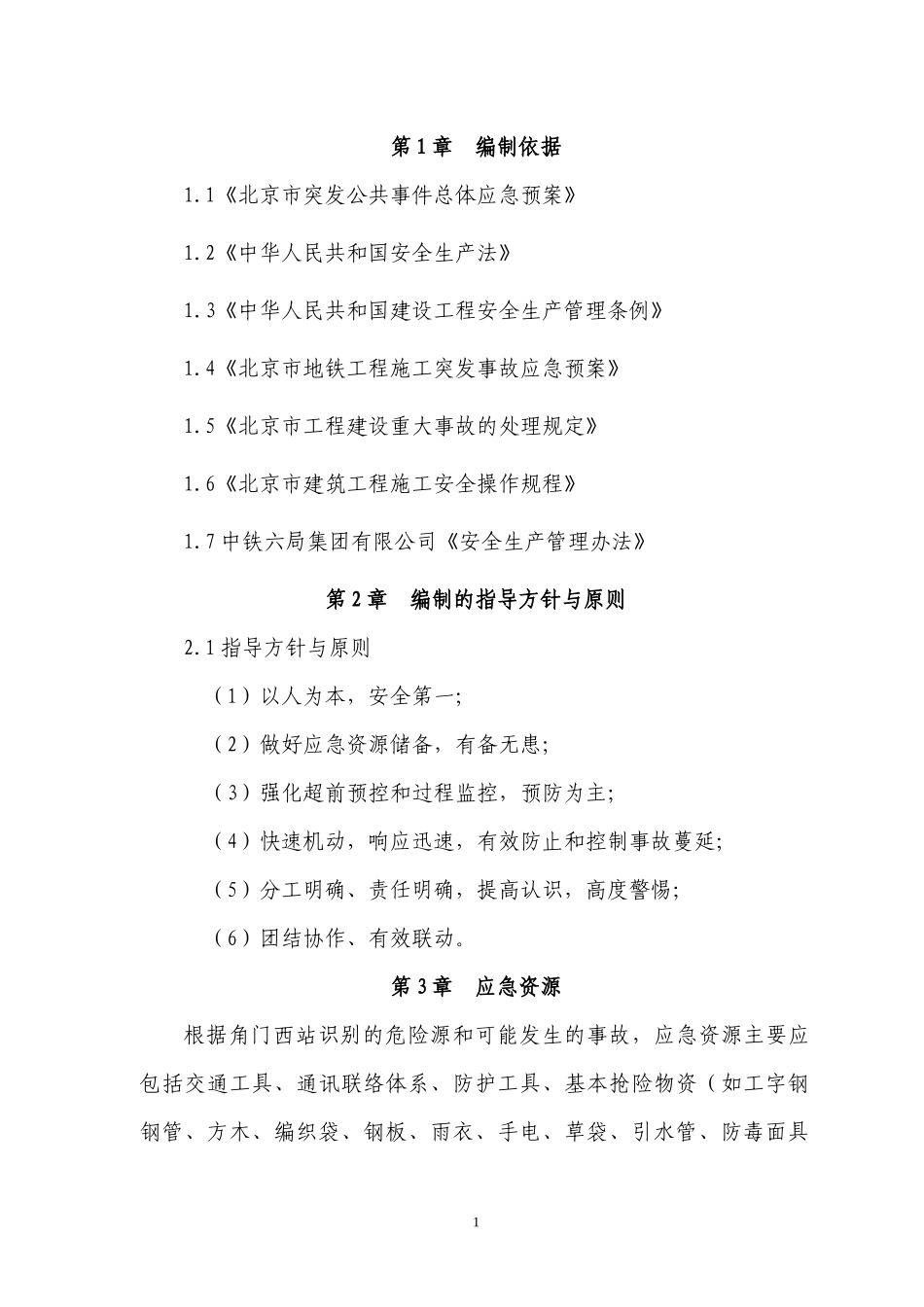

北京地铁十号线二期角门西站明挖基坑支护底鼓或失稳应急预案中铁六局北京地铁10号线二期07标项目经理部2008年12月第1章编制依据1
1《北京市突发公共事件总体应急预案》1
2《中华人民共和国安全生产法》1
3《中华人民共和国建设工程安全生产管理条例》1
4《北京市地铁工程施工突发事故应急预案》1
5《北京市工程建设重大事故的处理规定》1
6《北京市建筑工程施工安全操作规程》1
7中铁六局集团有限公司《安全生产管理办法》第2章编制的指导方针与原则2
1指导方针与原则(1)以人为本,安全第一;(2)做好应急资源储备,有备无患;(3)强化超前预控和过程监控,预防为主;(4)快速机动,响应迅速,有效防止和控制事故蔓延;(5)分工明确、责任明确,提高认识,高度警惕;(6)团结协作、有效联动
第3章应急资源根据角门西站识别的危险源和可能发生的事故,应急资源主要应包括交通工具、通讯联络体系、防护工具、基本抢险物资(如工字钢钢管、方木、编织袋、钢板、雨衣、手电、草袋、引水管、防毒面具1水泵、发电机等)
根据危险源可能发生的事故,将必需的应急物资放置在距离开挖面20米处,应急物资应分类堆码整齐,标识清楚,专料专用,专人管理
具体见《抢险物资配备表》

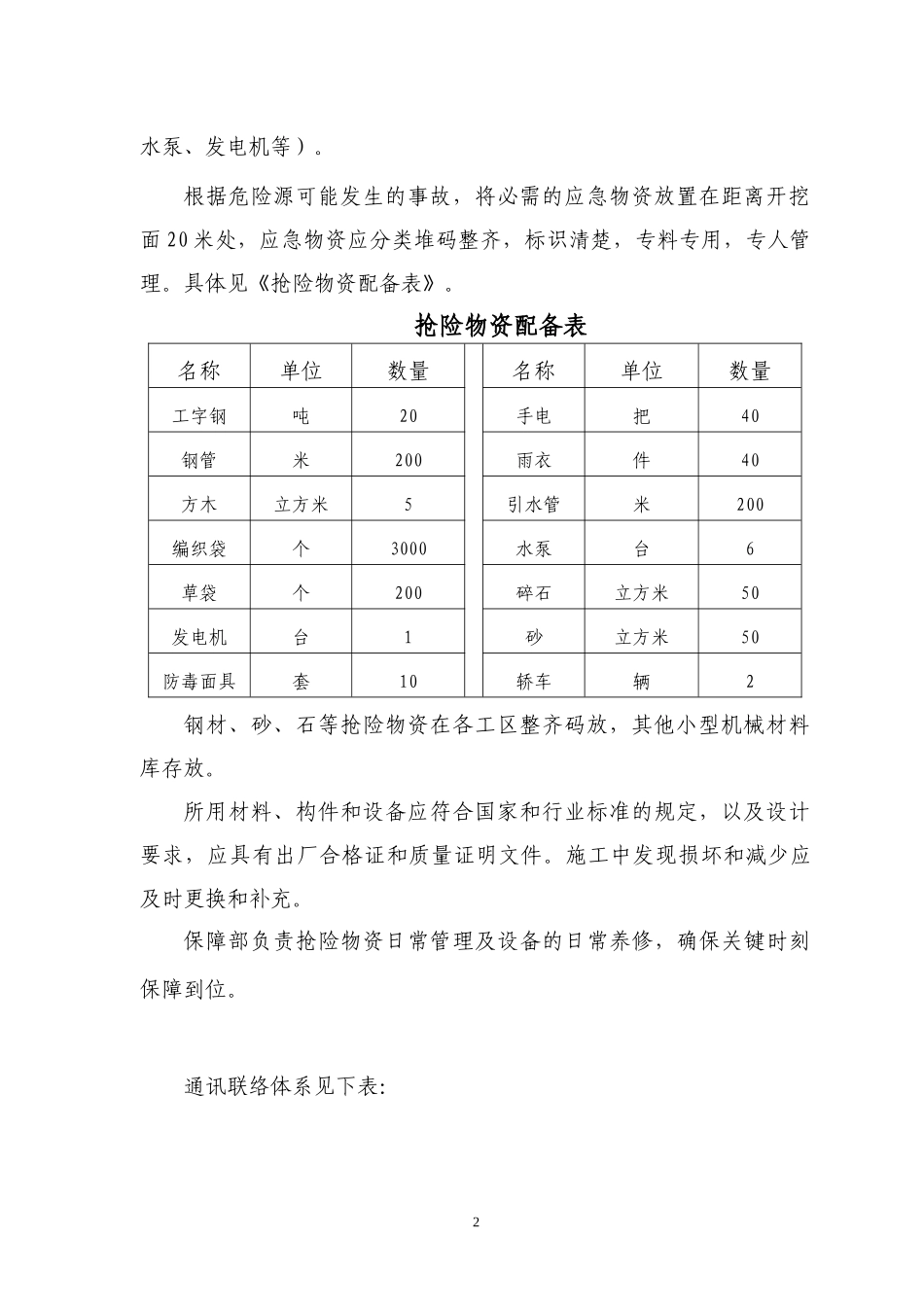

抢险物资配备表名称单位数量名称单位数量工字钢吨20手电把40钢管米200雨衣件40方木立方米5引水管米200编织袋个3000水泵台6草袋个200碎石立方米50发电机台1砂立方米50防毒面具套10轿车辆2钢材、砂、石等抢险物资在各工区整齐码放,其他小型机械材料库存放
所用材料、构件和设备应符合国家和行业标准的规定,以及设计要求,应具有出厂合格证和质量证明文件
施工中发现损坏和减少应及时更换和补充
保障部负责抢险物资日常管理及设备的日常养修,确保关键时刻保障到位
通讯联络体系见下表:2序号姓名单位联系电话1彭乃建中铁六局139115926602黄木
