人防门现场吊装根据现场实际情况和人防门自重的原因,宽度为1000㎜人防门将门框和门扇一次安装到位,对于宽度为4000㎜的人防门在绑扎地下三层墙体钢筋时先将门框安装到位,待墙体混凝土浇筑完毕、顶板未支模之前,将门扇吊至相对应的门框所在的空间内,以便于后期的安装
1、绑扎宽度为1000mm的密闭门整体吊装,宽度为4000mm的密闭门分体吊装,先吊装门框,在吊装门扇

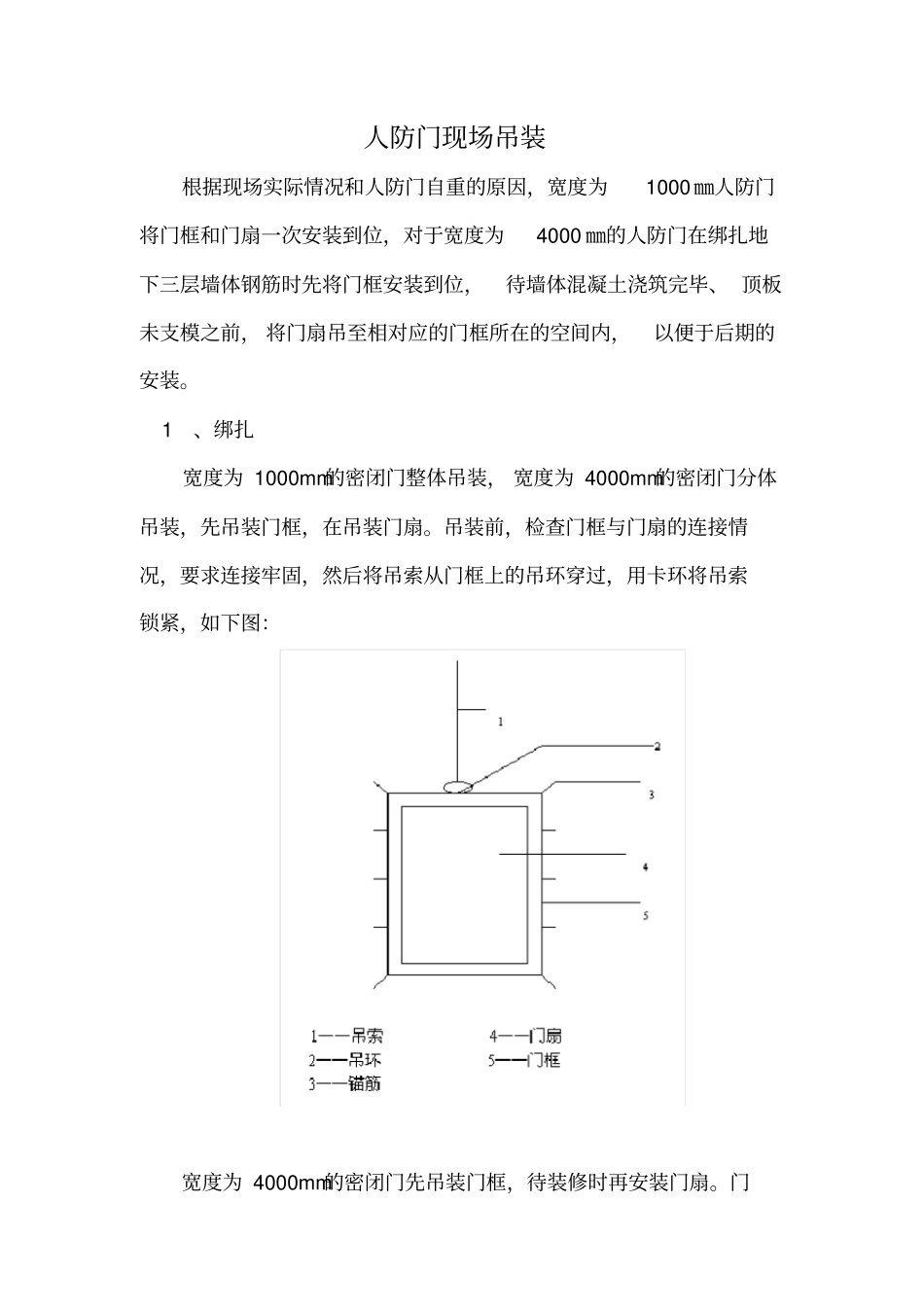

吊装前,检查门框与门扇的连接情况,要求连接牢固,然后将吊索从门框上的吊环穿过,用卡环将吊索锁紧,如下图:宽度为4000mm的密闭门先吊装门框,待装修时再安装门扇
门框吊装方法同上

2、起吊人防门最大重量约三吨,根据H3/36B塔吊起重性能表,完全满足起吊需要
H3/36B起重性能表如下:幅度(m)21
74045505560起重量(t)1265
6起吊前,必须试起吊,当确认无误后,方可正式起吊
起吊过程中,边起吊钩,边旋转塔臂
3、就位和临时固定人防门吊运至位置后,落钩,将人防门放到地面,并复查门框线后,将吊索松开,然后用大撬杠撬,稍用点力气就能撬动,将门框撬至位置线处,用硬木楔临时固定,用线坠调整门框的垂直度,然后将锚筋焊接在墙体筋上固定
4、校正人防门校正主要包括平面位置校正和垂直度校正,一般情况下,人防门的平面位置在安装时已校正好,所以,人防门校正主要是校正垂直度
校正垂直度主要采用敲打楔子法,在门框的立面、侧面分别挂线坠调整,敲打楔子,使立面、侧面的垂直度误差满足规范要求
5、最后固定人防门固定是将锚筋与墙体连接,然后浇筑混凝土使两者成为一个整体,为防止影响人防门的垂直度,支设墙体模板时,必须保证墙体模板的垂直度,浇筑混凝土时不能碰动人防门门框,在距人防门门框300mm处下棒振捣,保证混凝土振捣密实

6、后期安装宽度4000mm人防门门框就位,门扇吊至相对应门框所在空间,后期装修时,将门扇安
