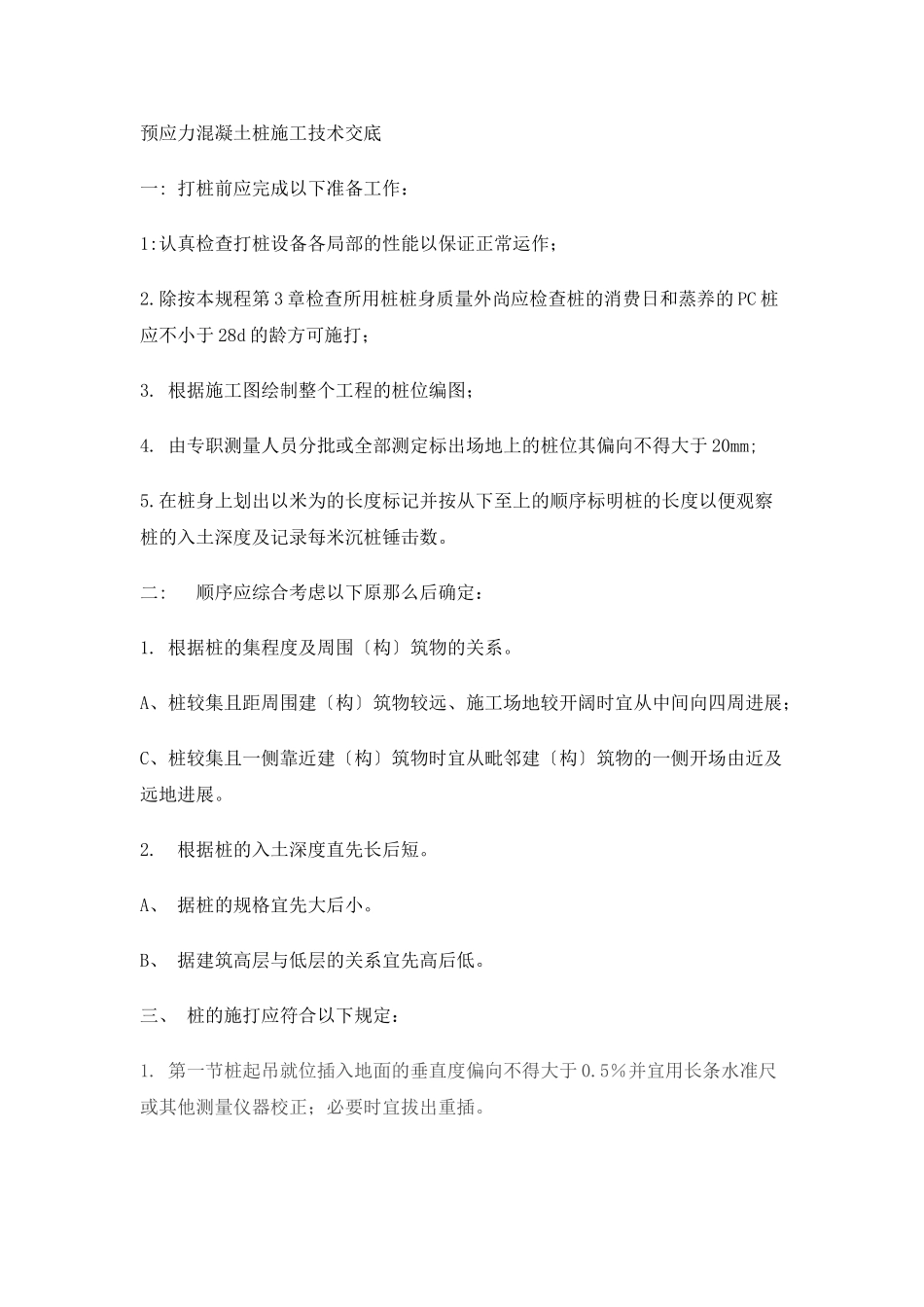

预应力混凝土桩施工技术交底一:打桩前应完成以下准备工作:1:认真检查打桩设备各局部的性能以保证正常运作;2
除按本规程第3章检查所用桩桩身质量外尚应检查桩的消费日和蒸养的PC桩应不小于28d的龄方可施打;3
根据施工图绘制整个工程的桩位编图;4
由专职测量人员分批或全部测定标出场地上的桩位其偏向不得大于20mm;5
在桩身上划出以米为的长度标记并按从下至上的顺序标明桩的长度以便观察桩的入土深度及记录每米沉桩锤击数
二:顺序应综合考虑以下原那么后确定:1
根据桩的集程度及周围〔构〕筑物的关系
A、桩较集且距周围建〔构〕筑物较远、施工场地较开阔时宜从中间向四周进展;C、桩较集且一侧靠近建〔构〕筑物时宜从毗邻建〔构〕筑物的一侧开场由近及远地进展
根据桩的入土深度直先长后短
A、据桩的规格宜先大后小
B、据建筑高层与低层的关系宜先高后低
三、桩的施打应符合以下规定:1
第一节桩起吊就位插入地面的垂直度偏向不得大于0
5%并宜用长条水准尺或其他测量仪器校正;必要时宜拔出重插
桩施打过程中桩锤、桩帽和桩身的中心线应重合
当桩身倾斜率超过0
8%时应找出原因并设法纠正;当桩尖进入硬土层后严禁用挪动桩架等强行回扳的纠偏
在较厚的粘土、粉质粘土层中施打桩不宜采用大流水打桩施工法宜将每根桩一次性连续打到底尽量减少中间休歇时间且尽可能防止在接近设计深度时进展接桩
群桩根底应从中心位置向外施打承台边缘桩宜待承台内其他打完并重新测定桩位后再插桩施打
打桩时应由专职记录员及时准确地填写桩施工记录表并经当班监理人员〔或建立代表〕验证签名方可作为有效施工记录

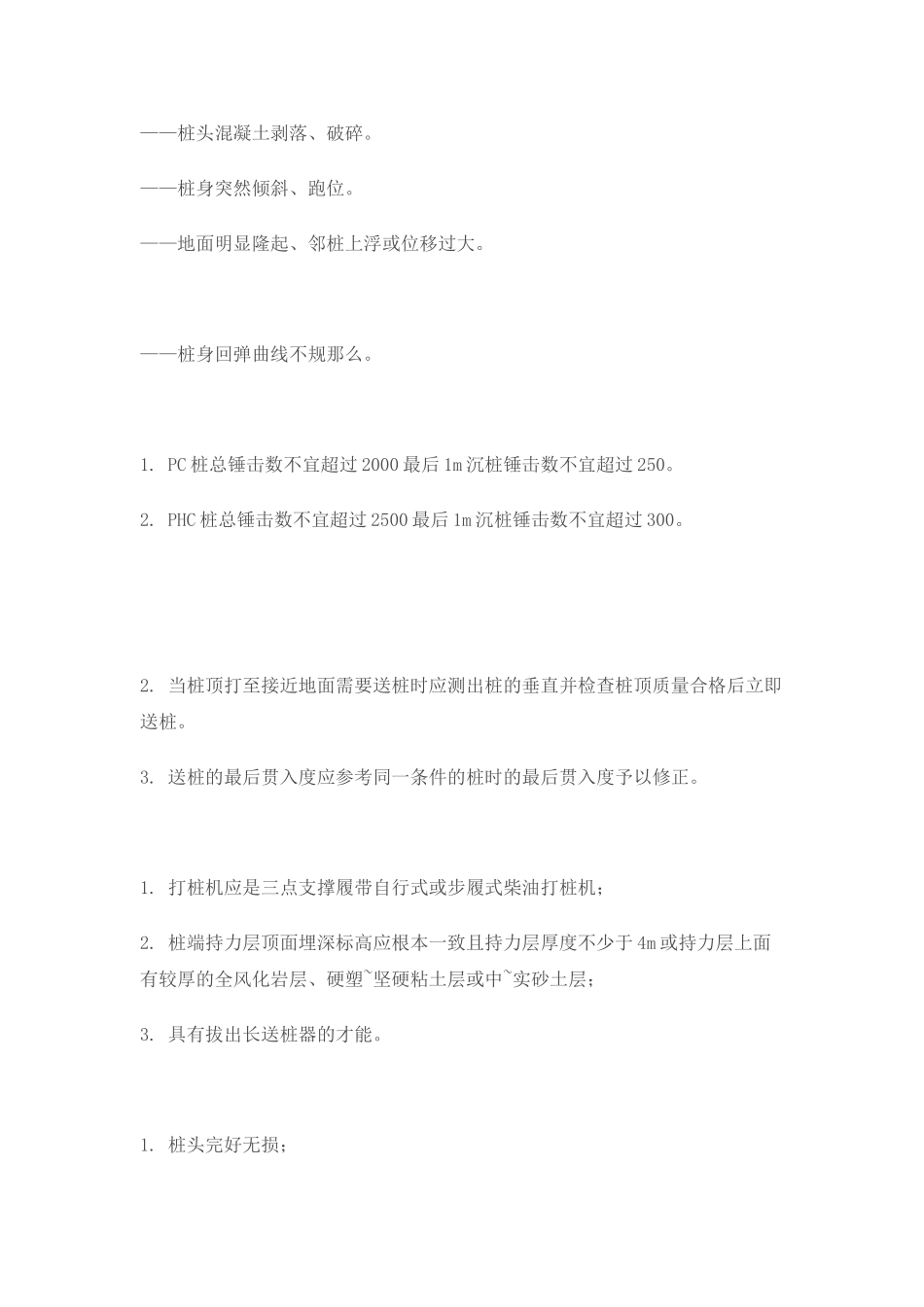

当桩需要接长时其入土局部桩段的桩头宜高出地面0
下节桩的桩头处宜设导向箍以方便上节桩就位
接桩时上下节桩段应保持顺直错位偏向不宜大于2mm

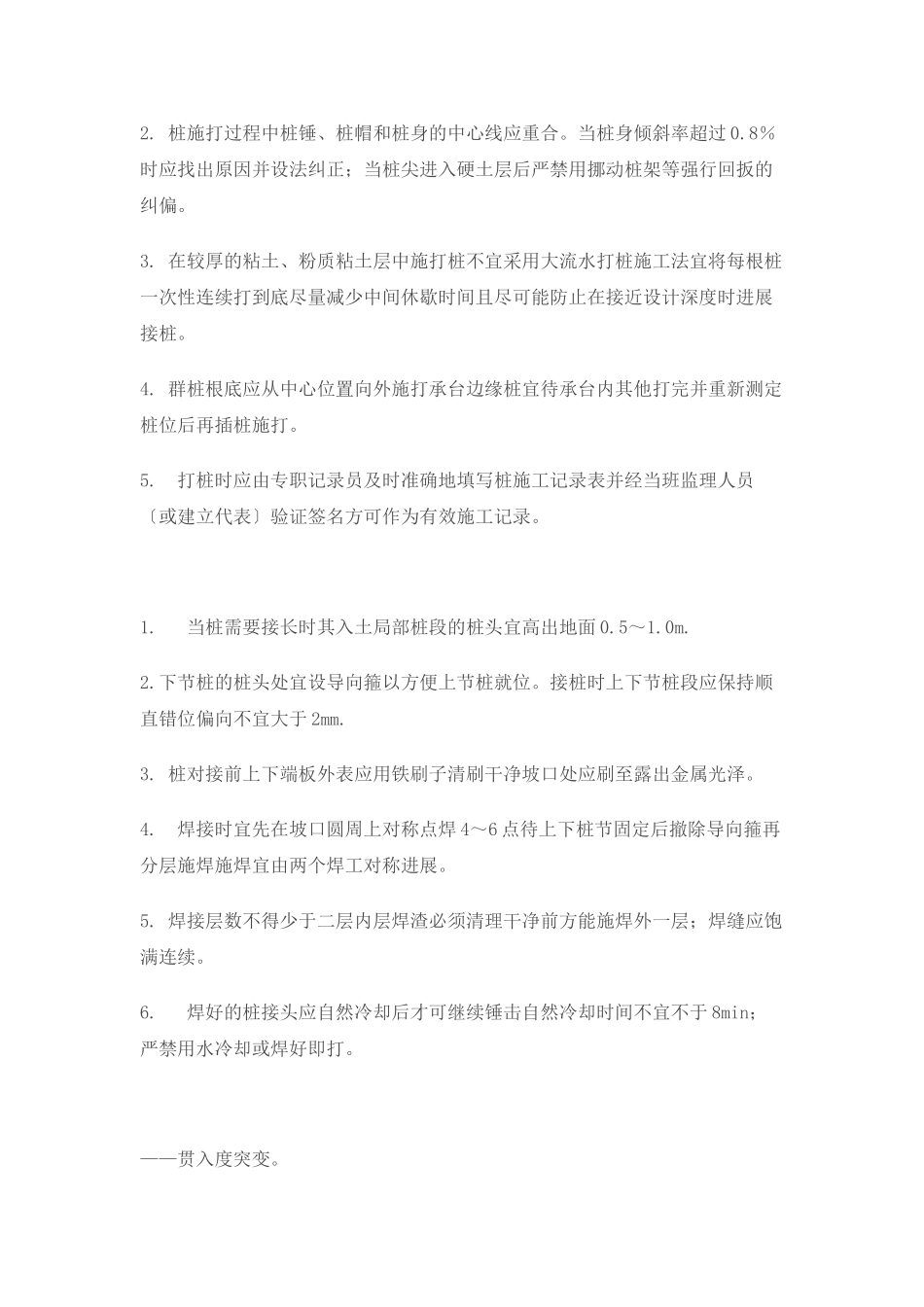

桩对接前上下端板外表应用铁刷子清刷干净坡口处应刷至露出金属光泽
