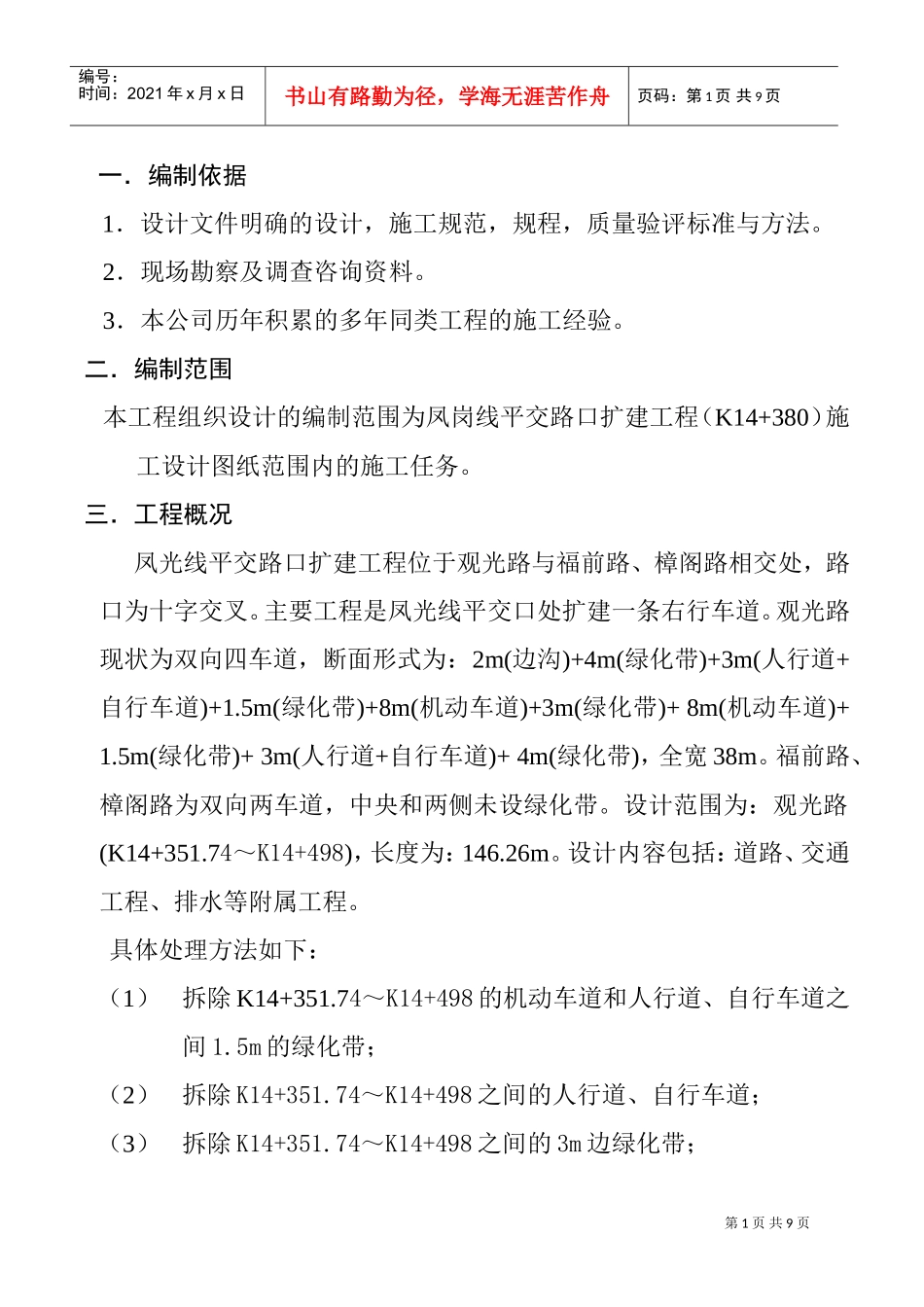

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页一.编制依据1.设计文件明确的设计,施工规范,规程,质量验评标准与方法
2.现场勘察及调查咨询资料
3.本公司历年积累的多年同类工程的施工经验
二.编制范围本工程组织设计的编制范围为凤岗线平交路口扩建工程(K14+380)施工设计图纸范围内的施工任务
三.工程概况凤光线平交路口扩建工程位于观光路与福前路、樟阁路相交处,路口为十字交叉
主要工程是凤光线平交口处扩建一条右行车道
观光路现状为双向四车道,断面形式为:2m(边沟)+4m(绿化带)+3m(人行道+自行车道)+1
5m(绿化带)+8m(机动车道)+3m(绿化带)+8m(机动车道)+1
5m(绿化带)+3m(人行道+自行车道)+4m(绿化带),全宽38m
福前路、樟阁路为双向两车道,中央和两侧未设绿化带
设计范围为:观光路(K14+351
74~K14+498),长度为:146
设计内容包括:道路、交通工程、排水等附属工程
具体处理方法如下:(1)拆除K14+351
74~K14+498的机动车道和人行道、自行车道之间1
5m的绿化带;(2)拆除K14+351
74~K14+498之间的人行道、自行车道;(3)拆除K14+351
74~K14+498之间的3m边绿化带;第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页(4)新建加宽车道、绿化带、人行道、自行车道、排水工程;(5)C35水泥混凝土(抗折5
