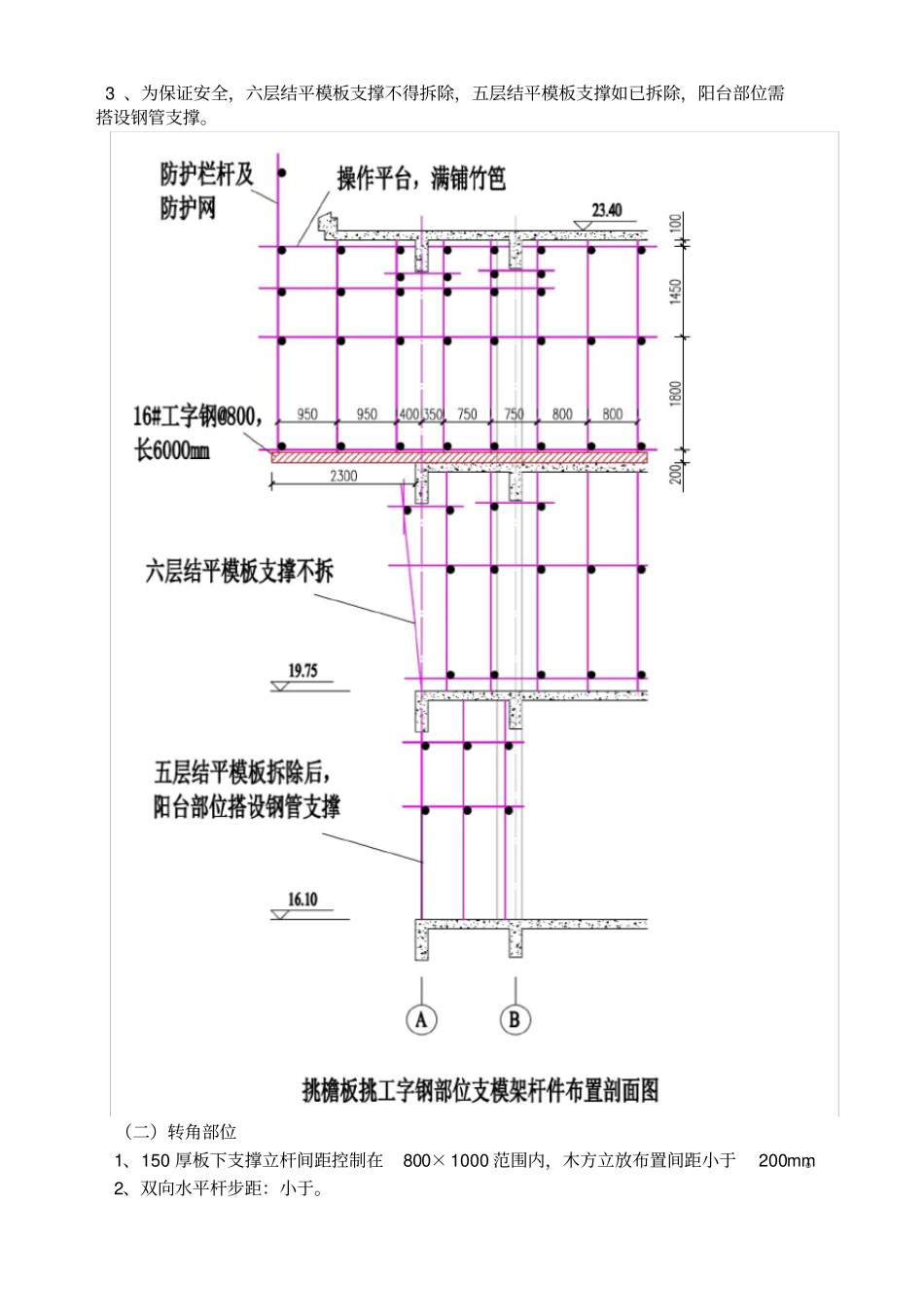

高支模板搭设施工方案一、工程结构概况:江苏省常州高级中学戚墅堰分校新建工程(宿舍楼一、食堂;宿舍楼二)位于常州市戚墅堰区刘国钧高等职业学校北侧、龙锦路南侧、华丰路东侧、韩区河西侧。宿舍楼一、食堂地上1~6层钢筋混凝土框架结构,平屋面,坡瓦屋檐,建筑总高度,一层层高,二至五层层高,六层层高,屋顶层层高,室内外高差为。基础型式柱下钢筋混凝土独立基础,墙下素混凝土条形基础。宿舍楼二地下1层,地上6层钢筋混凝土框架结构,平屋面,坡瓦屋檐,建筑总高度,地下室层高,一至五层层高,六层层高,屋顶层层高,室内外高差为。基础型式柱下钢筋混凝土柱墩筏板基础。本工程宿舍楼一、宿舍楼二屋檐四周设有挑檐,悬挑长度为,挑板结构标高,挑板厚度为150mm,板外侧翻边梁250×370,属于高大模板支撑。因建筑物四周脚手架已同主体同步施工搭设,脚手架上剪刀撑、钢竹笆、密目网都已布置到位,悬挑部位若搭设落地支模架,不仅影响美观,且搭设比较困难,亦影响工程进度。故此方案采用工字钢悬挑做主梁,考虑到转角部位荷载比较大,则转角部位搭设落地支模架,模架支撑于:素土夯实+100厚碎石垫层+100厚C15混凝土上。二、模板支撑立杆布置原则:安全可靠便于施工高大模板搭设方案,选取宿舍楼一屋面檐口挑板典型区域为单元编制,宿舍楼二屋面挑檐区域类似构件,均按方案分类构件搭设参数进行搭设施工。支模搭设需安排专业架子工,按方案搭设参数弹线定位后搭设,确保水平杆件双向贯通形成整体。混凝土浇筑采用移动泵送布料,框架柱必须先行浇筑至梁底(设施工缝),结平梁板混凝土浇筑从内向外侧方向浇筑。后附验算按最不利构件搭设参数:150厚板、250×370梁、悬挑主梁。三、编制依据:1.《建筑施工模板安全技术规范》JGJ162-20082.《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20113.江苏省常州高级中学戚墅堰分校新建工程《结构施工图》4.《江苏省建筑安装工程施工技术操作规程-混凝土结构工程》DGJ32/J30-20065.《建筑结构静力计算手册》;《施工手册》(第四版);6.《建筑施工高处作业安全技术规范》JGJ80-917.《危险性较大的分部分项工程安全管理办法》建设部87号文8.荷载标准值及分项系数序号名称荷载分项系数1楼板木模自重(包括梁模)m2/2混凝土自重24kN/m3/3框架梁钢筋自重m3/4楼板钢筋自重m3/5振捣荷载计算水平面荷载m2计算垂直面荷载m26施工荷载计算底模及小横杆时kN/m2(以集中荷载验算,取大值)计算大横杆时kN/m2计算立杆及其他支承构件kN/m29.荷载组合项次项目荷载组合计算承载能力验算刚度1平板及薄壳模板及支架①+②+③+④①+②+③2梁和拱模板的底板及支架①+②+③+⑤①+②+③3梁、拱、柱、墙的侧面模板⑤+⑥⑥10.材料计算参数材料规格性能指标参数钢管Q235钢,?48×抗弯强度设计值:fm=205N/mm2截面积:A=;惯性矩:I=截面模量:W=;弹性模量:E=×105N/mm2模板15厚复合多层板顺纹抗压:fc=mm2;顺纹抗剪:fv=mm2弹性模量:E=4500N/mm2;松木的重力密度5kN/m3木方40×90松木顺纹抗压:fc=mm2;顺纹抗剪:fv=mm2顺纹抗拉:ft=mm2;抗弯:fm=13N/mm2弹性模量:E=9000N/mm2;松木的重力密度5kN/m3工字钢国标#16f=215N/mm2扣件单扣件承载力[N]=8000N双扣件承载力[N]=12000N四、搭设技术参数:(一)普通悬挑部位1、在六层楼面处,埋设ф16圆钢压环,布置长的16#国标工字钢挑梁,悬挑,内锚,挑梁间距为800mm左右,然后在工字钢挑梁上直接搭设支模架立杆,支模架立杆间排距均为950mm,步距为1800mm。2、压环设置,压环采用Φ16圆钢,共设置3道,第一道为定位压环,在离建筑物外包100mm处设置;第二道、第三道为受力压环(其中第二道为备用压环),第三道压环距工字钢末端200mm处设置,第二道距第三道500mm设置,当第三道受力压环破坏后(预埋不当、受外力破坏等),第二道受力压环受力作业。3、为保证安全,六层结平模板支撑不得拆除,五层结平模板支撑如已拆除,阳台部位需搭设钢管支撑。(二)转角部位1、150厚板下支撑立杆间距控制在800×1000范围内,木方立放布置间距小于200mm。2、双向水平杆步距:小于。五、模板支撑搭设安全技术要求...
