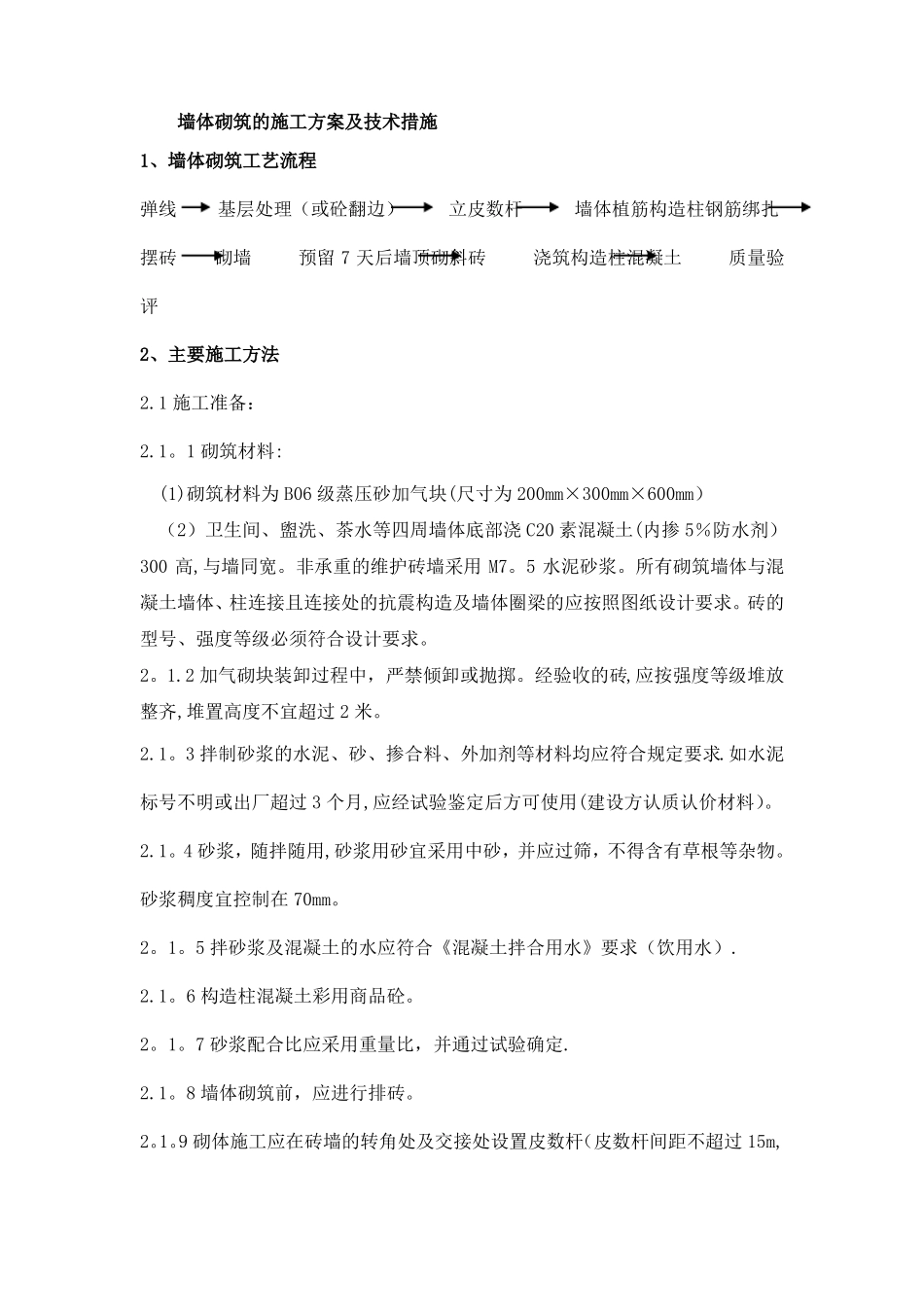

墙体砌筑的施工方案及技术措施1、墙体砌筑工艺流程弹线基层处理(或砼翻边)立皮数杆墙体植筋构造柱钢筋绑扎摆砖砌墙预留7天后墙顶砌斜砖浇筑构造柱混凝土质量验评2、主要施工方法2
1施工准备:2
1砌筑材料:(1)砌筑材料为B06级蒸压砂加气块(尺寸为200mm×300mm×600mm)(2)卫生间、盥洗、茶水等四周墙体底部浇C20素混凝土(内掺5%防水剂)300高,与墙同宽
非承重的维护砖墙采用M7
所有砌筑墙体与混凝土墙体、柱连接且连接处的抗震构造及墙体圈梁的应按照图纸设计要求
砖的型号、强度等级必须符合设计要求
2加气砌块装卸过程中,严禁倾卸或抛掷
经验收的砖,应按强度等级堆放整齐,堆置高度不宜超过2米
3拌制砂浆的水泥、砂、掺合料、外加剂等材料均应符合规定要求
如水泥标号不明或出厂超过3个月,应经试验鉴定后方可使用(建设方认质认价材料)
4砂浆,随拌随用,砂浆用砂宜采用中砂,并应过筛,不得含有草根等杂物
砂浆稠度宜控制在70mm
5拌砂浆及混凝土的水应符合《混凝土拌合用水》要求(饮用水)
6构造柱混凝土彩用商品砼
7砂浆配合比应采用重量比,并通过试验确定
8墙体砌筑前,应进行排砖

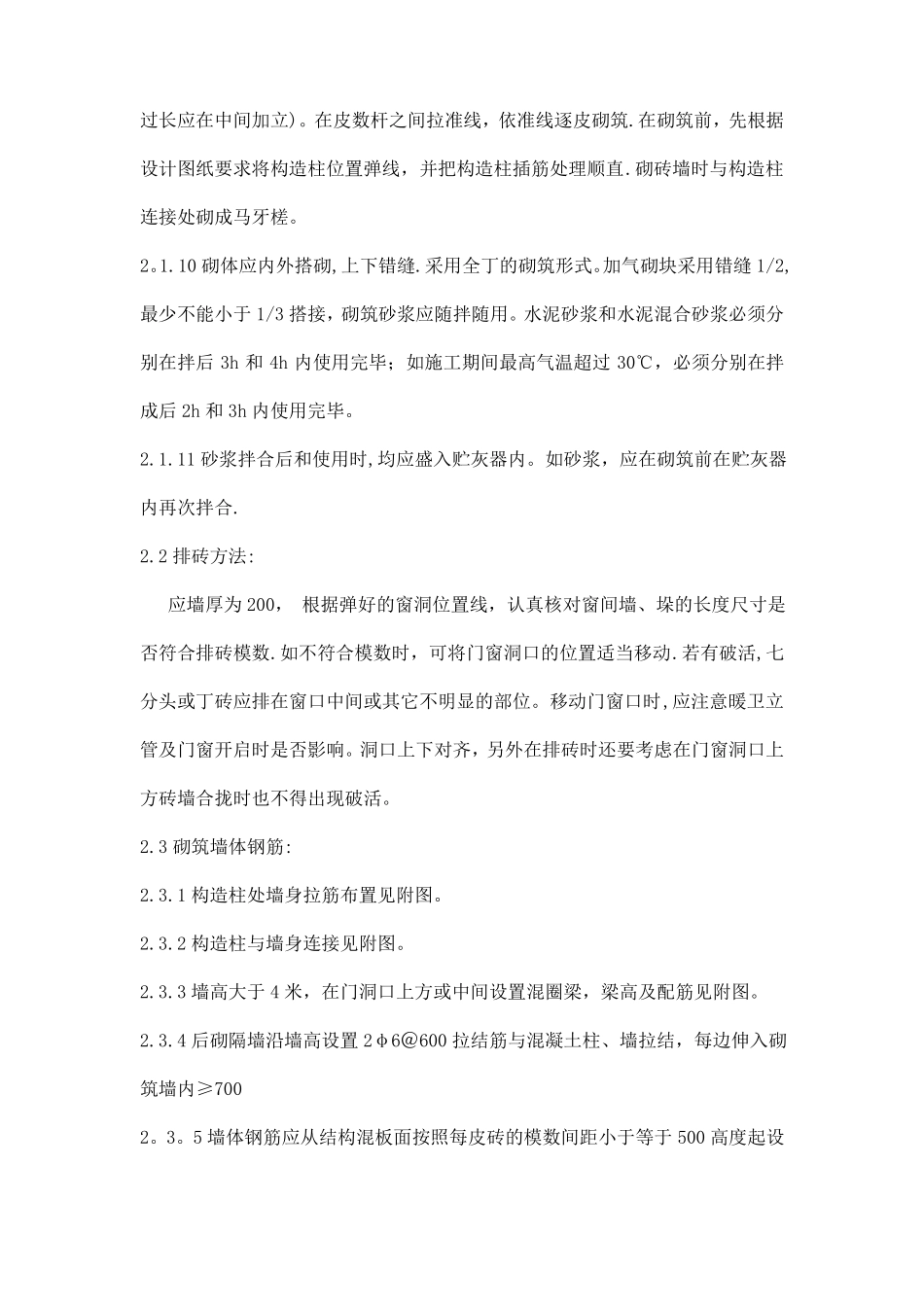

9砌体施工应在砖墙的转角处及交接处设置皮数杆(皮数杆间距不超过15m,过长应在中间加立)
在皮数杆之间拉准线,依准线逐皮砌筑
在砌筑前,先根据设计图纸要求将构造柱位置弹线,并把构造柱插筋处理顺直
砌砖墙时与构造柱连接处砌成马牙槎
10砌体应内外搭砌,上下错缝
采用全丁的砌筑形式
加气砌块采用错缝1/2,最少不能小于1/3搭接,砌筑砂浆应随拌随用
水泥砂浆和水泥混合砂浆必须分别在拌后3h和4h内使用完毕;如施工期间最高气温超过30℃,必须分别在拌成后2h和3h内使用完毕

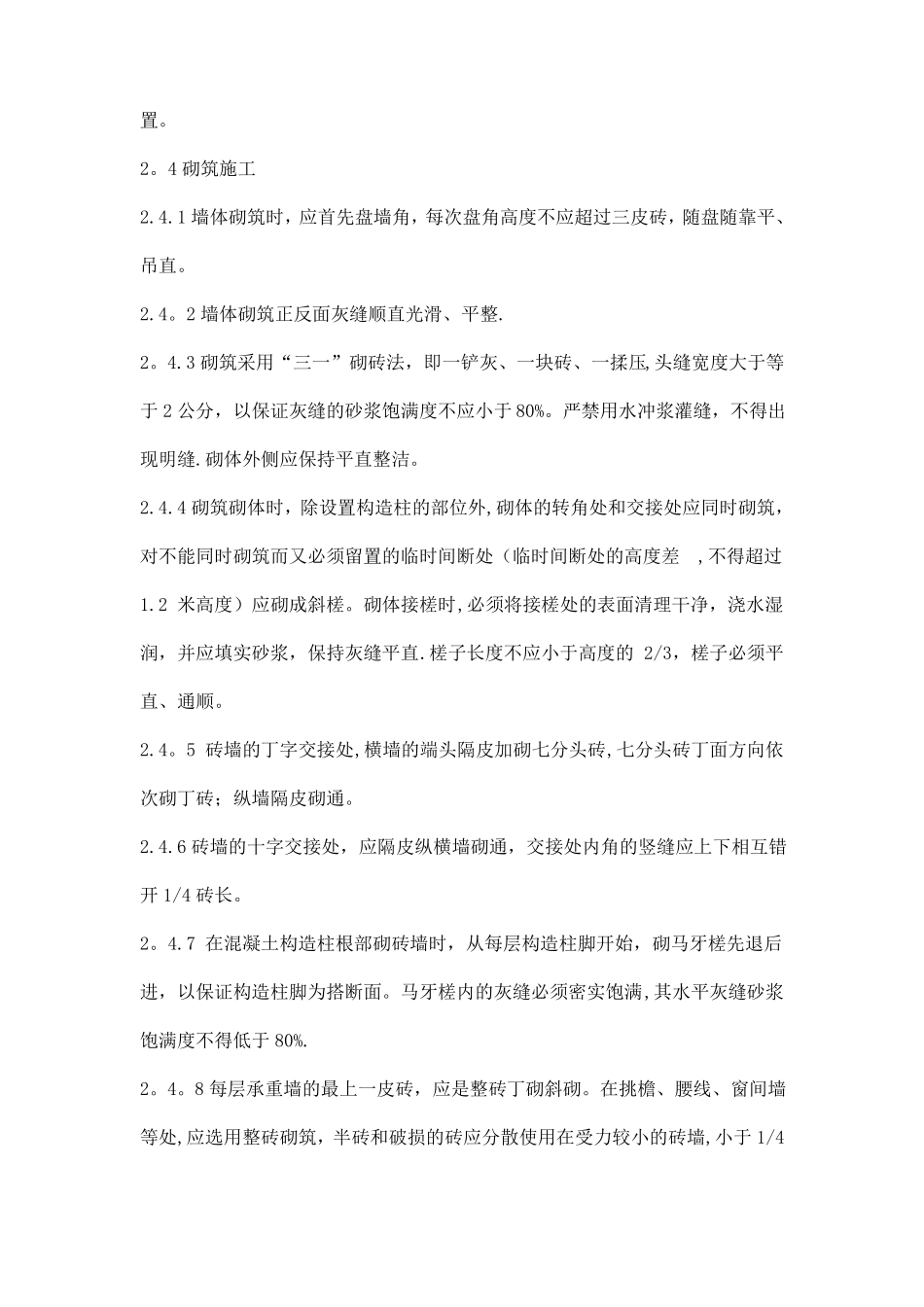

11砂浆拌合后和使用时,均应盛入
