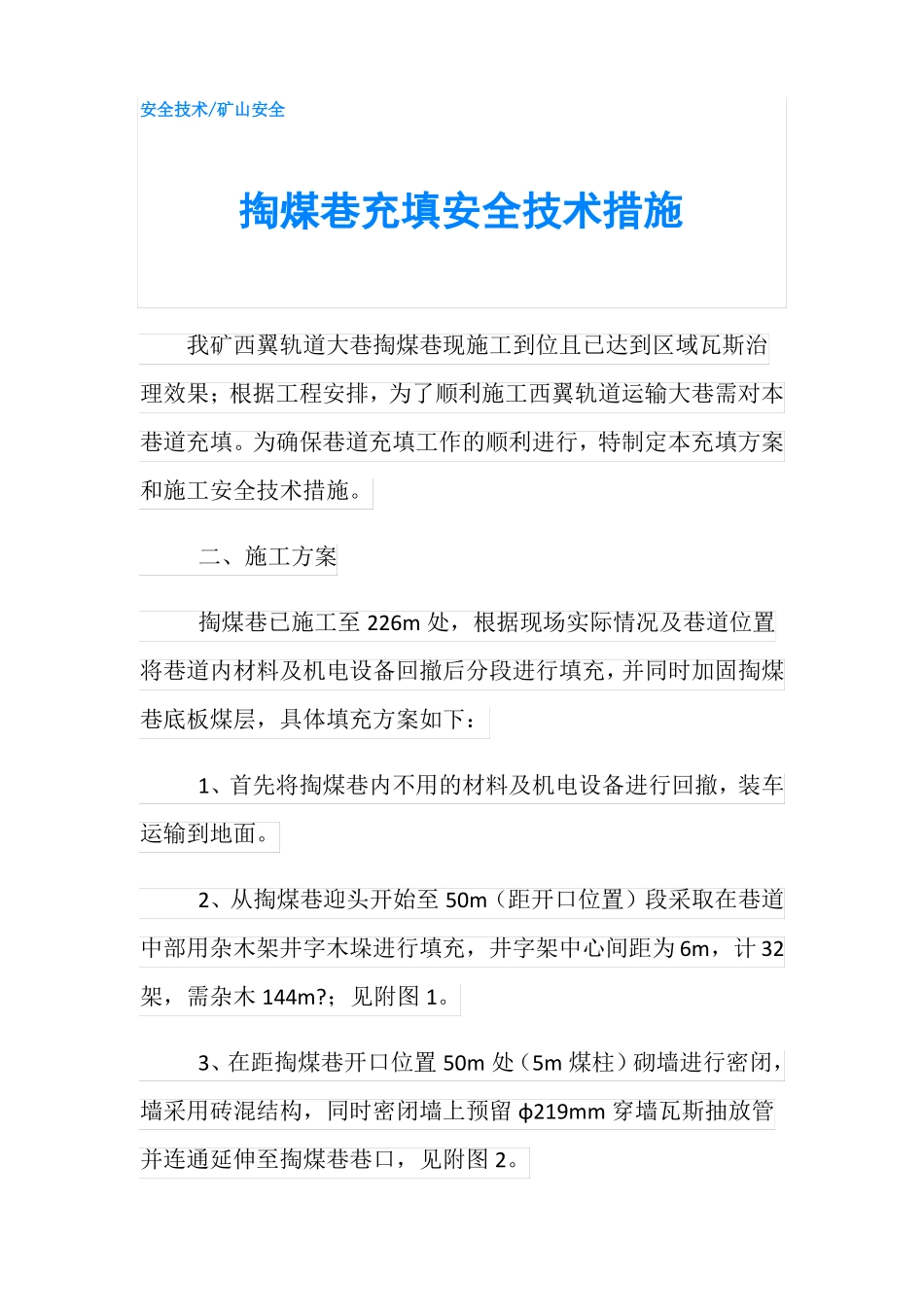

安全技术/矿山安全掏煤巷充填安全技术措施我矿西翼轨道大巷掏煤巷现施工到位且已达到区域瓦斯治理效果;根据工程安排,为了顺利施工西翼轨道运输大巷需对本巷道充填
为确保巷道充填工作的顺利进行,特制定本充填方案和施工安全技术措施
二、施工方案掏煤巷已施工至226m处,根据现场实际情况及巷道位置将巷道内材料及机电设备回撤后分段进行填充,并同时加固掏煤巷底板煤层,具体填充方案如下:1、首先将掏煤巷内不用的材料及机电设备进行回撤,装车运输到地面
2、从掏煤巷迎头开始至50m(距开口位置)段采取在巷道中部用杂木架井字木垛进行填充,井字架中心间距为6m,计32架,需杂木144m
3、在距掏煤巷开口位置50m处(5m煤柱)砌墙进行密闭,墙采用砖混结构,同时密闭墙上预留φ219mm穿墙瓦斯抽放管并连通延伸至掏煤巷巷口,见附图2

4、50m至19m段采取打木垛和木垛下面铺设4根22kg道轨且每根道轨用钢丝绳配合锚杆加工的U型卡吊挂在掏煤巷顶板上进行加强支护填充,木垛中心间距为3m,计10架,需杂木45方
木垛充填过程中同时进行分段隔离注艾沃赛芙,分段距离为7
5m,用编织袋装炉渣或黄土码放成垛进行隔离,然后进行充填艾沃赛芙,共需艾沃赛芙约20吨,见附图3
表1:材料明细表材料名称单位数量元/吨或m
金额合计工期备注杂木m
200700175000533503
2木楔子块5002
61300轨道吨0
5440802203
2艾沃赛芙吨2019500390000三、木垛施工要求1、施工前先将巷道平整并清好安全退路;2、施工前要先敲帮问顶,处理顶板活矸,防止掉落伤人;3、打木垛时必须从里向外逐步打设且打设在巷道中部;4、木垛间距以充填方案为准,整段加固需要打设42个木垛;5、打设木垛呈井字型(3000×3000mm);6、木垛必须打正、打直、打牢,在不接顶处用木茬、托板必须将顶背好、背牢,确
