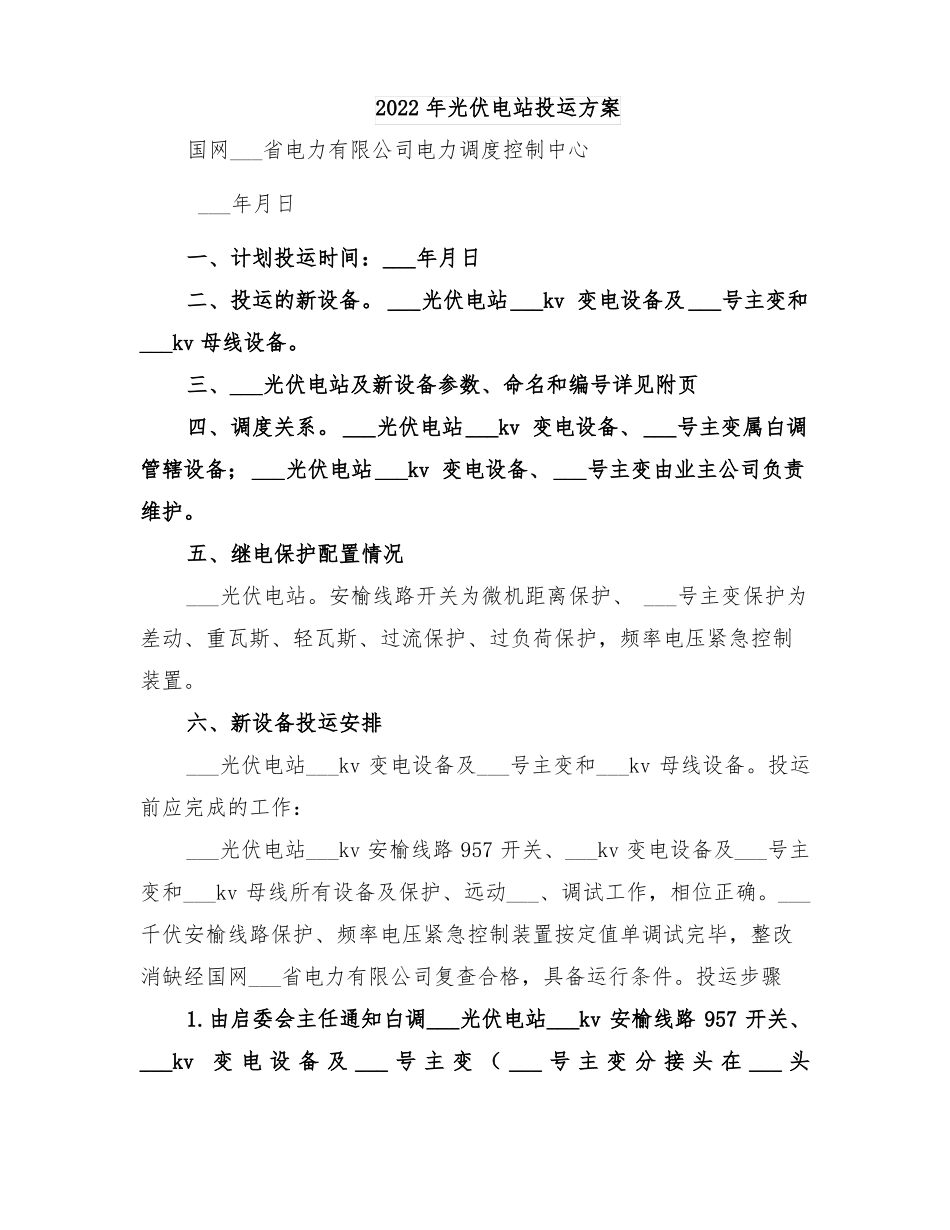

2022年光伏电站投运方案国网___省电力有限公司电力调度控制中心___年月日一、计划投运时间:___年月日二、投运的新设备
___光伏电站___kv变电设备及___号主变和___kv母线设备
三、___光伏电站及新设备参数、命名和编号详见附页四、调度关系
___光伏电站___kv变电设备、___号主变属白调管辖设备;___光伏电站___kv变电设备、___号主变由业主公司负责维护
五、继电保护配置情况___光伏电站
安榆线路开关为微机距离保护、___号主变保护为差动、重瓦斯、轻瓦斯、过流保护、过负荷保护,频率电压紧急控制装置
六、新设备投运安排___光伏电站___kv变电设备及___号主变和___kv母线设备
投运前应完成的工作:___光伏电站___kv安榆线路957开关、___kv变电设备及___号主变和___kv母线所有设备及保护、远动___、调试工作,相位正确

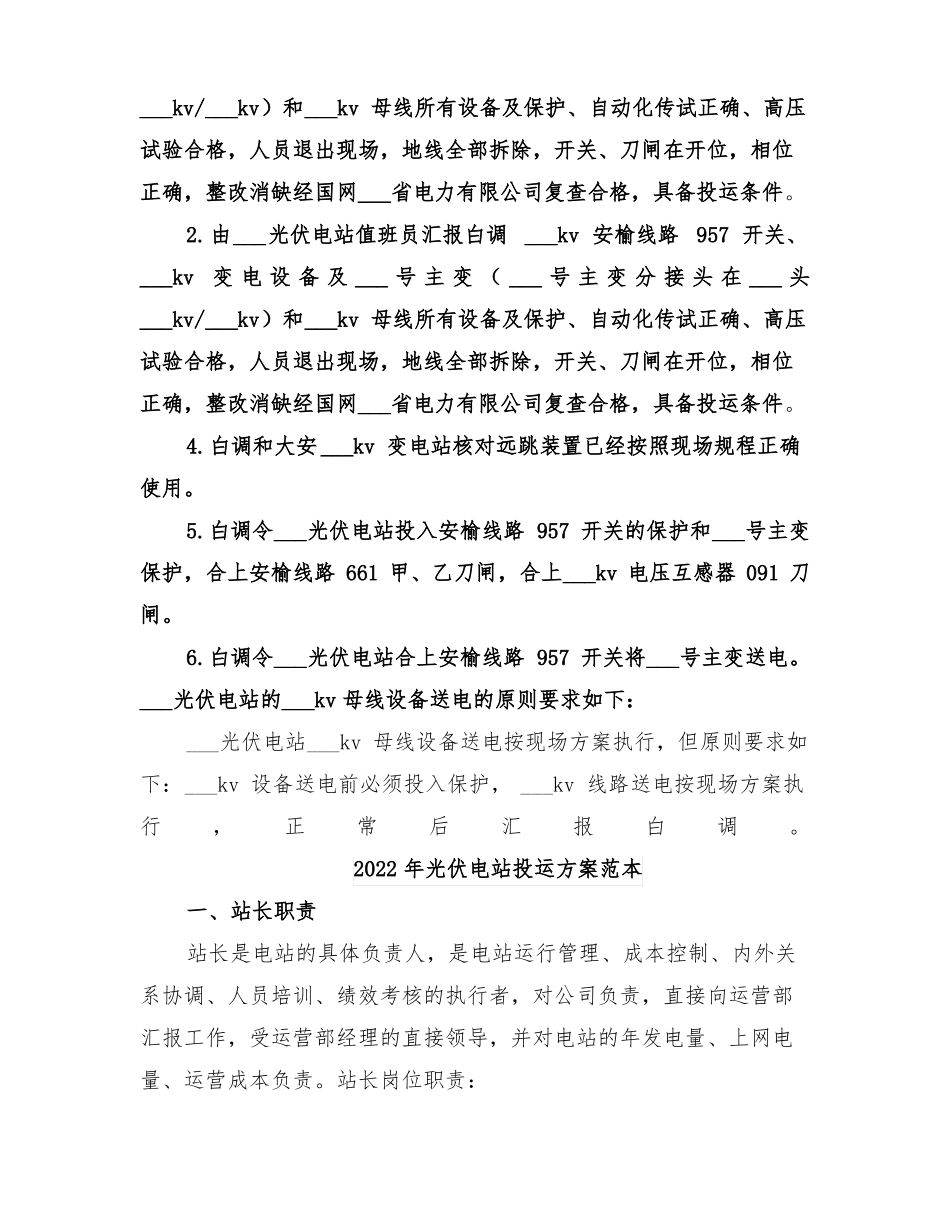

___千伏安榆线路保护、频率电压紧急控制装置按定值单调试完毕,整改消缺经国网___省电力有限公司复查合格,具备运行条件
由启委会主任通知白调___光伏电站___kv安榆线路957开关、___kv变电设备及___号主变(___号主变分接头在___头___kv/___kv)和___kv母线所有设备及保护、自动化传试正确、高压试验合格,人员退出现场,地线全部拆除,开关、刀闸在开位,相位正确,整改消缺经国网___省电力有限公司复查合格,具备投运条件
由___光伏电站值班员汇报白调___kv安榆线路957开关、___kv变电设备及___号主变(___号主变分接头在___头___kv/___kv)和___kv母线所有设备及保护、自动化传试正确、高压试验合格,人员退出现场,地线全部拆除,开关、刀闸在开位,相位正确,整改消缺经国网___省电力有限公司复查合格,具备投运条件
白调和大安___kv变电站核对远
