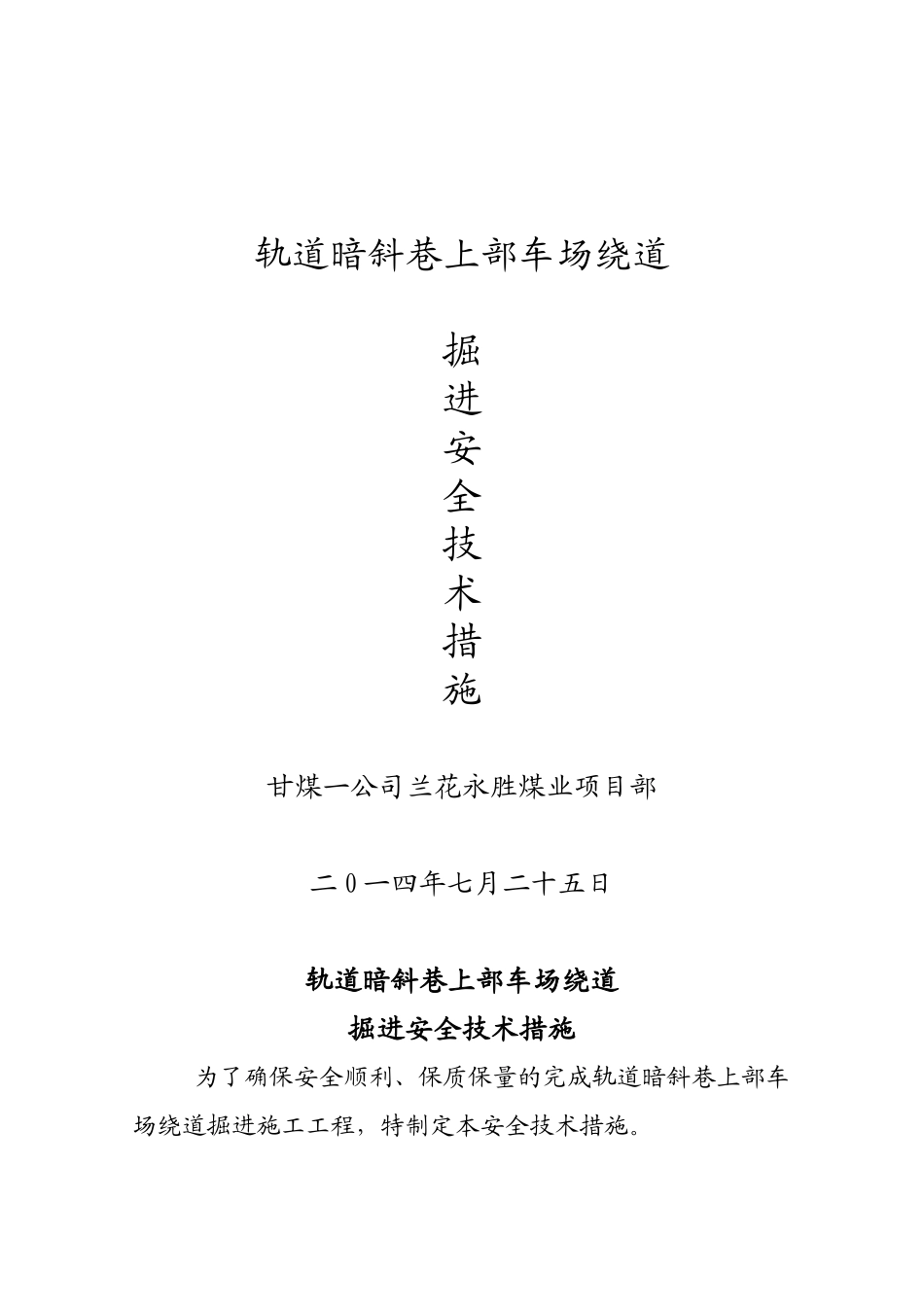

轨道暗斜巷上部车场绕道掘进安全技术措施甘煤一公司兰花永胜煤业项目部二0一四年七月二十五日轨道暗斜巷上部车场绕道掘进安全技术措施为了确保安全顺利、保质保量的完成轨道暗斜巷上部车场绕道掘进施工工程,特制定本安全技术措施

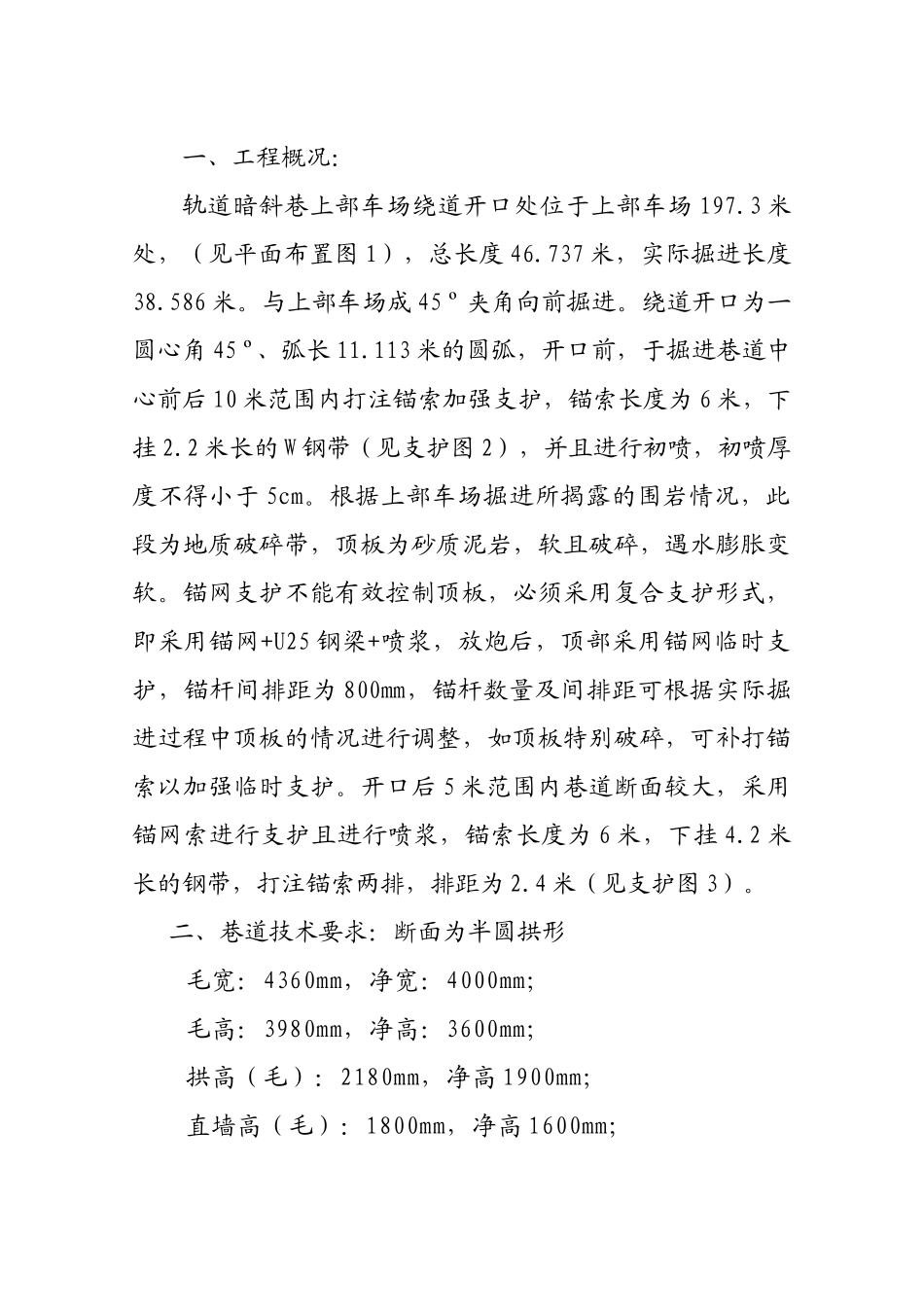

一、工程概况:轨道暗斜巷上部车场绕道开口处位于上部车场197
3米处,(见平面布置图1),总长度46
737米,实际掘进长度38
与上部车场成45º夹角向前掘进
绕道开口为一圆心角45º、弧长11
113米的圆弧,开口前,于掘进巷道中心前后10米范围内打注锚索加强支护,锚索长度为6米,下挂2
2米长的W钢带(见支护图2),并且进行初喷,初喷厚度不得小于5cm
根据上部车场掘进所揭露的围岩情况,此段为地质破碎带,顶板为砂质泥岩,软且破碎,遇水膨胀变软
锚网支护不能有效控制顶板,必须采用复合支护形式,即采用锚网+U25钢梁+喷浆,放炮后,顶部采用锚网临时支护,锚杆间排距为800mm,锚杆数量及间排距可根据实际掘进过程中顶板的情况进行调整,如顶板特别破碎,可补打锚索以加强临时支护
开口后5米范围内巷道断面较大,采用锚网索进行支护且进行喷浆,锚索长度为6米,下挂4
2米长的钢带,打注锚索两排,排距为2
4米(见支护图3)

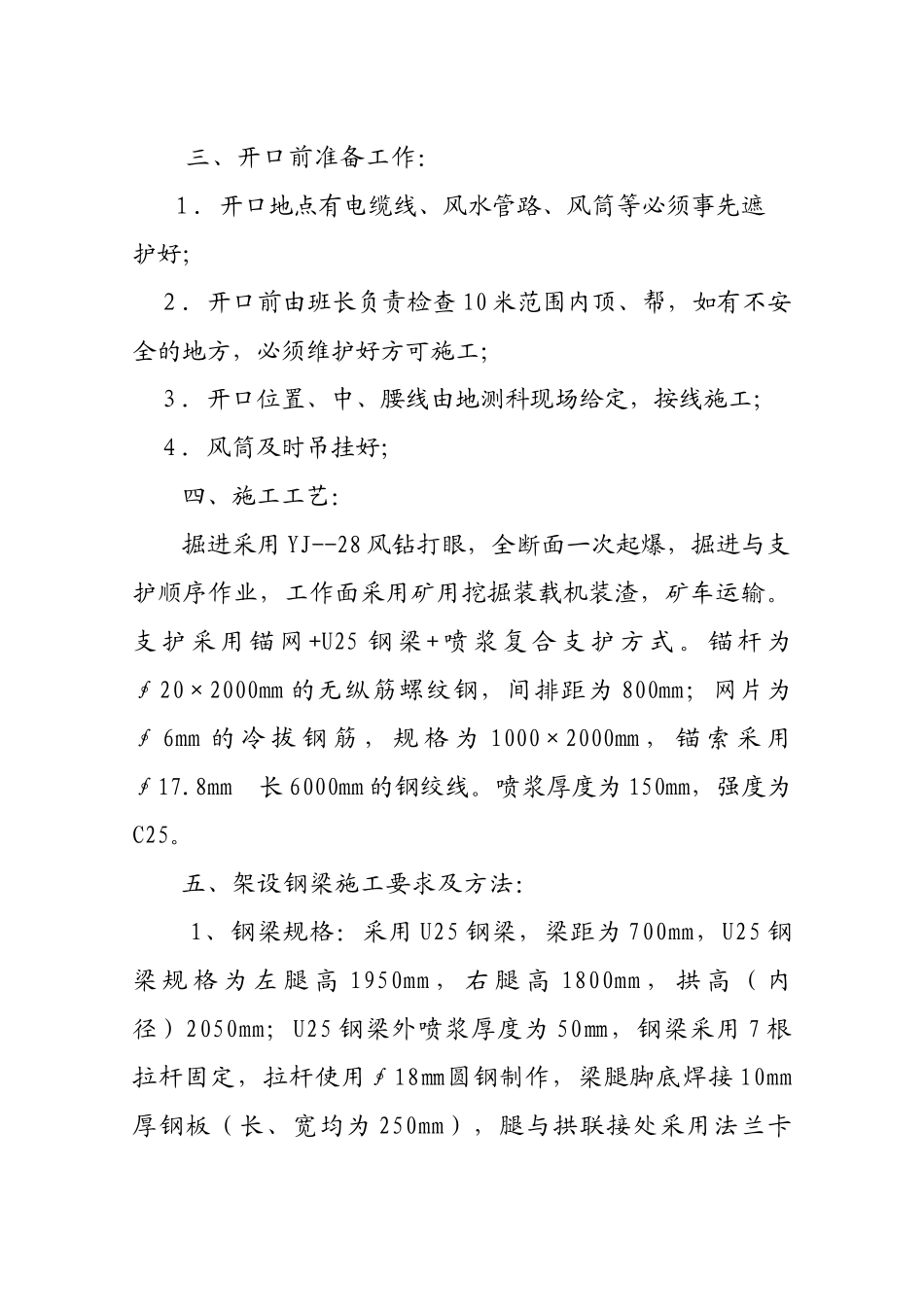

二、巷道技术要求:断面为半圆拱形毛宽:4360mm,净宽:4000mm;毛高:3980mm,净高:3600mm;拱高(毛):2180mm,净高1900mm;直墙高(毛):1800mm,净高1600mm;三、开口前准备工作:1.开口地点有电缆线、风水管路、风筒等必须事先遮护好;2.开口前由班长负责检查10米范围内顶、帮,如有不安全的地方,必须维护好方可施工;3.开口位置、中、腰线由地测科现场给定,按线施工;4.风筒及时吊挂好;四、施工工艺:掘进采用YJ--28风钻打眼,全断面一次起爆,掘进与支护顺序作业,工作面采用矿用挖掘装载机装渣,矿车运输
