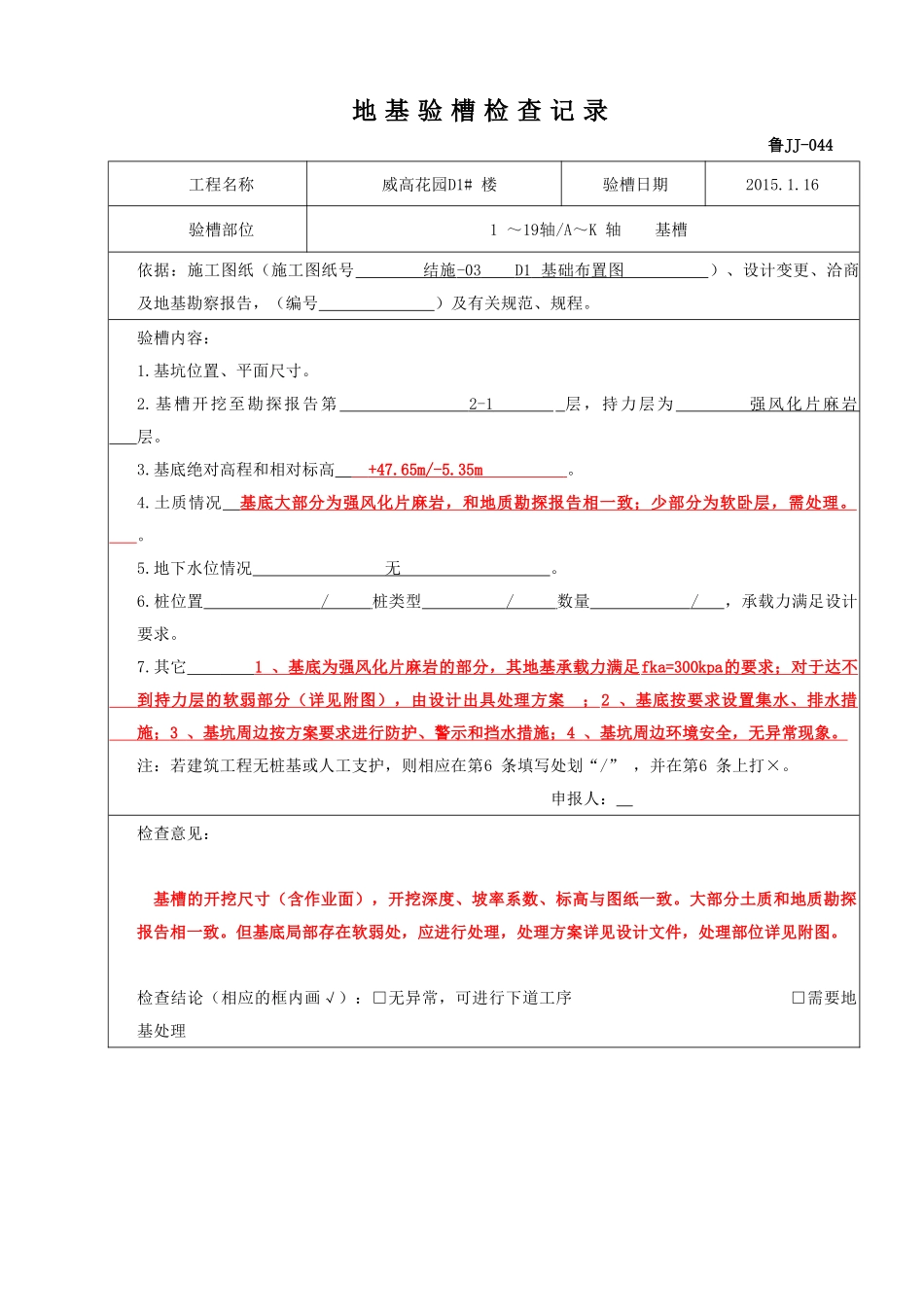

地基验槽检查记录鲁JJ-044工程名称威高花园D1#楼验槽日期2015
16验槽部位1~19轴/A~K轴基槽依据:施工图纸(施工图纸号结施-03D1基础布置图)、设计变更、洽商及地基勘察报告,(编号)及有关规范、规程
验槽内容:1
基坑位置、平面尺寸
基槽开挖至勘探报告第2-1层,持力层为强风化片麻岩层
基底绝对高程和相对标高+47
65m/-5
土质情况基底大部分为强风化片麻岩,和地质勘探报告相一致;少部分为软卧层,需处理
地下水位情况无
桩位置/桩类型/数量/,承载力满足设计要求
其它1、基底为强风化片麻岩的部分,其地基承载力满足fka=300kpa的要求;对于达不到持力层的软弱部分(详见附图),由设计出具处理方案;2、基底按要求设置集水、排水措施;3、基坑周边按方案要求进行防护、警示和挡水措施;4、基坑周边环境安全,无异常现象
注:若建筑工程无桩基或人工支护,则相应在第6条填写处划“/”,并在第6条上打×
申报人:检查意见:基槽的开挖尺寸(含作业面),开挖深度、坡率系数、标高与图纸一致
大部分土质和地质勘探报告相一致
但基底局部存在软弱处,应进行处理,处理方案详见设计文件,处理部位详见附图

检查结论(相应的框内画√):□无异常,可进行下道工序□需要地基处理施工单位质量检查员:项目技术(专业)负责人:项目经理:年月日监理︵建设︶单位总监理工程师:(建设单位项目专业负责人)年月日设计单位项目(专业)负责人:年月日勘察单位项目负责人:年月日山东省建设工程质量监督总站监制一、基坑验槽注意事项:①根据图纸检查基槽的开挖尺寸、槽底深度、坡率系数;检查是否与设计图纸相符,开挖深度是否符合设计要求;②仔细观察槽壁、槽底土质类型、均匀程度和有关异常土质是否存在,核对基坑土质及地下水情况是否与勘察报告相符;③检查基槽边坡边缘与附近建筑物的距离,基坑开
