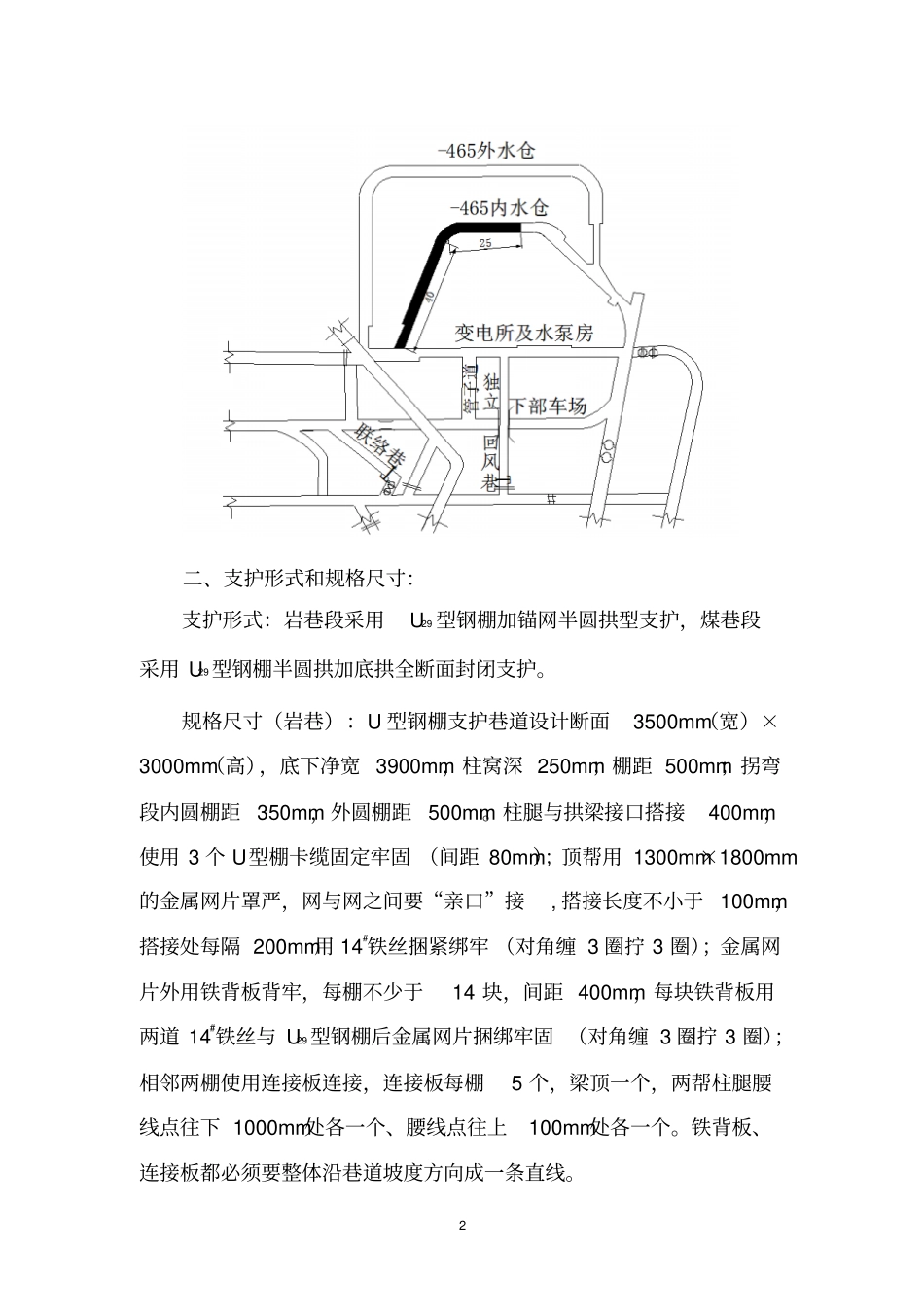

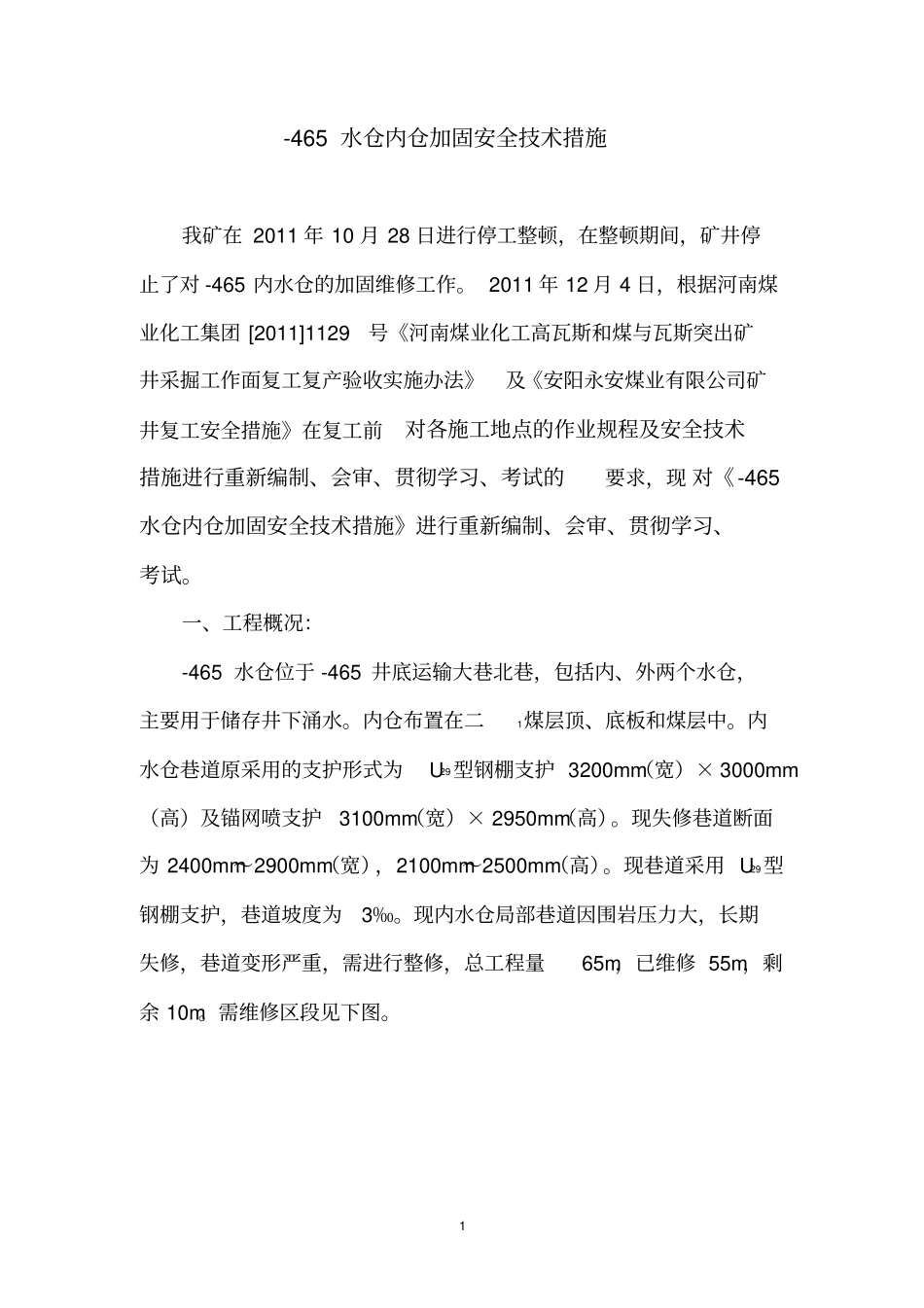

1-465水仓内仓加固安全技术措施我矿在2011年10月28日进行停工整顿,在整顿期间,矿井停止了对-465内水仓的加固维修工作。2011年12月4日,根据河南煤业化工集团[2011]1129号《河南煤业化工高瓦斯和煤与瓦斯突出矿井采掘工作面复工复产验收实施办法》及《安阳永安煤业有限公司矿井复工安全措施》在复工前对各施工地点的作业规程及安全技术措施进行重新编制、会审、贯彻学习、考试的要求,现对《-465水仓内仓加固安全技术措施》进行重新编制、会审、贯彻学习、考试。一、工程概况:-465水仓位于-465井底运输大巷北巷,包括内、外两个水仓,主要用于储存井下涌水。内仓布置在二1煤层顶、底板和煤层中。内水仓巷道原采用的支护形式为U29型钢棚支护3200mm(宽)×3000mm(高)及锚网喷支护3100mm(宽)×2950mm(高)。现失修巷道断面为2400mm~2900mm(宽),2100mm~2500mm(高)。现巷道采用U29型钢棚支护,巷道坡度为3‰。现内水仓局部巷道因围岩压力大,长期失修,巷道变形严重,需进行整修,总工程量65m,已维修55m,剩余10m。需维修区段见下图。2二、支护形式和规格尺寸:支护形式:岩巷段采用U29型钢棚加锚网半圆拱型支护,煤巷段采用U29型钢棚半圆拱加底拱全断面封闭支护。规格尺寸(岩巷):U型钢棚支护巷道设计断面3500mm(宽)×3000mm(高),底下净宽3900mm,柱窝深250mm;棚距500mm;拐弯段内圆棚距350mm,外圆棚距500mm。柱腿与拱梁接口搭接400mm,使用3个U型棚卡缆固定牢固(间距80mm);顶帮用1300mm×1800mm的金属网片罩严,网与网之间要“亲口”接,搭接长度不小于100mm,搭接处每隔200mm用14#铁丝捆紧绑牢(对角缠3圈拧3圈);金属网片外用铁背板背牢,每棚不少于14块,间距400mm,每块铁背板用两道14#铁丝与U29型钢棚后金属网片捆绑牢固(对角缠3圈拧3圈);相邻两棚使用连接板连接,连接板每棚5个,梁顶一个,两帮柱腿腰线点往下1000mm处各一个、腰线点往上100mm处各一个。铁背板、连接板都必须要整体沿巷道坡度方向成一条直线。3锚网支护,锚杆间排距800mm×500mm,采用φ20mm×2000mm高强树脂锚杆和1300mm×1800mm金属网片。锚固剂型号为MSK2335。锚杆支护与U型钢棚成交错布置(见附图一)。施工过程中岩巷段先进行全断面锚杆支护布置后,然后进行架棚。锚杆支护与U型钢棚成交错布置。(详见附图一)。规格尺寸(煤巷):断面设计3500mm(宽)×3000mm(高),底下净宽3500mm,底拱埋深620mm;棚距500mm;拐弯段内圆棚距350mm,外圆棚距500mm。柱腿与拱梁接口搭接400mm,使用3个U型棚卡缆固定牢固(间距80mm);柱腿与底拱接口搭接450mm,使用2个U型棚卡缆固定牢固。U型棚外用1300mm×1800mm的金属网片罩严,网与网之间要“亲口”接,搭接长度不小于100mm,搭接处每隔200mm用14#铁丝捆紧绑牢(对角缠3圈拧3圈);金属网片外用铁背板背牢,每棚不少于14块,间距400mm,每块铁背板用两道14#铁丝与U29型钢棚后金属网片捆绑牢固(对角缠3圈拧3圈);相邻两棚使用连接板连接,连接板每棚5个,梁顶一个,两帮柱腿腰线点往下1000mm处各一个、腰线点往上100mm处各一个。铁背板与连接板都必须要整体沿巷道坡度方向成一条直线(详见附图二)。三、施工材料及工具:本次施工所需材料:金属网片1800mm×1300mm,阻燃网片2000mm×1200mm,14#铁丝,U29型钢棚支架(梁长4321mm、柱腿长2513mm、底拱长5348mm),铁背板,U型棚卡缆,连接板,锚杆,π型前探梁及专用卡子,单体支柱及喷射材料:水泥、沙子、石子等。施工工具一览表:4序号名称数量序号名称数量1喷浆机1台8钳子3把2风动扳手1把9大锤1把3锹8把10剁斧1把4钢筋钳1个11手镐3把5钎子2个12扳子3把6风镐3个13坡度规1个7锚杆钻机1台14四、施工方法:破岩(煤)方式:风镐或手镐。运输方式:人工装货,使用矿车运输。循环进度:0.5m,日进尺:1.5m。1、施工顺序采用由外向里进行,严禁分段施工。2、岩巷施工时,打一组全断面锚杆,架一棚U型棚支架,交替循环作业。3、煤巷施工时,应先架设U型钢棚然后打锚索梁最后架设底拱。4、对U型钢棚进行维修时要严格按照生产技术部标定的位置逐棚维修。5、施工前要严格执行敲帮问顶制度...
