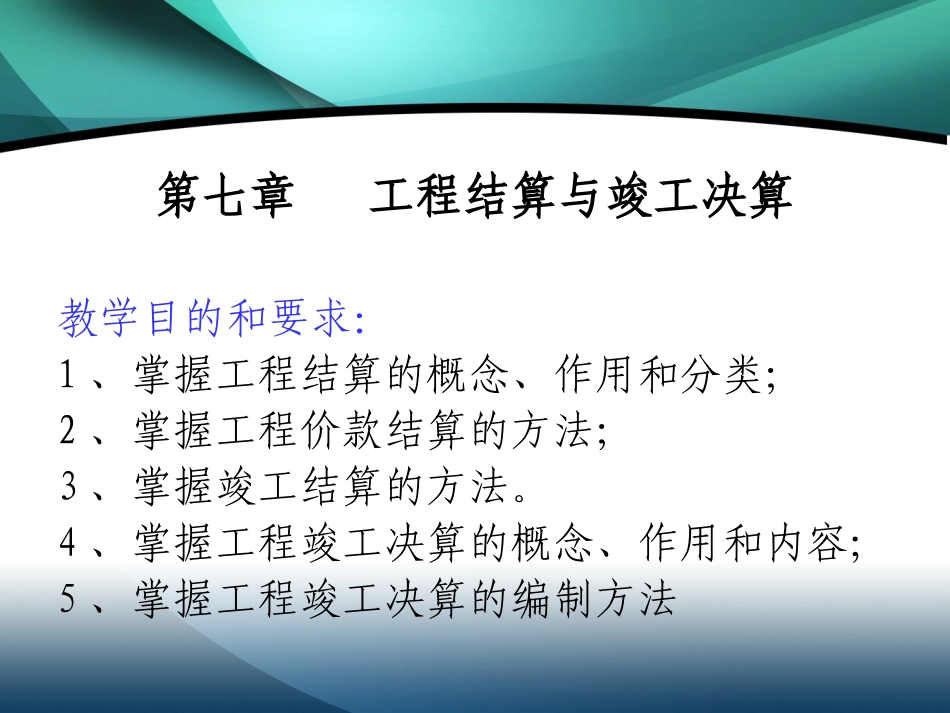

第七章工程结算与竣工决算教学目的和要求:1、掌握工程结算的概念、作用和分类;2、掌握工程价款结算的方法;3、掌握竣工结算的方法

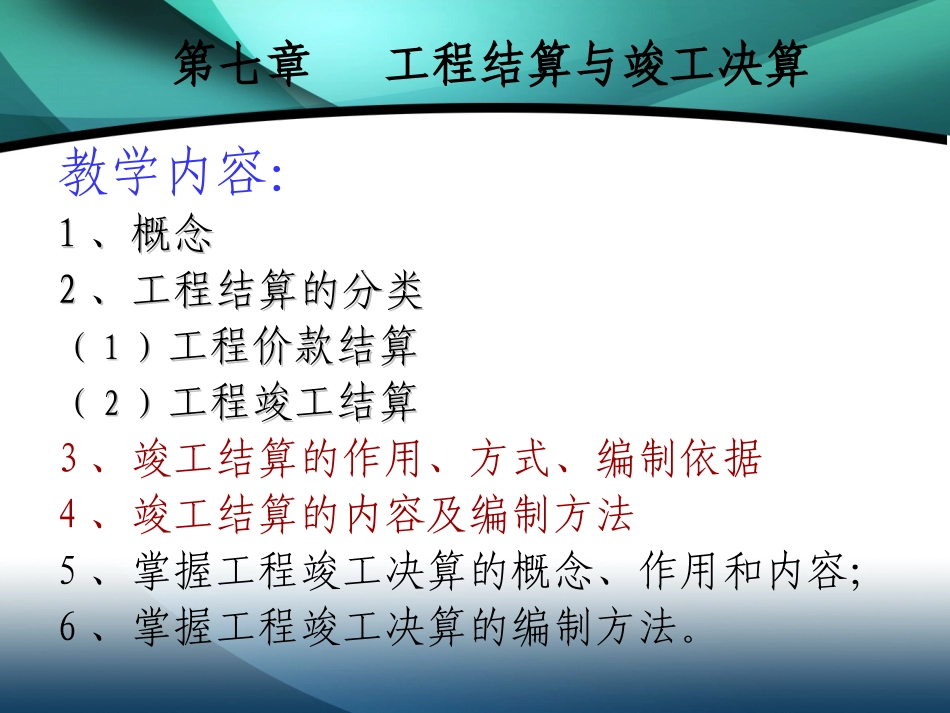

4、掌握工程竣工决算的概念、作用和内容;5、掌握工程竣工决算的编制方法第七章工程结算与竣工决算教学内容:11、概念、概念22、工程结算的分类、工程结算的分类((11))工程价款结算工程价款结算((22))工程竣工结算工程竣工结算3、竣工结算的作用、方式、编制依据4、竣工结算的内容及编制方法5、掌握工程竣工决算的概念、作用和内容;6、掌握工程竣工决算的编制方法

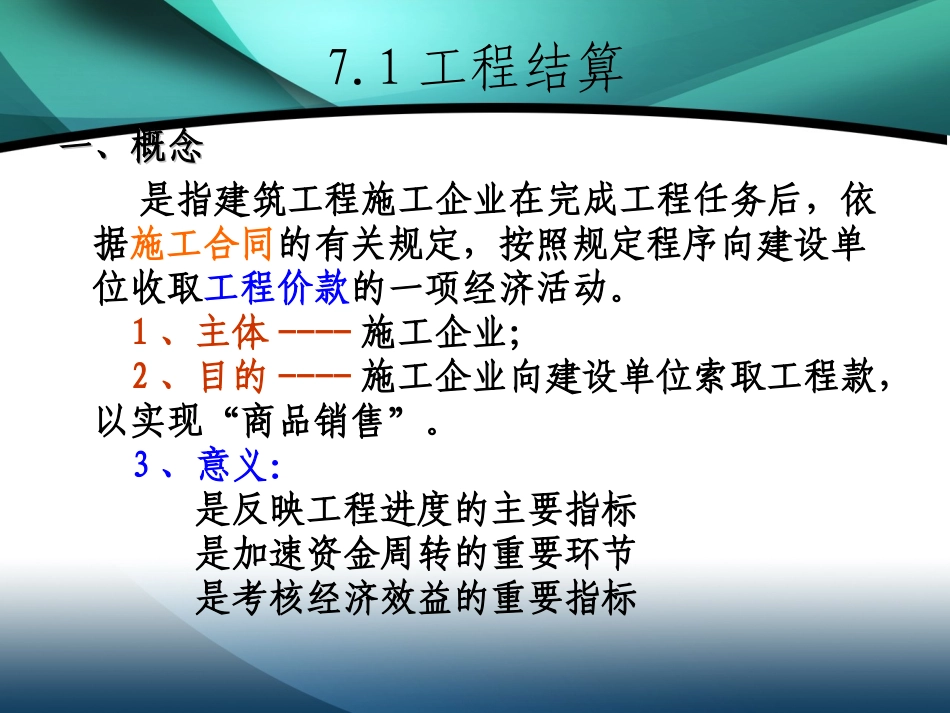

1工程结算一、概念一、概念是指建筑工程施工企业在完成工程任务后,依据施工合同的有关规定,按照规定程序向建设单位收取工程价款的一项经济活动
1、主体----施工企业;2、目的----施工企业向建设单位索取工程款,以实现“商品销售”
3、意义:是反映工程进度的主要指标是加速资金周转的重要环节是考核经济效益的重要指标7
1工程结算工程价款支付方式:预付工程款、工程进度款、竣工结算、工程尾款几种方式(一)预付工程款(包工包料工程)1、施工合同签定后工程开工前,发包方预先支付给承包方工程价款(该款项一般用于准备材料,故又称工程备料款)
预付工程款一般不超过合同金额的30%,不低于10%
预付金额按合同约定预付2、预付时间应不迟于约定的开工日前7天;发包人不按约定预付,承包人应在预付日期7天后想发包方发出要求预付的通知;若发报方收到通知后仍不预付,则承包方可在发出通知后7天停止施工,发包方应从约定应付之月起向承包方支付应付款的贷款利息,并承担违约责任
3、预付的工程款必须在合同中约定抵扣方式,并在工程进度款中进行抵扣7
1工程结算4、工程预付备料款预付备料款限额影响因素:(1)工程项目中主要材料(包括外购构件)占工程合同造价的比重;(2)材料储备期;(3)施工工期
在实际工作中,为了简化计算,预付备料
