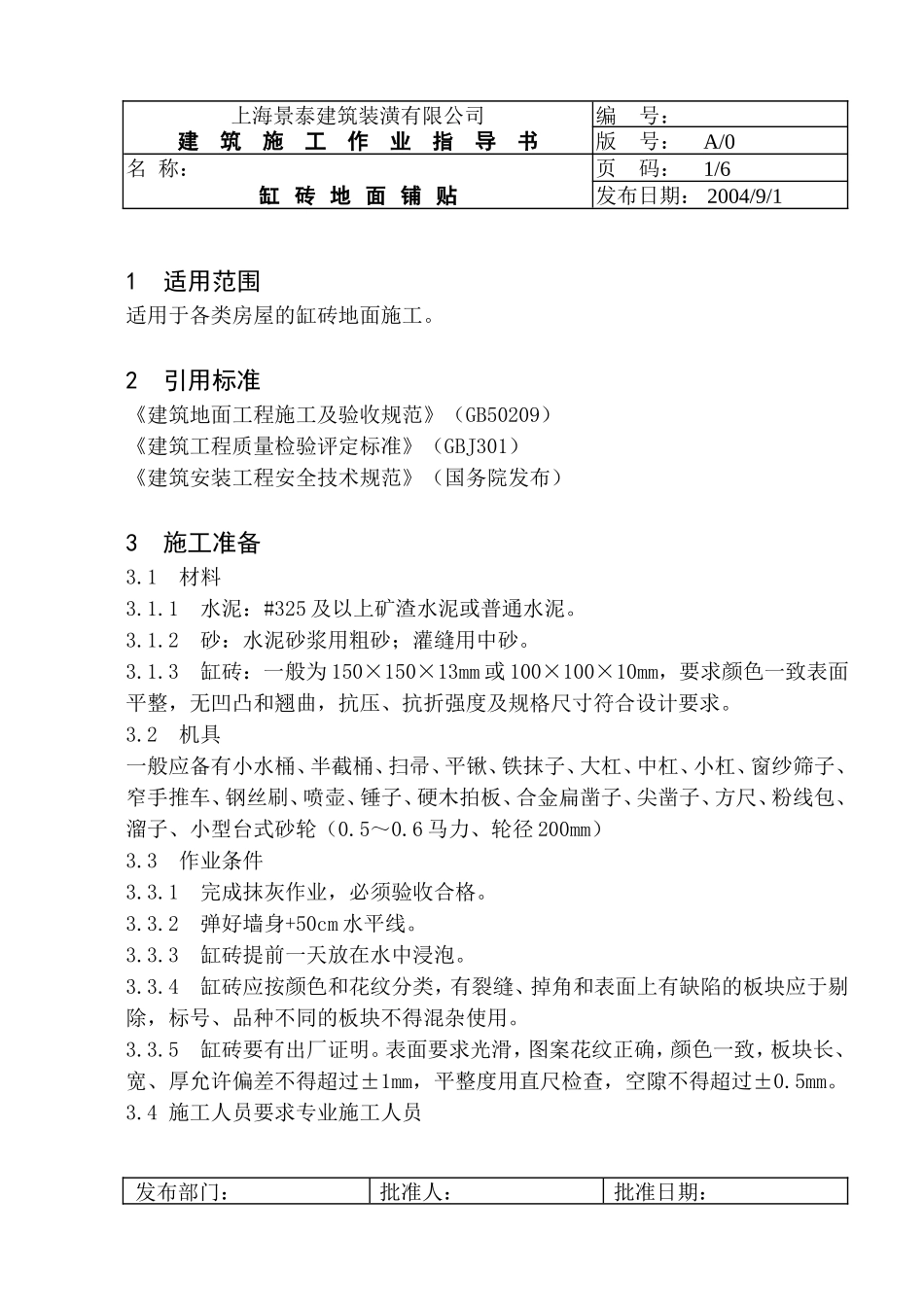

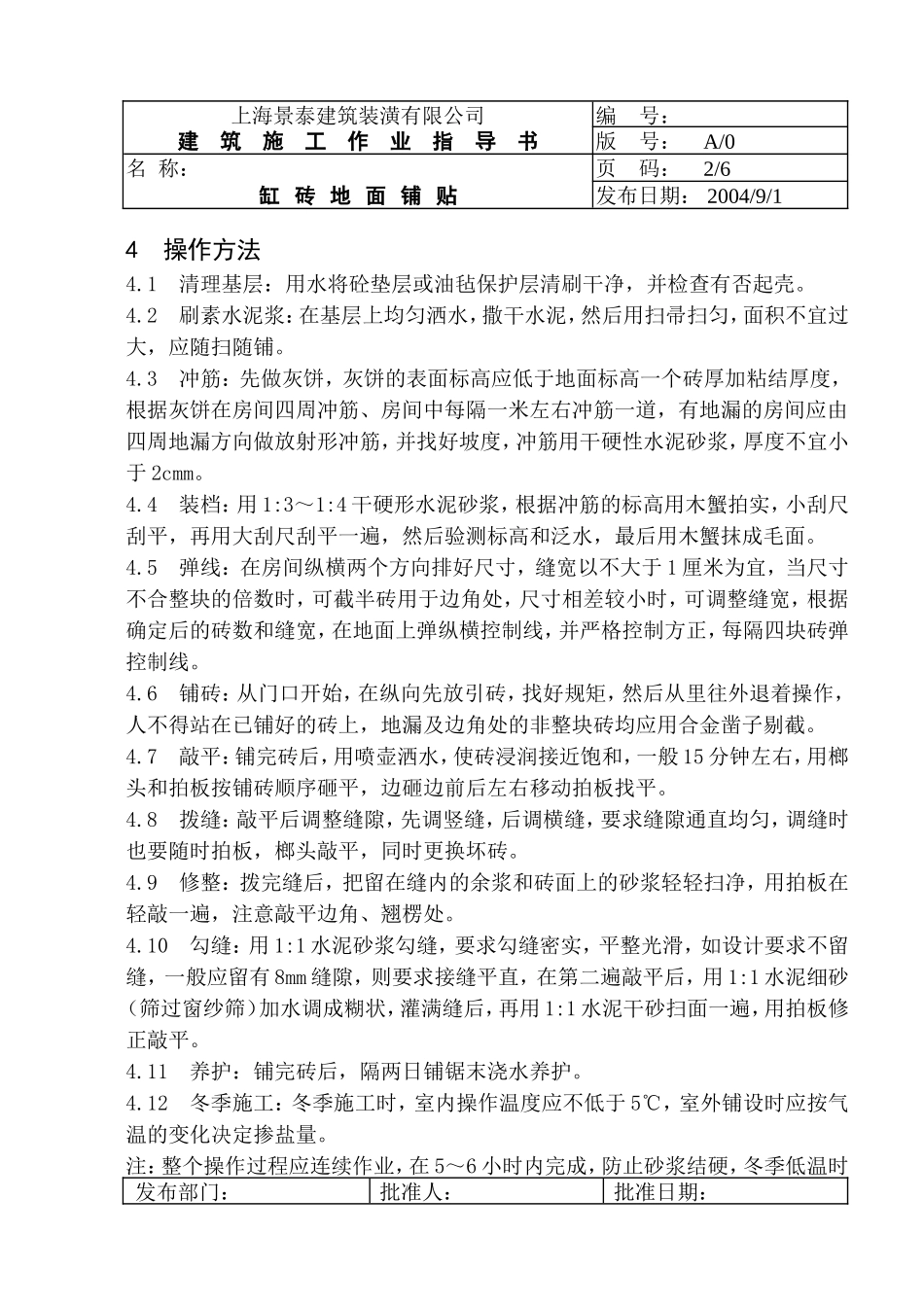

上海景泰建筑装潢有限公司编号:建筑施工作业指导书版号:A/0名称:页码:1/6缸砖地面铺贴发布日期:2004/9/11适用范围适用于各类房屋的缸砖地面施工。2引用标准《建筑地面工程施工及验收规范》(GB50209)《建筑工程质量检验评定标准》(GBJ301)《建筑安装工程安全技术规范》(国务院发布)3施工准备3.1材料3.1.1水泥:#325及以上矿渣水泥或普通水泥。3.1.2砂:水泥砂浆用粗砂;灌缝用中砂。3.1.3缸砖:一般为150×150×13mm或100×100×10mm,要求颜色一致表面平整,无凹凸和翘曲,抗压、抗折强度及规格尺寸符合设计要求。3.2机具一般应备有小水桶、半截桶、扫帚、平锹、铁抹子、大杠、中杠、小杠、窗纱筛子、窄手推车、钢丝刷、喷壶、锤子、硬木拍板、合金扁凿子、尖凿子、方尺、粉线包、溜子、小型台式砂轮(0.5~0.6马力、轮径200mm)3.3作业条件3.3.1完成抹灰作业,必须验收合格。3.3.2弹好墙身+50cm水平线。3.3.3缸砖提前一天放在水中浸泡。3.3.4缸砖应按颜色和花纹分类,有裂缝、掉角和表面上有缺陷的板块应于剔除,标号、品种不同的板块不得混杂使用。3.3.5缸砖要有出厂证明。表面要求光滑,图案花纹正确,颜色一致,板块长、宽、厚允许偏差不得超过±1mm,平整度用直尺检查,空隙不得超过±0.5mm。3.4施工人员要求专业施工人员发布部门:批准人:批准日期:上海景泰建筑装潢有限公司编号:建筑施工作业指导书版号:A/0名称:页码:2/6缸砖地面铺贴发布日期:2004/9/14操作方法4.1清理基层:用水将砼垫层或油毡保护层清刷干净,并检查有否起壳。4.2刷素水泥浆:在基层上均匀洒水,撒干水泥,然后用扫帚扫匀,面积不宜过大,应随扫随铺。4.3冲筋:先做灰饼,灰饼的表面标高应低于地面标高一个砖厚加粘结厚度,根据灰饼在房间四周冲筋、房间中每隔一米左右冲筋一道,有地漏的房间应由四周地漏方向做放射形冲筋,并找好坡度,冲筋用干硬性水泥砂浆,厚度不宜小于2cmm。4.4装档:用1:3~1:4干硬形水泥砂浆,根据冲筋的标高用木蟹拍实,小刮尺刮平,再用大刮尺刮平一遍,然后验测标高和泛水,最后用木蟹抹成毛面。4.5弹线:在房间纵横两个方向排好尺寸,缝宽以不大于1厘米为宜,当尺寸不合整块的倍数时,可截半砖用于边角处,尺寸相差较小时,可调整缝宽,根据确定后的砖数和缝宽,在地面上弹纵横控制线,并严格控制方正,每隔四块砖弹控制线。4.6铺砖:从门口开始,在纵向先放引砖,找好规矩,然后从里往外退着操作,人不得站在已铺好的砖上,地漏及边角处的非整块砖均应用合金凿子剔截。4.7敲平:铺完砖后,用喷壶洒水,使砖浸润接近饱和,一般15分钟左右,用榔头和拍板按铺砖顺序砸平,边砸边前后左右移动拍板找平。4.8拨缝:敲平后调整缝隙,先调竖缝,后调横缝,要求缝隙通直均匀,调缝时也要随时拍板,榔头敲平,同时更换坏砖。4.9修整:拨完缝后,把留在缝内的余浆和砖面上的砂浆轻轻扫净,用拍板在轻敲一遍,注意敲平边角、翘楞处。4.10勾缝:用1:1水泥砂浆勾缝,要求勾缝密实,平整光滑,如设计要求不留缝,一般应留有8mm缝隙,则要求接缝平直,在第二遍敲平后,用1:1水泥细砂(筛过窗纱筛)加水调成糊状,灌满缝后,再用1:1水泥干砂扫面一遍,用拍板修正敲平。4.11养护:铺完砖后,隔两日铺锯末浇水养护。4.12冬季施工:冬季施工时,室内操作温度应不低于5℃,室外铺设时应按气温的变化决定掺盐量。注:整个操作过程应连续作业,在5~6小时内完成,防止砂浆结硬,冬季低温时发布部门:批准人:批准日期:上海景泰建筑装潢有限公司编号:建筑施工作业指导书版号:A/0名称:页码:3/6缸砖地面铺贴发布日期:2004/9/1可适当延长操作时间。5质量标准5.1保证项目5.1.1缸砖标种质量必须符合设计要求。5.1.2面层和基层必须粘结牢固,不应空鼓。5.2基本项目5.2.1面层整洁,颜色一致,接缝均匀,周边顺直,板块无裂缝、掉角和缺楞等现象。5.2.2带泛水的地面,其坡度应满足设计要求。不倒泛水、无积水,与地漏(管道)结合处严密牢固,无渗漏。5.2.3踢脚板表面洁净,接缝平整均匀,高度一致,结合牢固,出墙厚度适宜基本一致。5.2.4各种面层邻接处的镶边用料及尺寸符合设计要...
