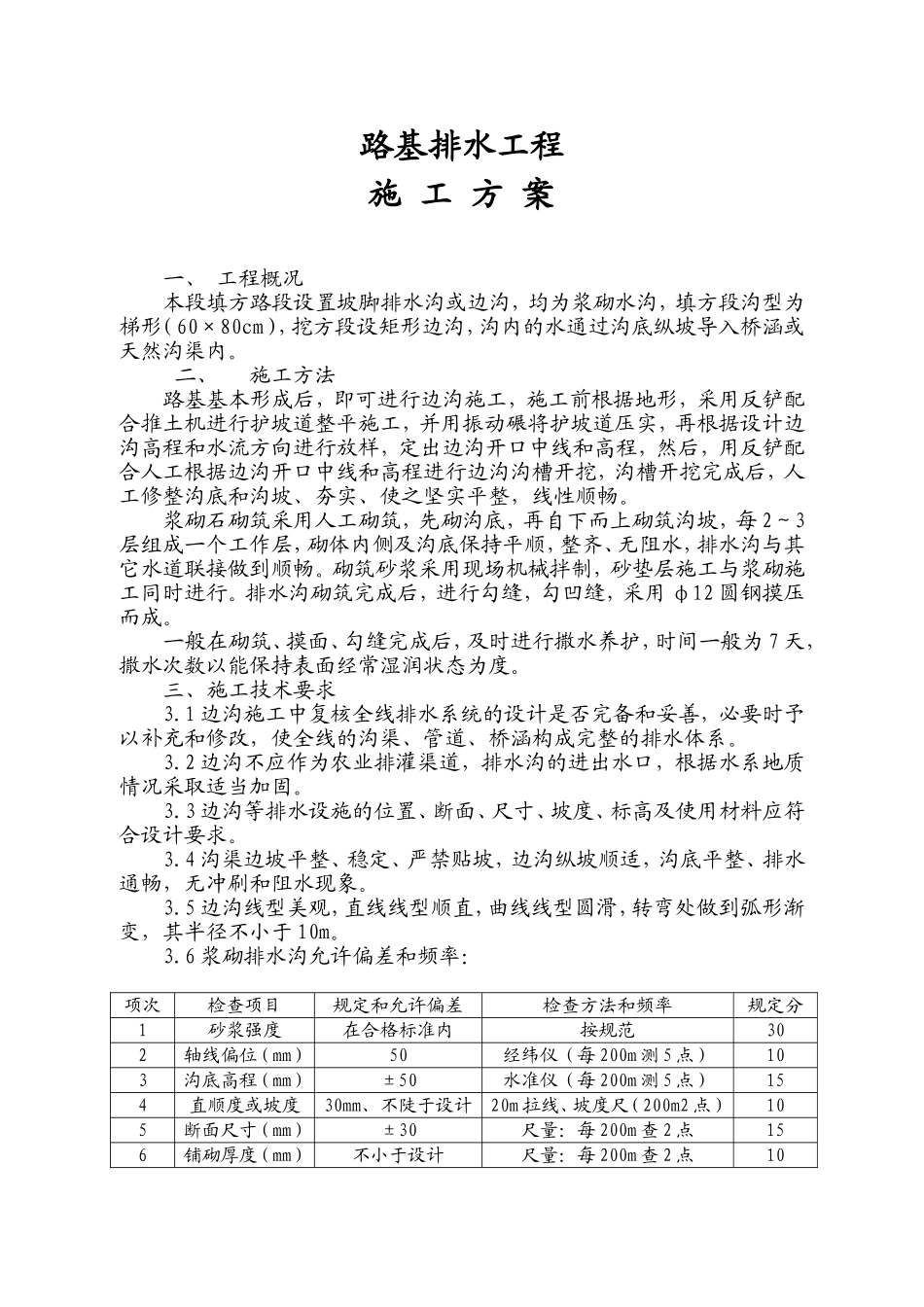

路基排水工程施工方案一、工程概况本段填方路段设置坡脚排水沟或边沟,均为浆砌水沟,填方段沟型为梯形(60×80cm),挖方段设矩形边沟,沟内的水通过沟底纵坡导入桥涵或天然沟渠内
二、施工方法路基基本形成后,即可进行边沟施工,施工前根据地形,采用反铲配合推土机进行护坡道整平施工,并用振动碾将护坡道压实,再根据设计边沟高程和水流方向进行放样,定出边沟开口中线和高程,然后,用反铲配合人工根据边沟开口中线和高程进行边沟沟槽开挖,沟槽开挖完成后,人工修整沟底和沟坡、夯实、使之坚实平整,线性顺畅
浆砌石砌筑采用人工砌筑,先砌沟底,再自下而上砌筑沟坡,每2~3层组成一个工作层,砌体内侧及沟底保持平顺,整齐、无阻水,排水沟与其它水道联接做到顺畅
砌筑砂浆采用现场机械拌制,砂垫层施工与浆砌施工同时进行
排水沟砌筑完成后,进行勾缝,勾凹缝,采用φ12圆钢摸压而成
一般在砌筑、摸面、勾缝完成后,及时进行撒水养护,时间一般为7天,撒水次数以能保持表面经常湿润状态为度
三、施工技术要求3
1边沟施工中复核全线排水系统的设计是否完备和妥善,必要时予以补充和修改,使全线的沟渠、管道、桥涵构成完整的排水体系
2边沟不应作为农业排灌渠道,排水沟的进出水口,根据水系地质情况采取适当加固
3边沟等排水设施的位置、断面、尺寸、坡度、标高及使用材料应符合设计要求
4沟渠边坡平整、稳定、严禁贴坡,边沟纵坡顺适,沟底平整、排水通畅,无冲刷和阻水现象
5边沟线型美观,直线线型顺直,曲线线型圆滑,转弯处做到弧形渐变,其半径不小于10m

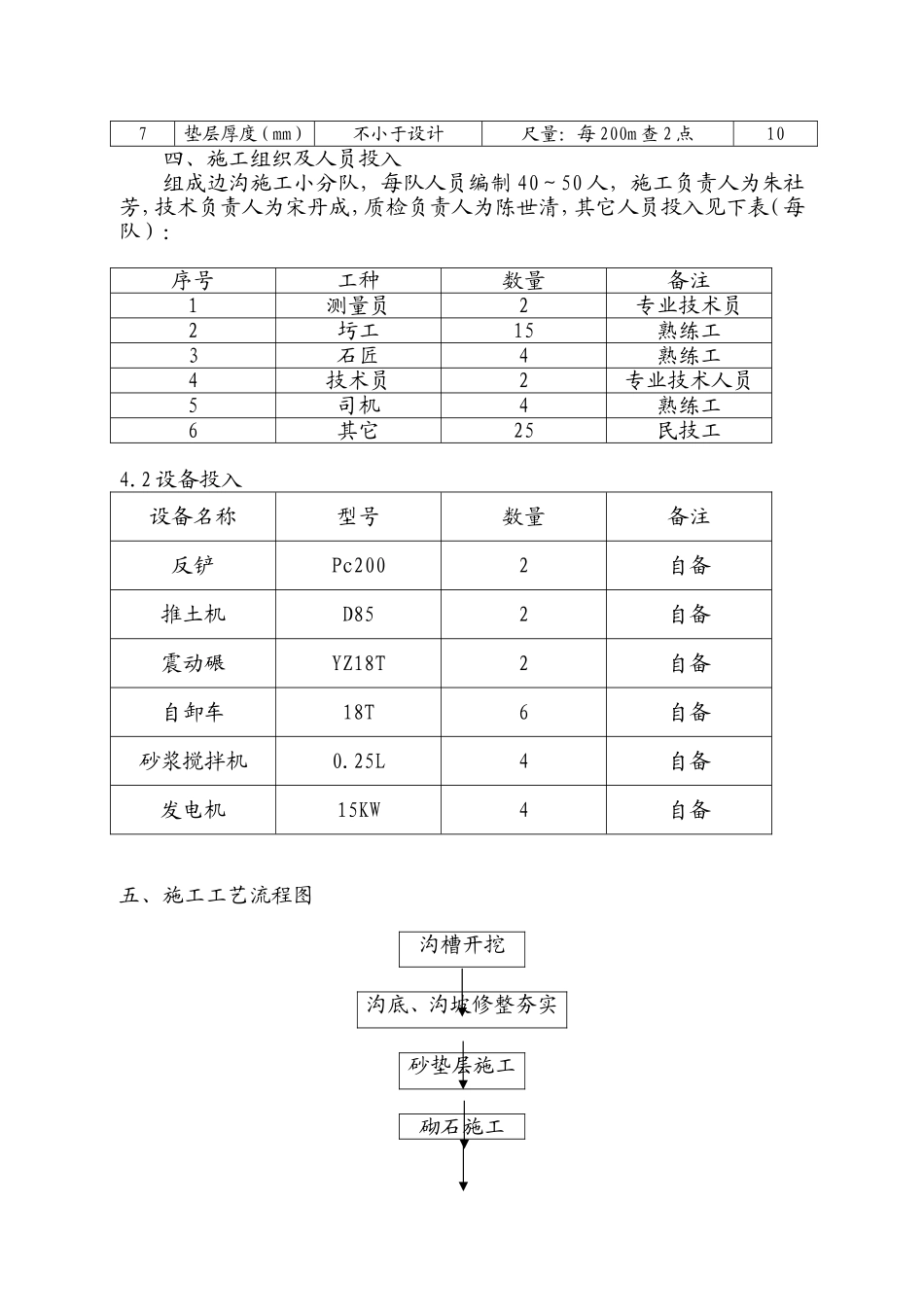

6浆砌排水沟允许偏差和频率:项次检查项目规定和允许偏差检查方法和频率规定分1砂浆强度在合格标准内按规范302轴线偏位(mm)50经纬仪(每200m测5点)103沟底高程(mm)±50水准仪(每200m测5点)154直顺度或坡度30mm、不陡于设计20m拉线、坡度尺(200m
