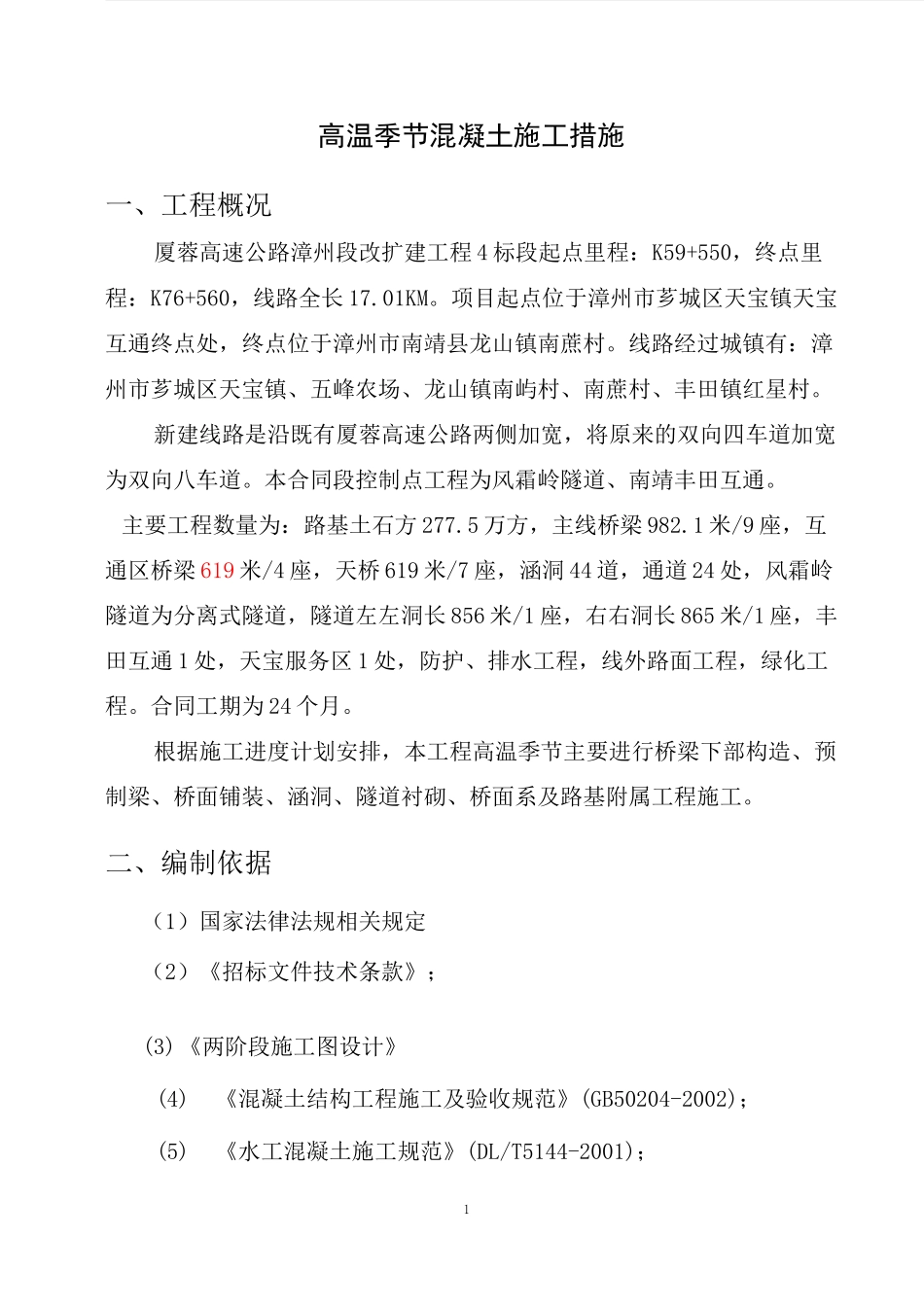

1高温季节混凝土施工措施一、工程概况厦蓉高速公路漳州段改扩建工程4标段起点里程:K59+550,终点里程:K76+560,线路全长17
项目起点位于漳州市芗城区天宝镇天宝互通终点处,终点位于漳州市南靖县龙山镇南蔗村
线路经过城镇有:漳州市芗城区天宝镇、五峰农场、龙山镇南屿村、南蔗村、丰田镇红星村
新建线路是沿既有厦蓉高速公路两侧加宽,将原来的双向四车道加宽为双向八车道
本合同段控制点工程为风霜岭隧道、南靖丰田互通
主要工程数量为:路基土石方277
5万方,主线桥梁982
1米/9座,互通区桥梁619米/4座,天桥619米/7座,涵洞44道,通道24处,风霜岭隧道为分离式隧道,隧道左左洞长856米/1座,右右洞长865米/1座,丰田互通1处,天宝服务区1处,防护、排水工程,线外路面工程,绿化工程
合同工期为24个月

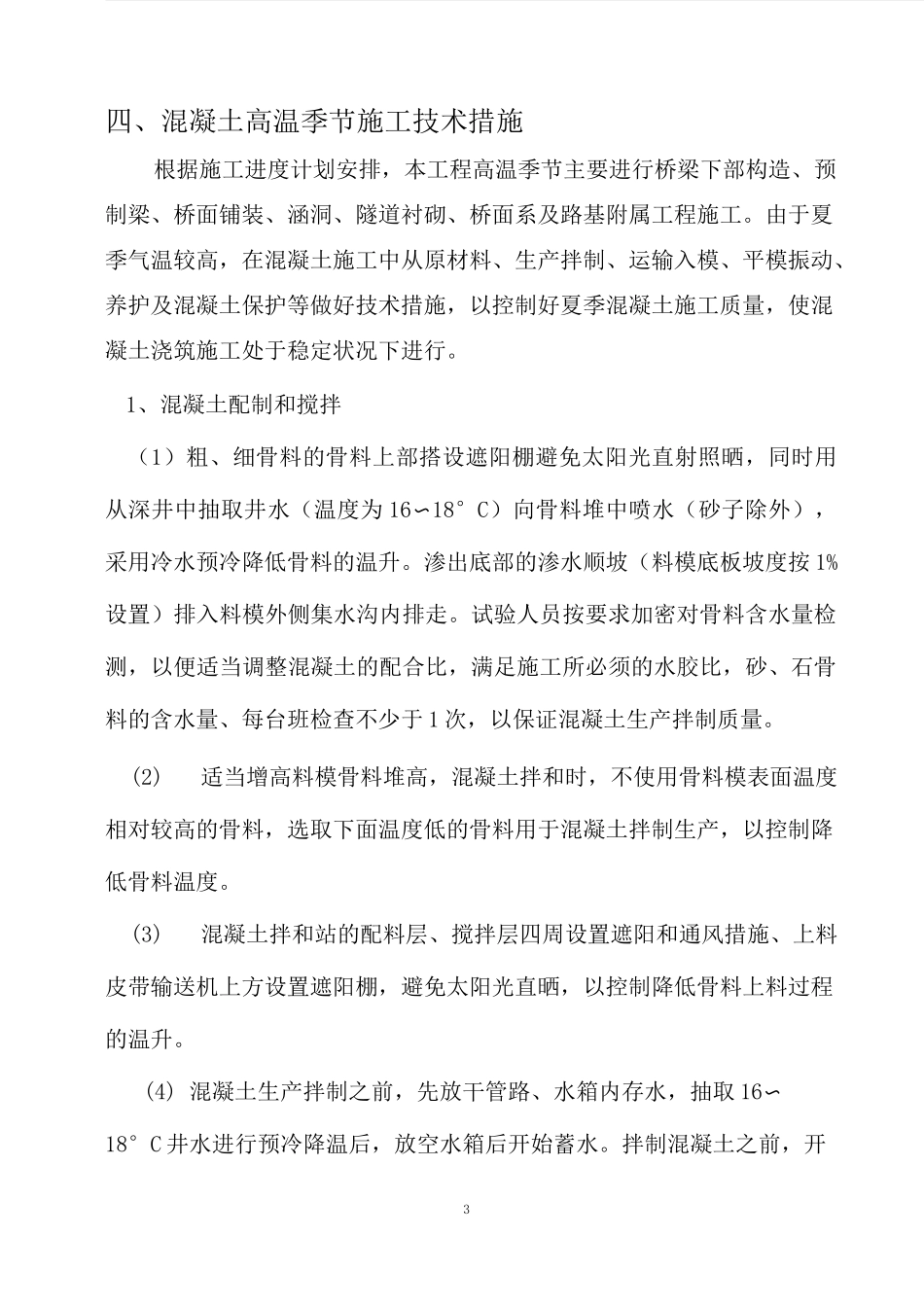

根据施工进度计划安排,本工程高温季节主要进行桥梁下部构造、预制梁、桥面铺装、涵洞、隧道衬砌、桥面系及路基附属工程施工

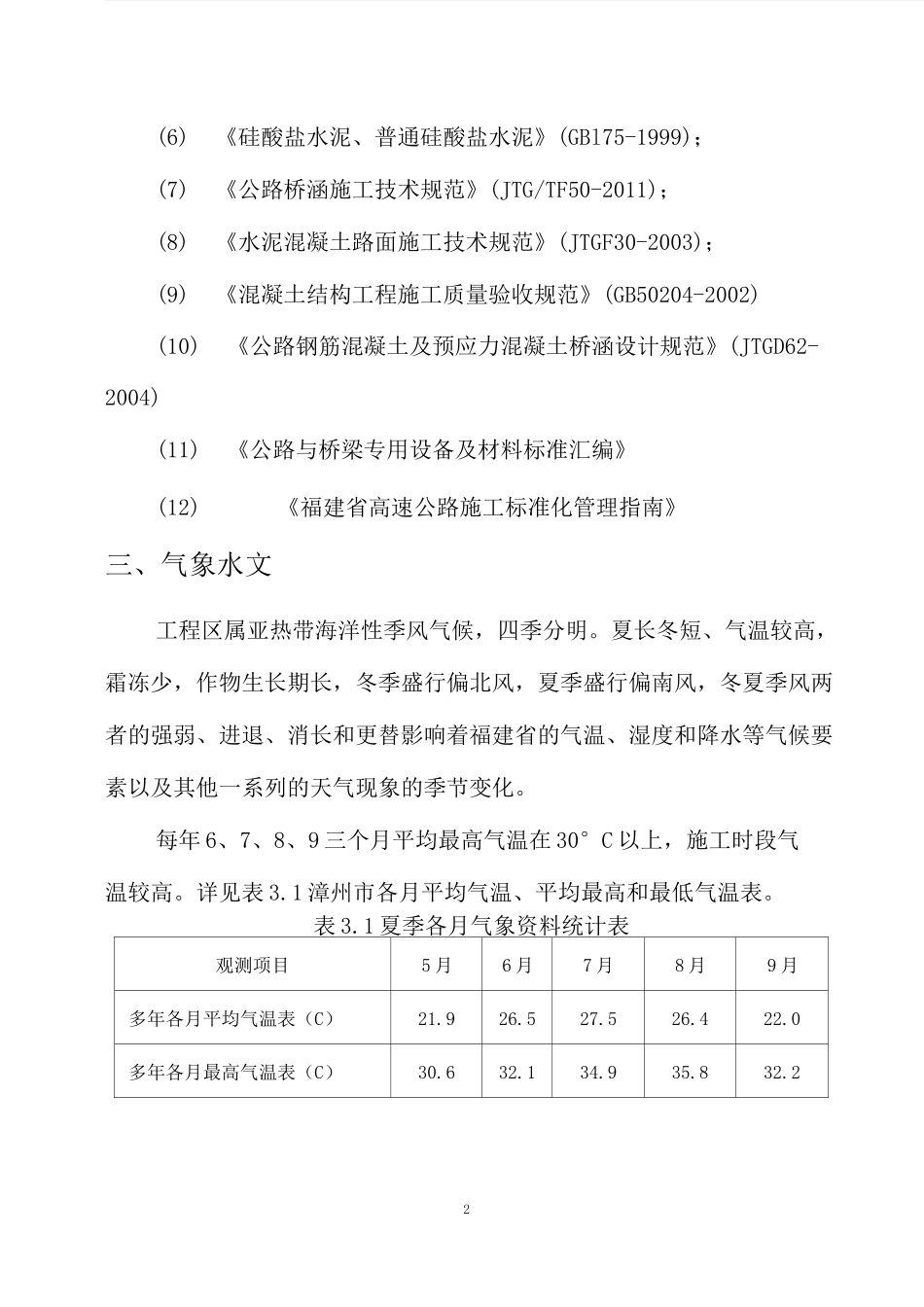

二、编制依据(1)国家法律法规相关规定(2)《招标文件技术条款》;(3)《两阶段施工图设计》(4)《混凝土结构工程施工及验收规范》(GB50204-2002);(5)《水工混凝土施工规范》(DL/T5144-2001);2(6)《硅酸盐水泥、普通硅酸盐水泥》(GBl75-1999);(7)《公路桥涵施工技术规范》(JTG/TF50-2011);(8)《水泥混凝土路面施工技术规范》(JTGF30-2003);(9)《混凝土结构工程施工质量验收规范》(GB50204-2002)(10)《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTGD62-2004)(11)《公路与桥梁专用设备及材料标准汇编》(12)《福建省高速公路施工标准化管理指南》三、气象水文工程区属亚热带海洋性季风气候,四季分明
夏长冬短、气温较高,霜冻少,作物生长期长,冬季盛行偏
