5弧形导坑留核心土法施工工艺及方法采用弧形导坑留核心土法进行开挖,弧形导坑留核心土法是将隧道断面分成左右两个侧壁坑和中洞核心三大部分开挖
短台阶分两层开挖,中洞核心部分分三层开挖
(1)短台阶留核心土施工方法隧道施工坚持“弱爆破、短进尺、强支护、早封闭、勤量测”的原则进行施工
弧形导坑留核心土法采用弱爆破法开挖,人工钻孔
先进行上弧形导坑开挖,随后进行拱部初期支护,中洞核心采用人工配合反铲挖掘机台阶法开挖
先施作中洞拱部大管棚(或小导管)预注浆超前支护,然后开挖中洞拱部核心土,再开挖下部中洞核心土
中洞拱部核心土开挖后,立即初喷砼4cm封闭围岩,然后架设拱部钢拱架,拱部钢拱架与双侧壁导坑边墙钢架一一对应,紧密相连,然后打锚杆、挂网、再复喷砼至设计厚度
拱部核心土上台阶超前3~5m左右,每循环进尺1~1
4-35弧形导坑预留核心土法施工工序图》
(2)施工顺序上弧形导坑开挖→拱部初期支护→中核心土开挖→下部开挖→边墙及仰拱初期支护→仰拱二次衬砌混凝土浇筑(3)开挖方法采用台阶分部法开挖,普通钻爆法施工,此方法主要用于主洞V级围岩地段
洞身开挖及初期支护完成后,立即进行仰拱二次衬砌混凝土浇筑
根据监控量测结果确定进行边墙、拱部二次模注混凝土的浇筑
环形开挖进尺为0
5m~1m左右,台阶长度12m~15m
4-35弧形导坑预留核心土法施工工序图(4)施工工序①利用洞口导向措施或洞身上一循环架立的钢架施作隧道洞身纵向超前支护,详见3
4-36弧形导坑留核心土法施工工艺流程图;开挖顶、侧①部,同时,每进尺1
2m,掌子面喷8cm厚混凝土封闭;施作顶、侧①部导坑周边的初期支护和临时支护,架立钢架(包括导坑的临时钢架及横撑),并设置锁脚锚杆;钻设径向锚杆后复喷混凝土至设计厚度

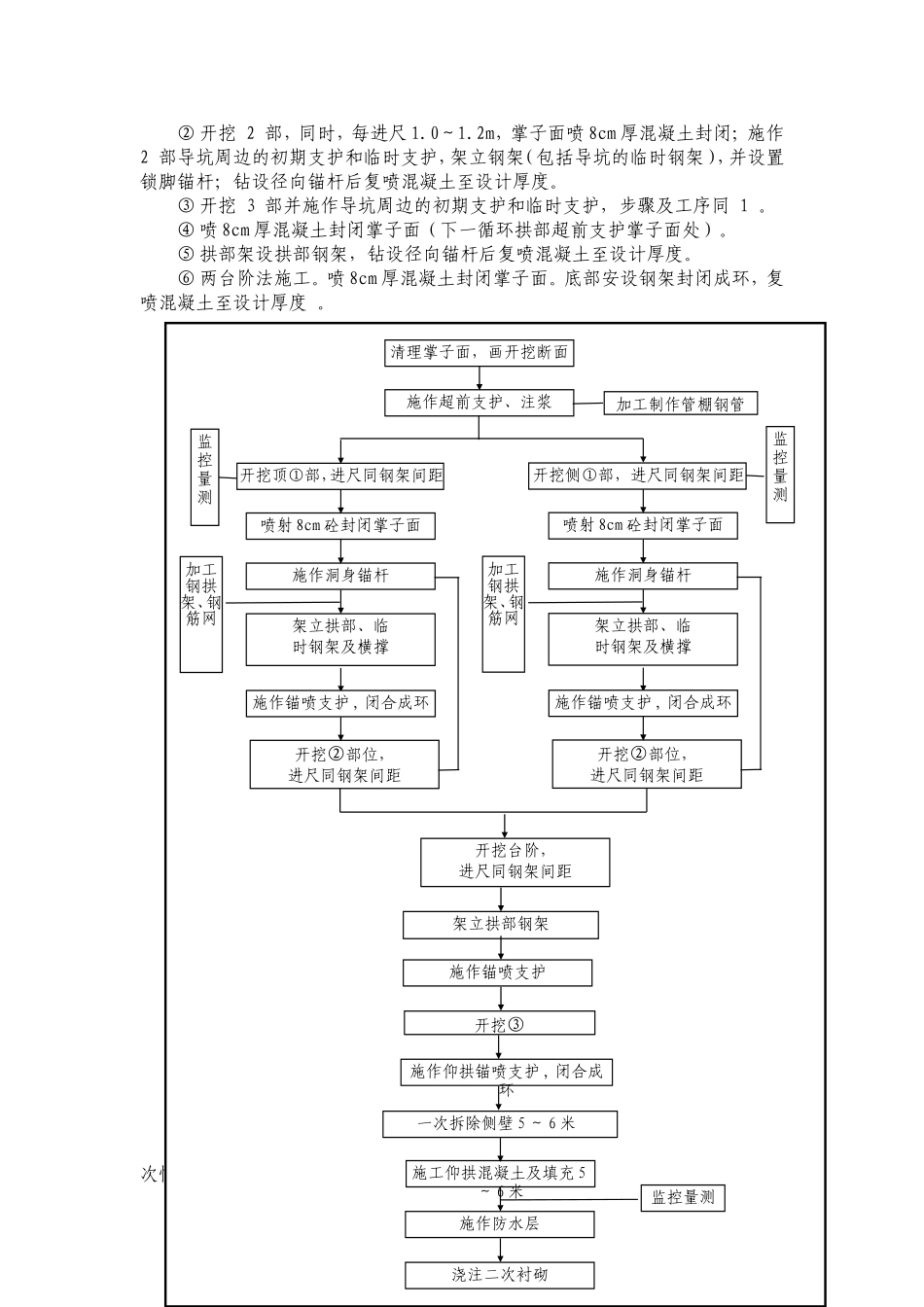

②开挖2部,同时,每进尺1
2m,掌子面喷8cm厚混凝土封闭;
