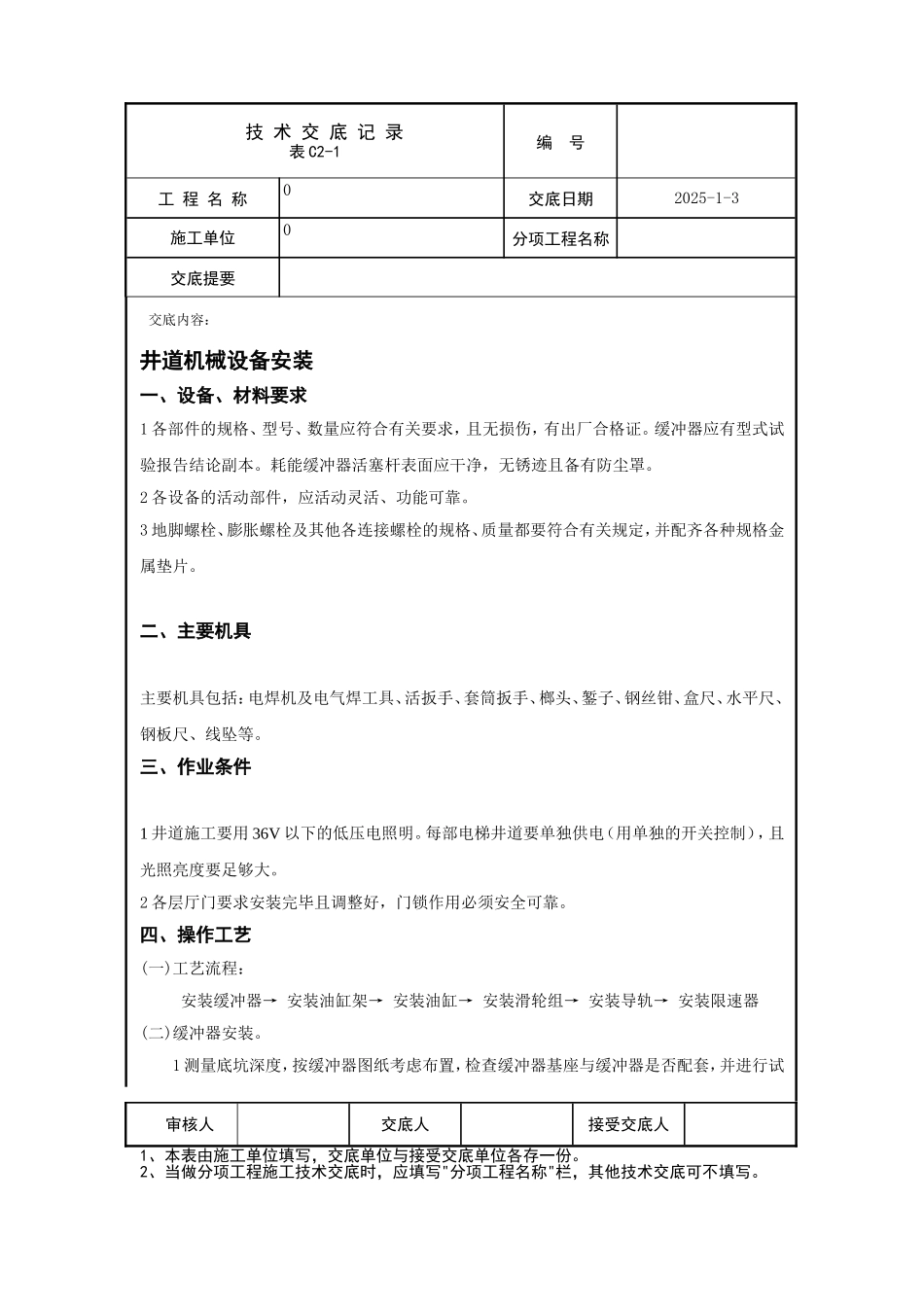

技术交底记录表C2-1编号工程名称0交底日期2025-1-3施工单位0分项工程名称交底提要交底内容:井道机械设备安装一、设备、材料要求1各部件的规格、型号、数量应符合有关要求,且无损伤,有出厂合格证
缓冲器应有型式试验报告结论副本
耗能缓冲器活塞杆表面应干净,无锈迹且备有防尘罩
2各设备的活动部件,应活动灵活、功能可靠
3地脚螺栓、膨胀螺栓及其他各连接螺栓的规格、质量都要符合有关规定,并配齐各种规格金属垫片
二、主要机具主要机具包括:电焊机及电气焊工具、活扳手、套筒扳手、榔头、錾子、钢丝钳、盒尺、水平尺、钢板尺、线坠等
三、作业条件1井道施工要用36V以下的低压电照明
每部电梯井道要单独供电(用单独的开关控制),且光照亮度要足够大
2各层厅门要求安装完毕且调整好,门锁作用必须安全可靠
四、操作工艺(一)工艺流程:安装缓冲器→安装油缸架→安装油缸→安装滑轮组→安装导轨→安装限速器(二)缓冲器安装
1测量底坑深度,按缓冲器图纸考虑布置,检查缓冲器基座与缓冲器是否配套,并进行试审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写
技术交底记录表C2-1编号工程名称0交底日期2025-1-3施工单位0分项工程名称交底提要交底内容:组装,确定其高度,无问题时方可将缓冲器安装在导轨基座上,对于没有导轨底座时,可采用混凝土基座或制造型钢基座
如采用混凝土底座,则必须保证不破坏井道底的防水层,避免渗水后患,且需采取措施,使混凝土底座与井道连成一体
2安装时,缓冲器的中心位置、垂直偏差、水平度偏差等指标要同时考虑
确定缓冲器中心位置:在轿厢撞板中心放一线坠,移动缓冲器,使其中心对准线坠来确定缓冲器的位置,两者在任何方向的偏差不得超过20mm

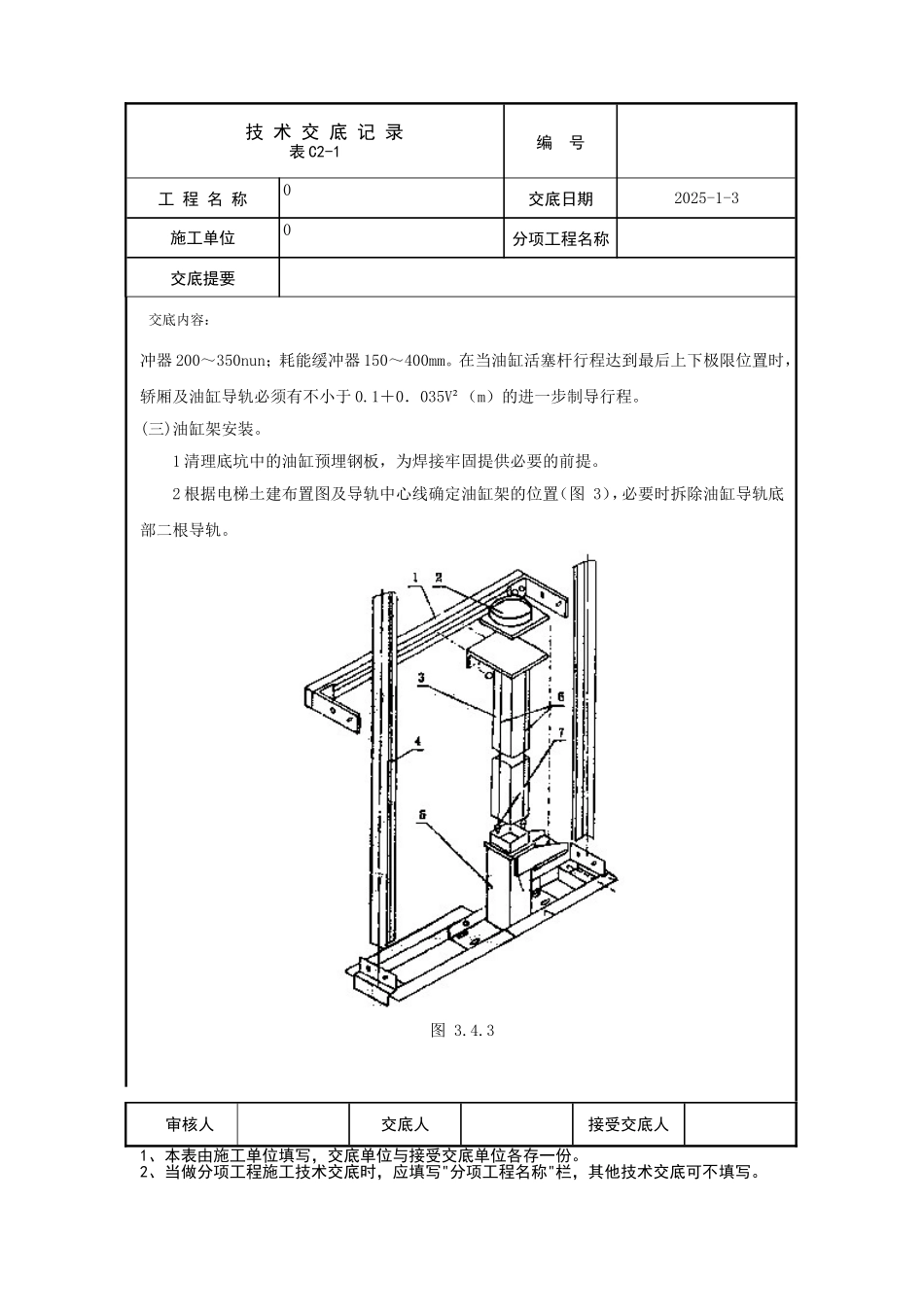

3用水平尺测量缓冲器顶面,要求其不水平度≤4/1
