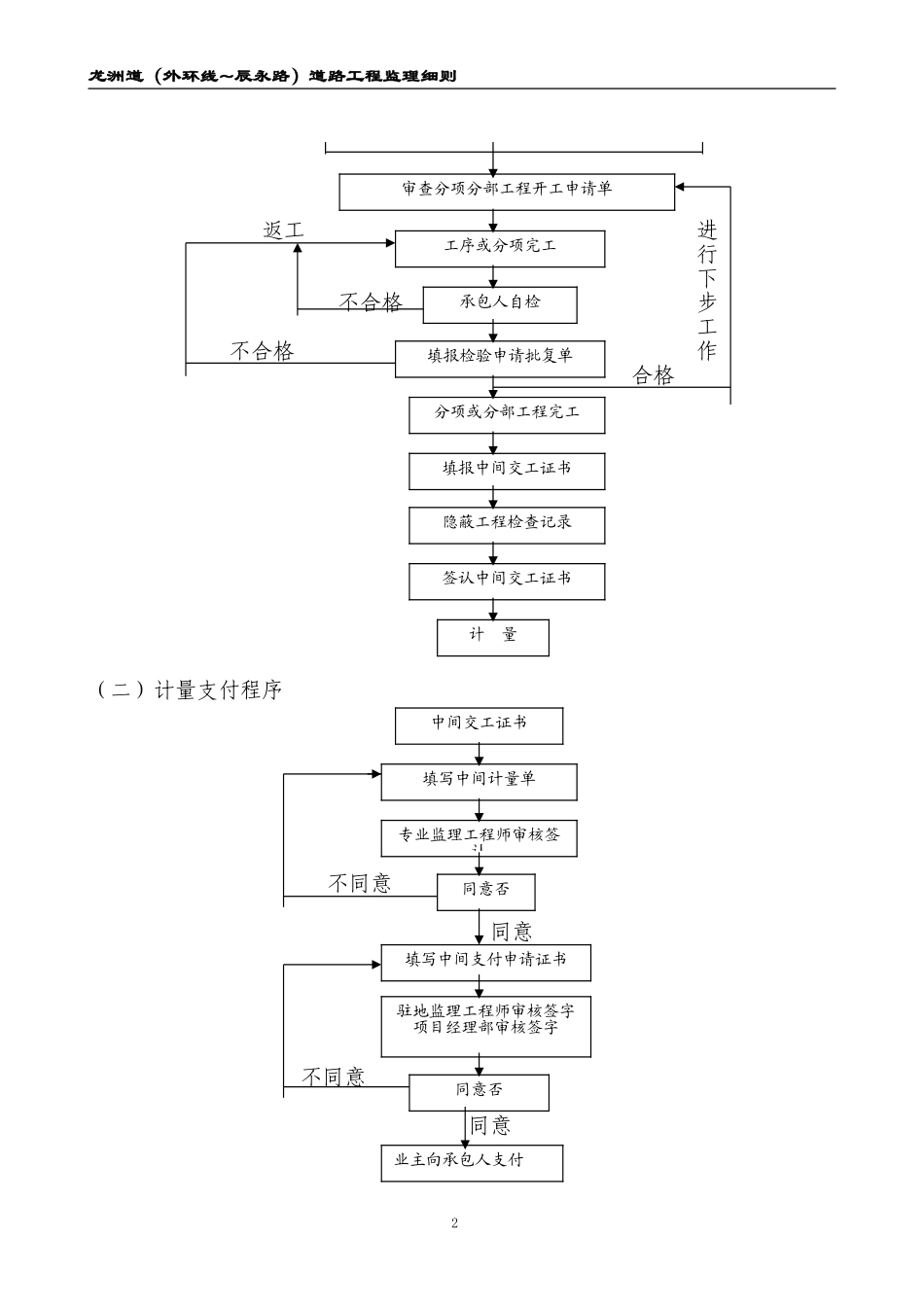

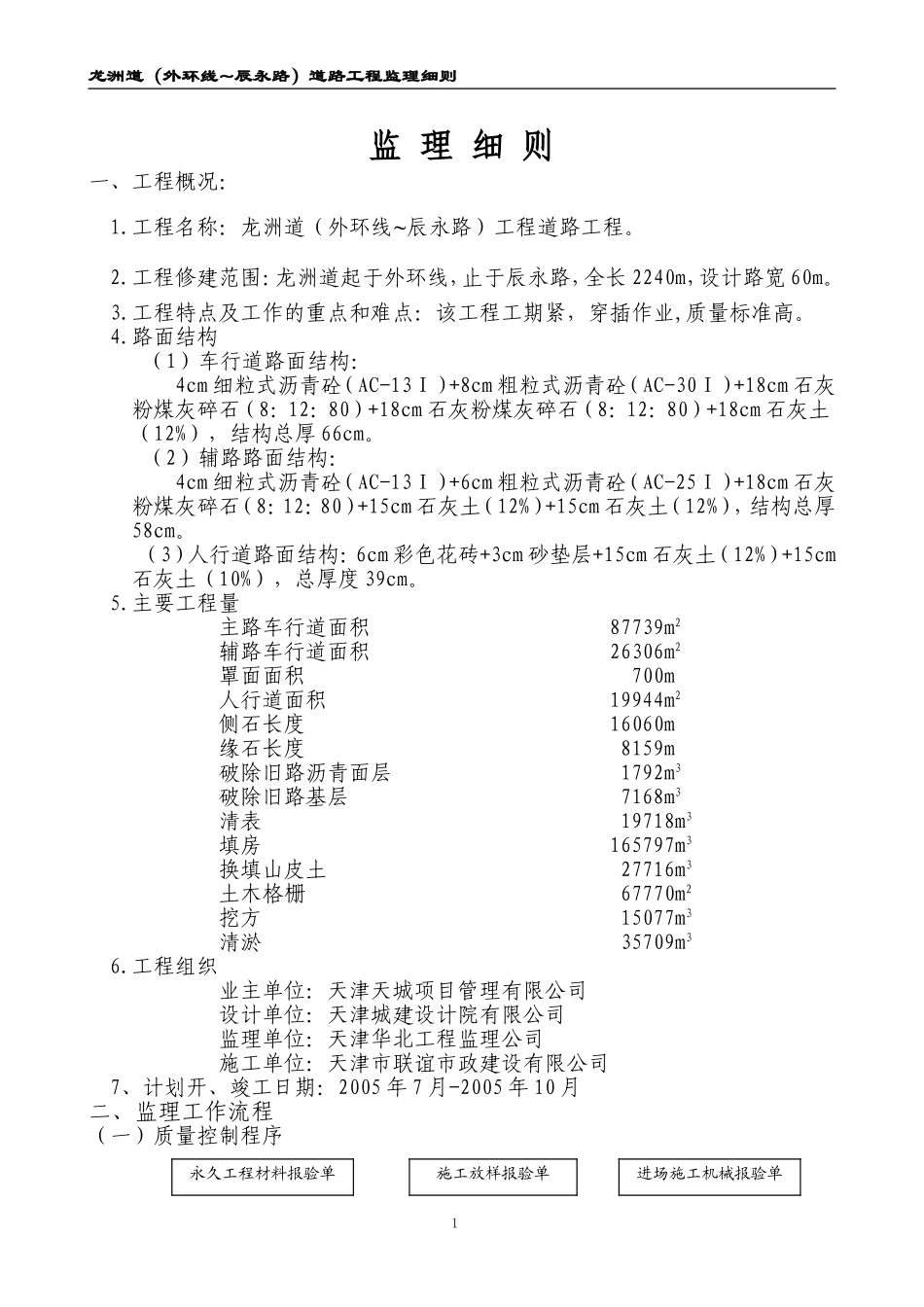

龙洲道(外环线~辰永路)道路工程监理细则监理细则一、工程概况:1.工程名称:龙洲道(外环线~辰永路)工程道路工程。2.工程修建范围:龙洲道起于外环线,止于辰永路,全长2240m,设计路宽60m。3.工程特点及工作的重点和难点:该工程工期紧,穿插作业,质量标准高。4.路面结构(1)车行道路面结构:4cm细粒式沥青砼(AC-13Ⅰ)+8cm粗粒式沥青砼(AC-30Ⅰ)+18cm石灰粉煤灰碎石(8:12:80)+18cm石灰粉煤灰碎石(8:12:80)+18cm石灰土(12%),结构总厚66cm。(2)辅路路面结构:4cm细粒式沥青砼(AC-13Ⅰ)+6cm粗粒式沥青砼(AC-25Ⅰ)+18cm石灰粉煤灰碎石(8:12:80)+15cm石灰土(12%)+15cm石灰土(12%),结构总厚58cm。(3)人行道路面结构:6cm彩色花砖+3cm砂垫层+15cm石灰土(12%)+15cm石灰土(10%),总厚度39cm。5.主要工程量主路车行道面积87739m2辅路车行道面积26306m2罩面面积700m人行道面积19944m2侧石长度16060m缘石长度8159m破除旧路沥青面层1792m3破除旧路基层7168m3清表19718m3填房165797m3换填山皮土27716m3土木格栅67770m2挖方15077m3清淤35709m36.工程组织业主单位:天津天城项目管理有限公司设计单位:天津城建设计院有限公司监理单位:天津华北工程监理公司施工单位:天津市联谊市政建设有限公司7、计划开、竣工日期:2005年7月-2005年10月二、监理工作流程(一)质量控制程序1永久工程材料报验单施工放样报验单进场施工机械报验单龙洲道(外环线~辰永路)道路工程监理细则返工进行下不合格步工不合格作合格(二)计量支付程序不同意同意不同意同意2审查分项分部工程开工申请单工序或分项完工承包人自检填报检验申请批复单分项或分部工程完工填报中间交工证书隐蔽工程检查记录签认中间交工证书计量中间交工证书填写中间计量单专业监理工程师审核签认同意否填写中间支付申请证书驻地监理工程师审核签字项目经理部审核签字同意否业主向承包人支付龙洲道(外环线~辰永路)道路工程监理细则(三)进度控制程序否是是是否否否(四)质量管理程序《施工阶段工程质量控制工作流程图》①否同意⑦②否③④是3颁布开工令承包商提交施工进度计划按批准的进度审批分项、分部工程开工申请审批调整单位、单项工程进度计划监督检查单位单项工程施工进度正常否是否关键工作是否承包商原因调整单位、单项工程进度计划是否关键工作修改总体进度计划开工准备(承包单位)提交工程开工报审表(承包单位)审查开工报告(监理单位)批准开工申请(监理单位)分项分部工程施工(承包单位)附有:施工组织设计施工人员到场情况施工设备到场情况材料到场情况检验批完成后自检(承包单位)自检合格?整改(承包单位)填报《报验申请表》(承包单位)指示整改转入下一个分项分部工程施工龙洲道(外环线~辰永路)道路工程监理细则否是否是否⑦⑥是否是4检查检验批质量现场检查、试验室检验(监理单位)检查合格?签署《报验申请表》(监理单位)本分项分部工程是否全部完成本分项分部工程完成填写《检验申请表》(承包单位)审查分项分部工程质量现场检查质量文件核查(监理单位)审查合格?整改(承包单位)签署《报验申请表》予以确认验收(监理单位)本单位工程的各分项分部工程是否均完成?进行内部竣工预检(承包单位)竣工验收文件资料准备(承包单位)申请工程竣工验收(承包单位)龙洲道(外环线~辰永路)道路工程监理细则否否是是三、监理工作控制要点及目标值(一)监理工作控制要点1、路基工程(1)施工前应对原地面的草皮、树根、拆房土、杂物等全部清除干净,并大致找平压实。路基施工应注意保护生态环境,清除的杂物应妥善处理,不能随意堆弃。(2)路基要分层填筑碾压。每层最大压实厚度不超过20cm,含水量应控制在压实最佳含水量±2%之内,分别达到设计压实度要求。如填土土源过湿,碾压有困难时可将土翻晒或戗石灰(6~8%)处理。(3)路基顶面弯沉达到设计要求,方可施做路面结构,管线沟槽回填应严格按照有关道路路基压实度标准进行,保证沟槽范围内路槽底面的压实度达到设计要求。2、基层(1)石灰土①对原材料要求A.石灰:必须经充分消解,不得含有杂质...
